完成写真

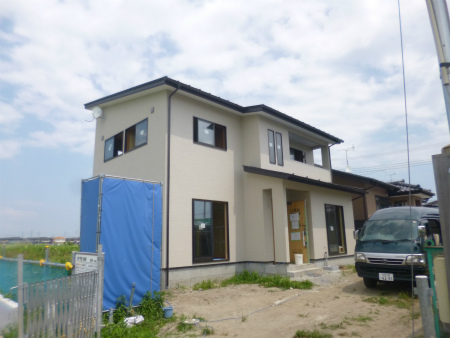

外観南西面です。
吹抜けからの光で明るい玄関ホール。
15帖のLDKは窓が多く、明るく風通しの良い空間です。
キッチン側からリビングを望む。
おちつきのある和室6帖。
横シゲの雪見障子が和を演出します。
タンクと一体式のウォッシュレット内臓型便器、もちろん手すりも完備です。

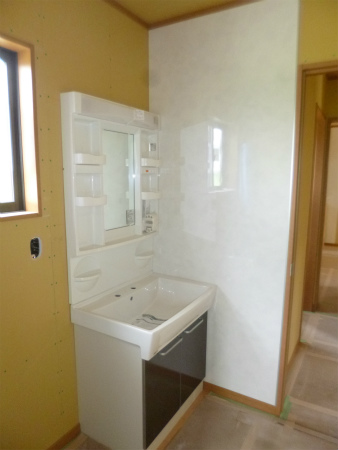

大型の洗面化粧台、水掛かり壁には痛みの少ない防水パネルで仕上ています。

2階廊下周りです。
2階洋室の3部屋は全て2面採光で明るく風通しが良いです。
洋室の収納も各部屋に整っています。
施工写真
2014/11/29
本日は大安吉日、お引渡しをさせて頂きました。
当日に神棚のご神入れ清め払いの儀を執り行い、いよいよ引っ越しです。
2014/09/09
現場状況です。

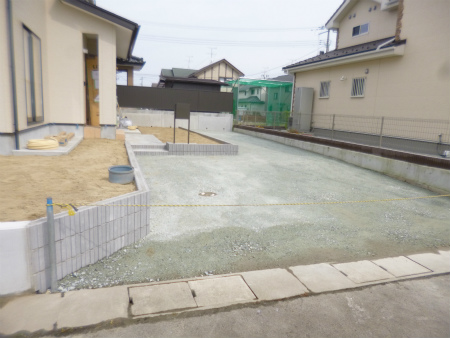

外構工事もほぼ完了の様子です。

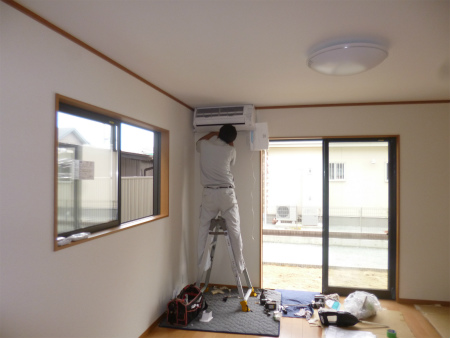

内部工事も最終段階、エアコン取り付け作業です。
2014/08/07
現場進捗状況です。

外部足場も外れ、スッキリとした外観が青空に映えています。

クロス屋さんがPB下地処理、パテ掛け作業中の様子です。
パテ掛け終了したPBの様子。
2014/07/28

木工事が完了致しました。
玄関ホール吹抜けの様子です。
広々LDKは15帖あります。

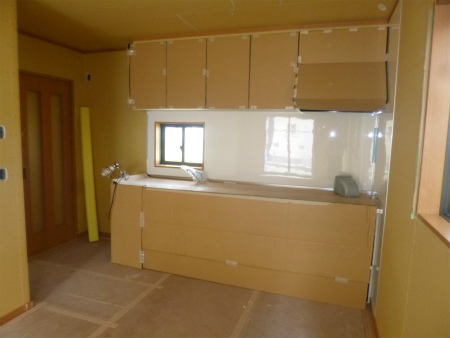

キッチンは壁面取り付けタイプで吊戸棚付きです。

神棚取り付けも完了致しました。
洗面化粧台の水掛かり部分のパネル貼りも完了です。
2014/07/12
施工状況です。
台風に備え足場養生ネットはたたんでいますので、建物外観の状態がわかります。

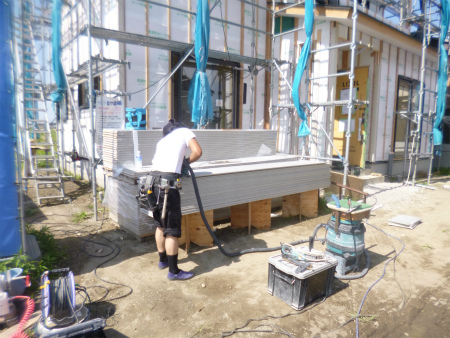

炎天下の下、外装屋さんがサイディング貼り工事、ご苦労様です。
渡邉棟梁、2階廊下手すり壁下地の加工中。

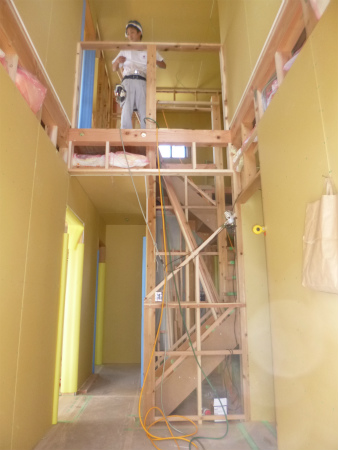

玄関ホール吹抜けの様子です。

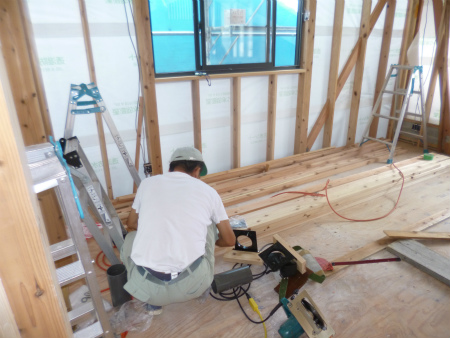

狩野大工さんは既製枠の組み立て中です。
床に置いた状態である程度組立ててから、壁に取り付けます。
1階LDKの様子です。

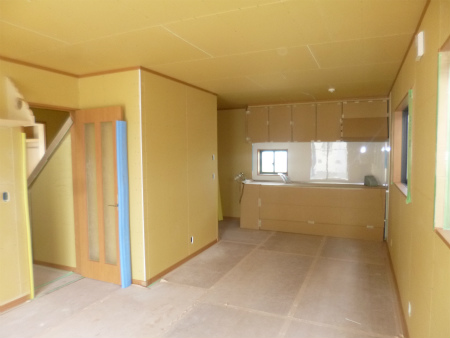

システムキッチンが設置されれば、木工事はあらかた終了になります。

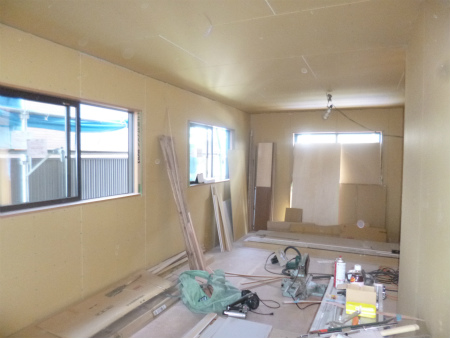

2階洋室の様子、天井PB貼りが終わり、これから壁PB貼りが始まります。
2014/07/03

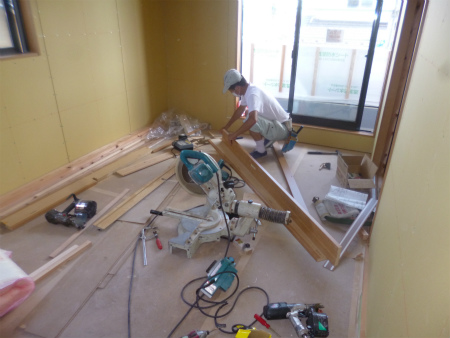

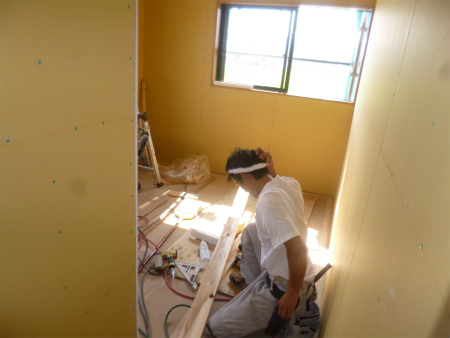

本日は一日事務所加工場で和室造作材の加工作業です。

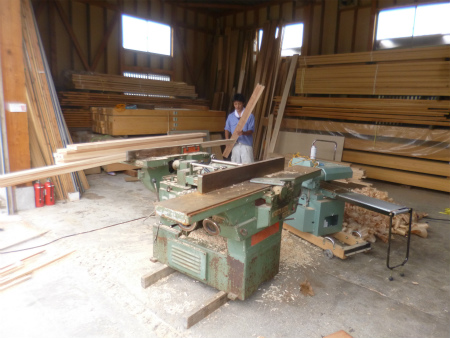

枠材を電動カンナで荒削りする渡邉棟梁の様子。
2014/06/27

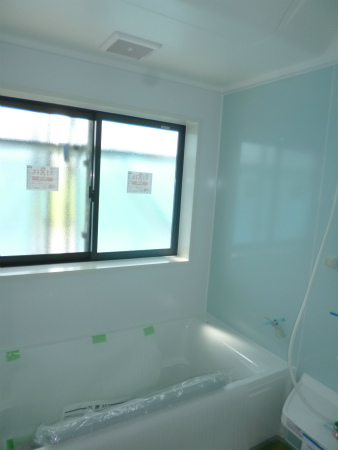

ユニットバスの据え付け施工が完了致しました。

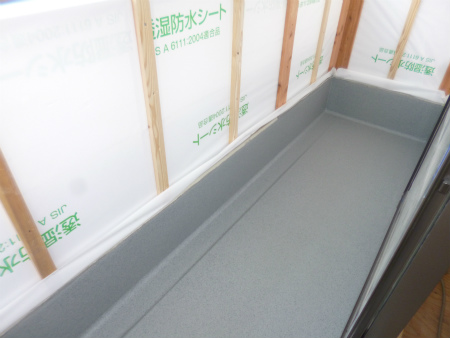

ベランダFRP防水も完了しました。
一階部分担当の渡邉棟梁、壁PB貼りの段取りに取り掛かりました。
2階部分担当は狩野大工さん、こちらは天井下地の野縁を段取りしている様子です。

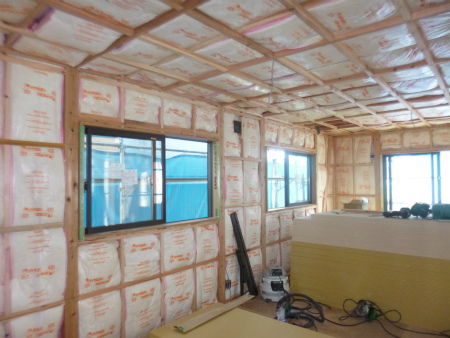

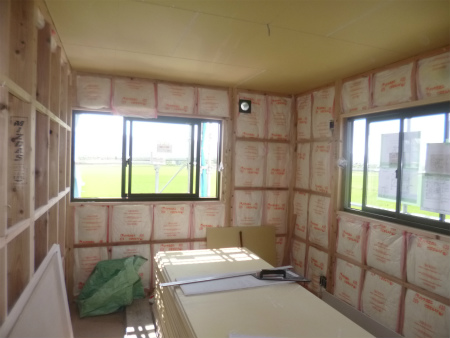

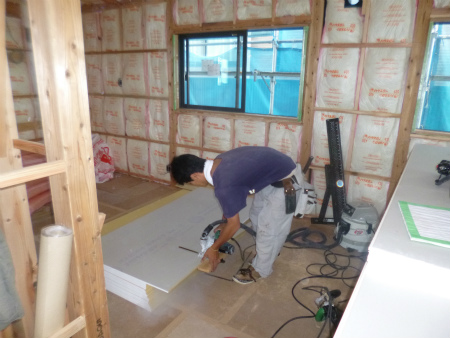

1階部分は壁と天井の断熱材充填作業が完了した状態。
2階部分と重なる1階の天井部分にも断熱材を充填するのが「かえでの標準施工」です。
2階部分の一部の洋室では天井のPBが貼られています。
2014/06/19

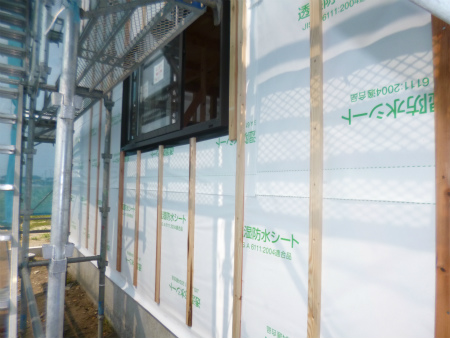

外装下地の施工状況です。
胴縁を施工することにより通気層を設ける「通気工法」になります。
2014/06/15

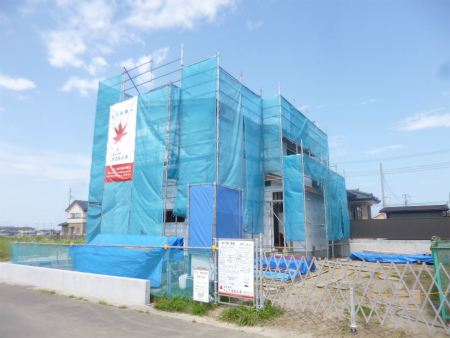

現場全景です。ネットにて養生された。現場全景です。

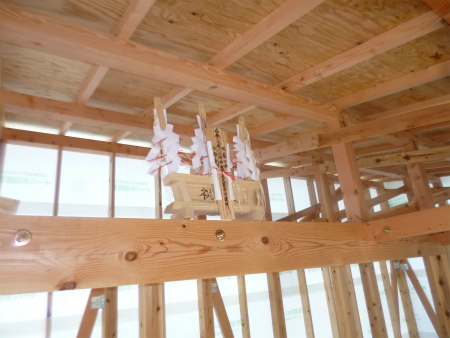

上棟式でお世話になりました神具は、棟梁により小屋裏へお納めさせて頂きました。
2014/06/10
本日、夕方より上棟四方清め払いの儀を執り行いました。
祭壇に納める棟札です。
三瓶にご幣束を備える渡邉棟梁、本日祭主を務めさせて頂きます。
祭壇が整い、いよいよ上棟四方清め払いの儀が始まります。

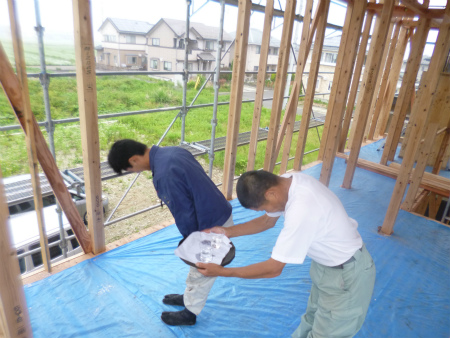

建物の2階部分の四隅を塩、お神酒、水にて清め祓います。
神妙な面持ちで深々と頭を下げる渡邉棟梁並びに狩野大工さん。

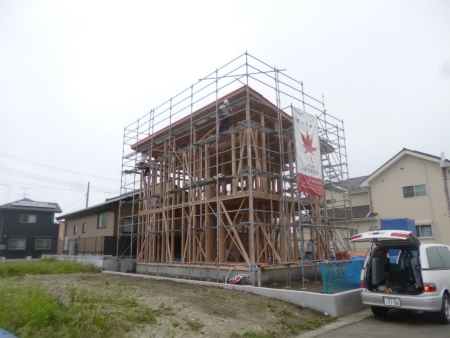

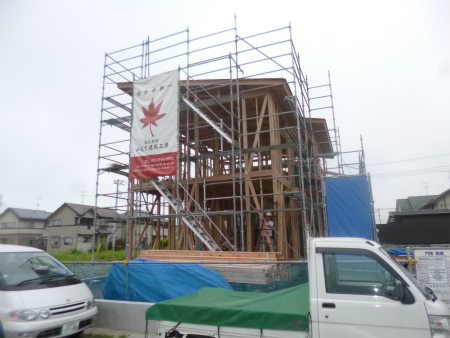

お天気にも恵まれ、無事に建て方作業が終了しました。
道路面からの眺めです。
2014/06/07

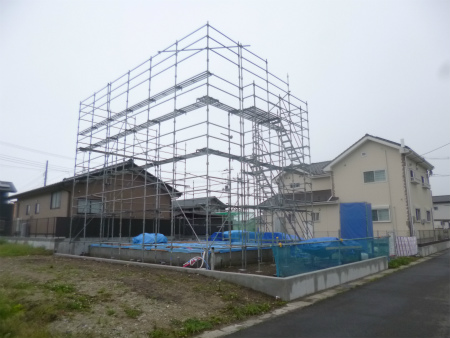

いよいよ来週から建て方工事が始まります。

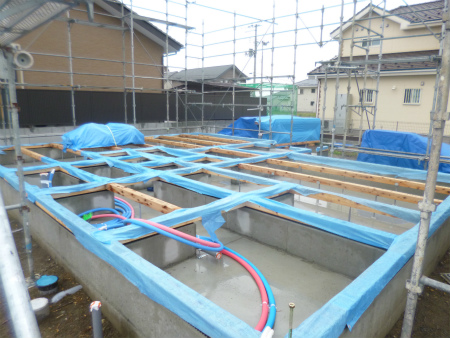

土台・大引き敷き込みが完了し、雨に備えてシート養生です。
2014/05/30

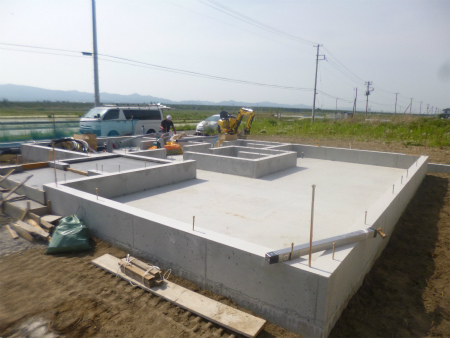

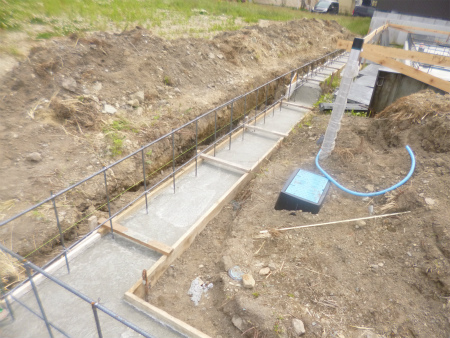

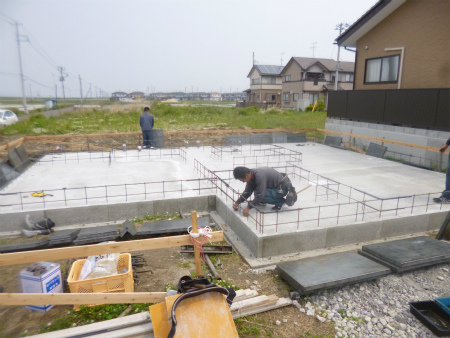

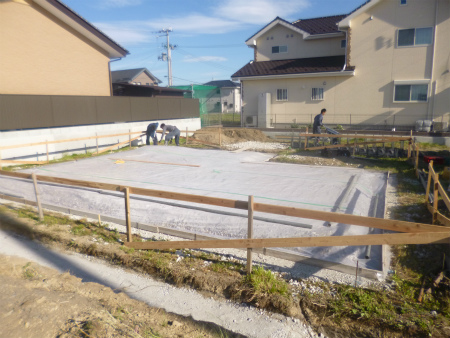

基礎工事が完了、きれいに打ち上がりました。
設備屋さんが先行外部配管工事中です。
2014/05/26
現場進捗状況、先日打込んだ基礎底板コンクリートがすっかり乾燥した様子です。

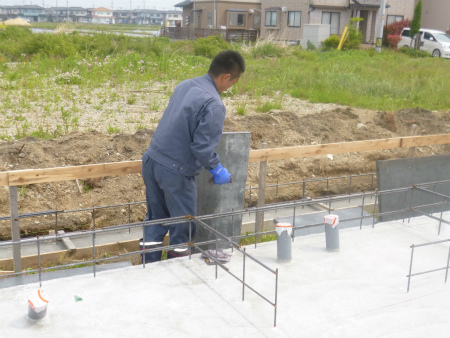

基礎立ち上がり部の位置を出す墨出し作業の様子です。
鋼製型枠に仕上りを良くする為、専用の油を塗布する作業中です。
外構の擁壁ベースコンも打設済です。
2014/05/19

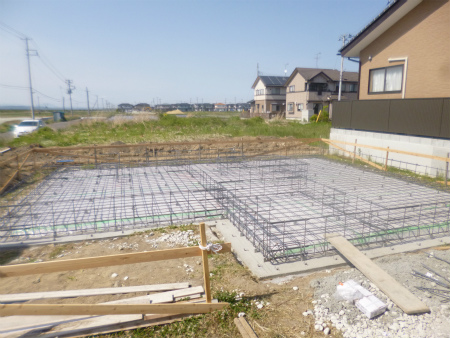

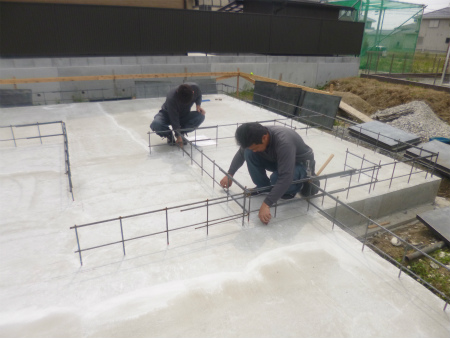

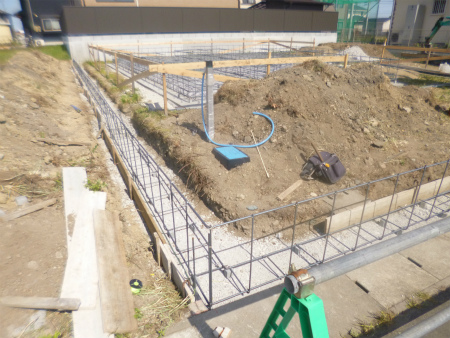

基礎配筋工事が完了の状態です。
RC土留めの配筋工事も一緒に施工しています。
2014/05/16
砕石の上に防湿シートを敷き込み、外周をコンクリートに打ち込み押えていきます。
電気屋さんが高所作業者で仮設電気の引き込み作業の様子です。
2014/05/12

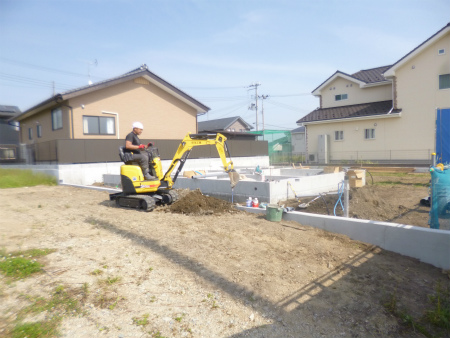

本日は、建物の位置と高さの基準となる、遣り方出し作業を行いました。
午後から地鎮祭を執り行いました。
晴天の下での工事安全祈願、明日から基礎工事が始まります。
2014/05/26

本日はSS調査、計画建物4隅と中心部の計5ポイント調査を行いました。
2014/02/22

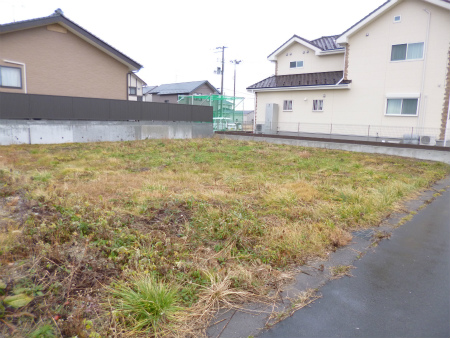

現場全景、浜吉田駅西側の振興住宅地になります。
