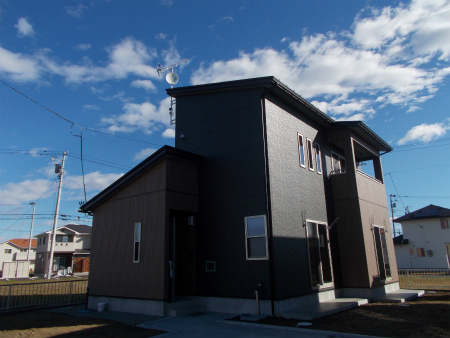

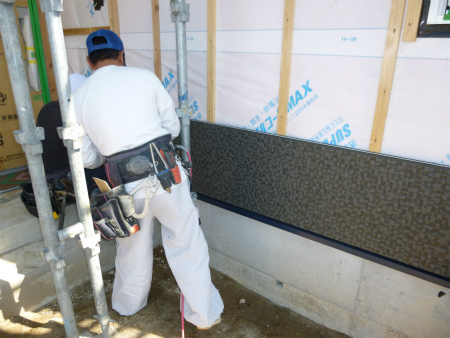

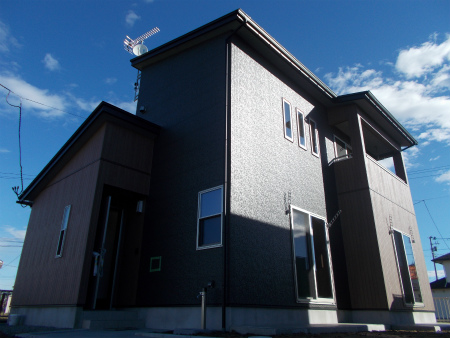

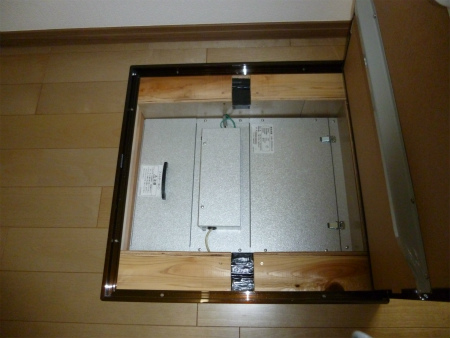

【完成写真】
2014/11/13
全ての工事が完了しました。
気密検査測定も終わり、仙台圏初『きれいな空気と住む家』
炭の家が完了しました。
11月15日(土)16日(日)
の2日間にわたりオープンハウスを開催いたします。

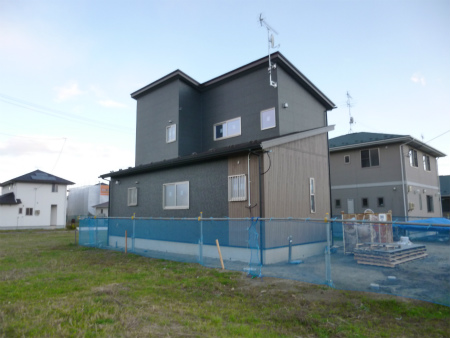

全景写真です。

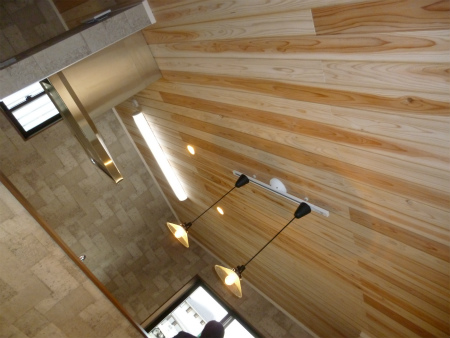

無垢天井など自然素材をとりいれた贅沢なリビング。
回遊できるアイランドキッチンの採用など、随所に暮らしやすい提案が。
まるでインテリアの一部のような照明器具。
1坪ユニットバスです。
木目調ベース色をお選びいただきました。
炭の家には魔法の換気ユニットがつきます。
空気と共に侵入する虫や、PM2.5、花粉などを除き、
空気を炭の層へ送り込みます。

約3帖あるWICクローゼット。
2階洋室完了。
2014/11/10
内部養生撤去完了し、キッチンのお披露目です。
キッチンはオールステンレスキッチンで、杉天井とマッチした
オシャレな空間ができました。

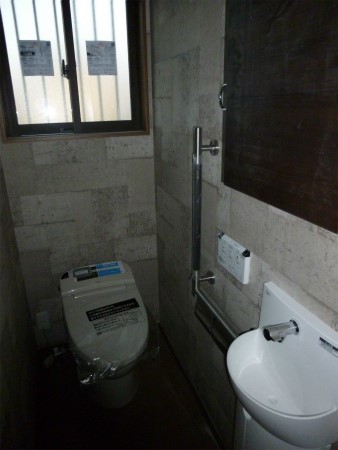

リクシル製品サティスの設置完了です。
3尺の幅の壁には収納設置しました。
W=750㎜の洗面化粧台設置完了です。

外部ではエコキュートの設置完了。
外周廻りフェンスは明日施工します。
犬走り枠組み完了。
駐車スペースの土間うち前に、メッシュ確認。
無事土間打ち込みができそうです。
2014/10/31
外構工事着手しました。
駐車スペースの高さ調整にはいりました。

2014/10/28

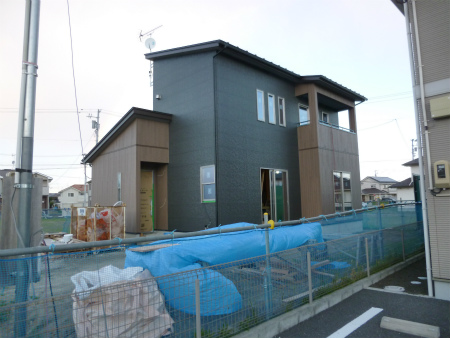

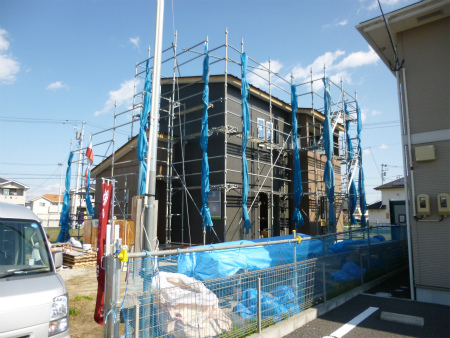

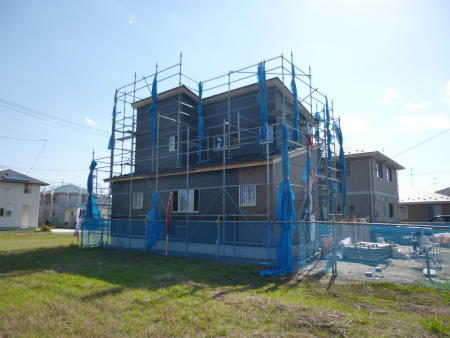

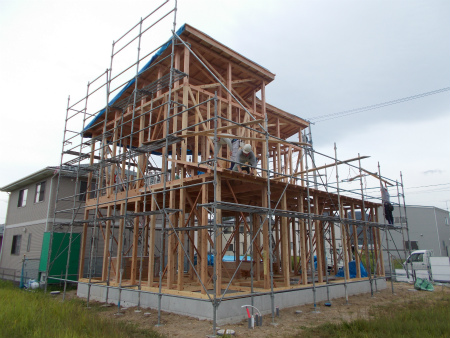

足場をバラし外観のお披露目です。
28坪には見えない落ち着いた色合いが目立ちます。
こちらは北側です。

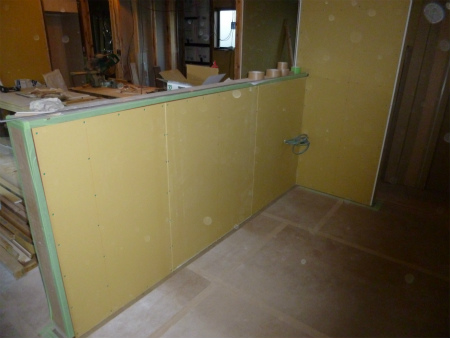

キッチン前の腰壁完了しました。
来週にはキッチンの取り付けを行います。

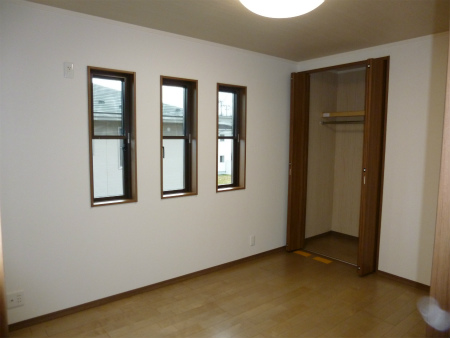

2階6帖は完了です。

ご夫婦の寝室の約3帖あるWICです。

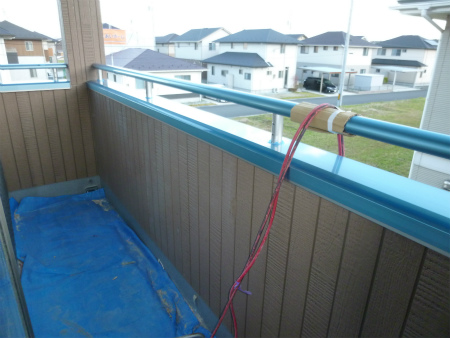

バルコニーの手摺りも完了。
高橋棟梁もいよいよ大詰めです。

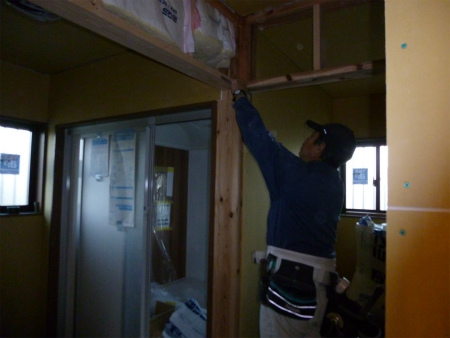

トイレの枠の施工にはいりました。
2014/10/18
本日晴天。外壁も着々と進んでおります。
黒をベースにキューブ型の外壁と木目調を合わせました。
こちらは北側の様子です。

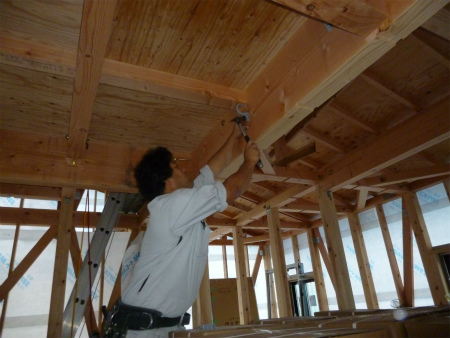

本日、高橋棟梁は天井の杉板を施工中。
約20帖のLDKには無垢材をお選びいただきました。
2階では釜房大工さんが廻り縁を施工中。
2階は部屋の形や広さがわかるまで進みました。

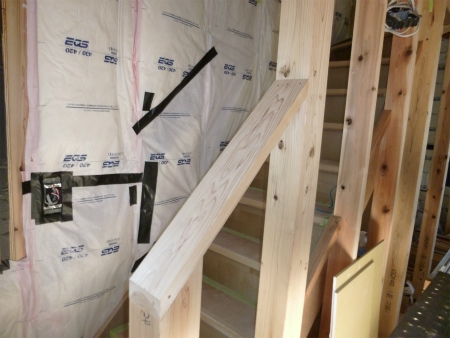

階段も完了。
こちらは、スイッチ、リモコンなどまとまる掘り込み式の壁です。今季より標準仕様で採用されました。
2014/10/10
現場進歩状況です。
台風に備え足場のネットをたたみました。
外壁工事が始まりました。
キューブ型の外壁材をメインに木目柄をお選びいただきました。
本日、高橋棟梁と釜房大工は天井の気密シートを施工中。
断熱気密が着々と出来上がっていきます。

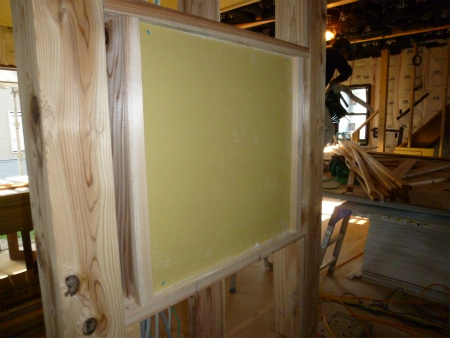

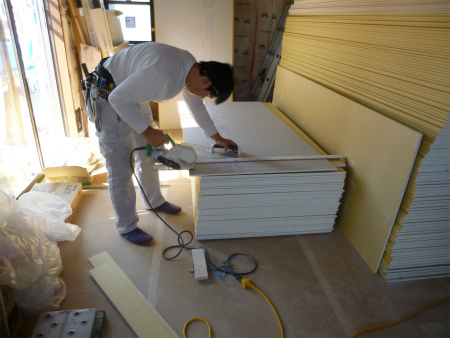

1階に下がりボード加工中。

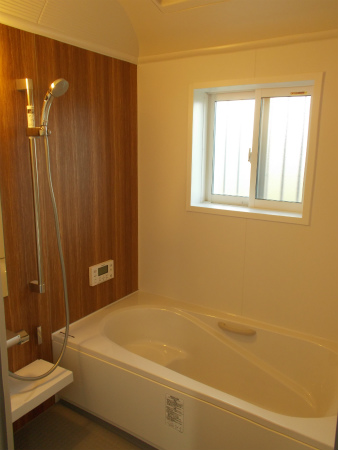

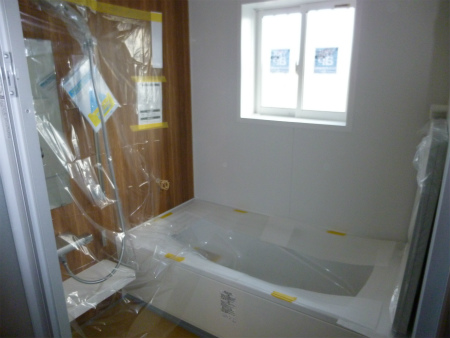

広さ1坪のユニットバスの施工完了しました。
浴槽は人造大理石浴槽です。
2014/10/06

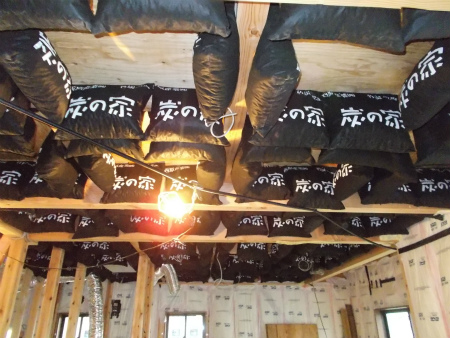

1階天井にも700㎏の炭の取り付け完了しました。

換気ユニットの設置完了しました。
風雨をさえぎり空気と共に侵入する虫や異物を防ぎ、
炭の層を通ったキレイな空気が各部屋へ供給されます。
2014/10/04

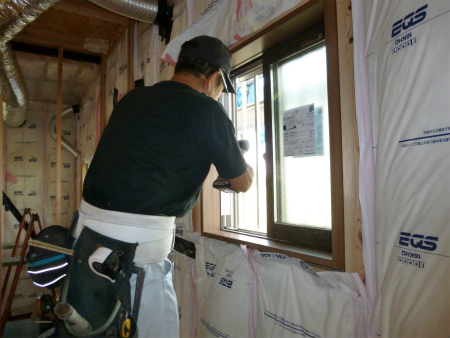

本日現場では、高橋棟梁がサッシ枠取り付けしています。
1階の床や断熱材は施工完了しました。
UB廻りの断熱材完了しました。
来週にはUB工事が始まります。
2014/09/28
現場進歩状況です。外部通気胴縁施工完了し明日から外壁工事に入ります。
2014/09/25
上棟式でお世話になりました、神具などは小屋裏に祀らさせていただきました。
本日の高橋棟梁は外部軒天の段取り作業。

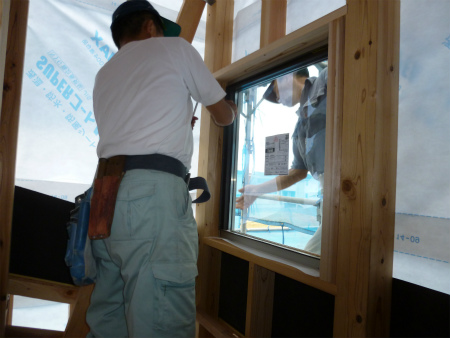

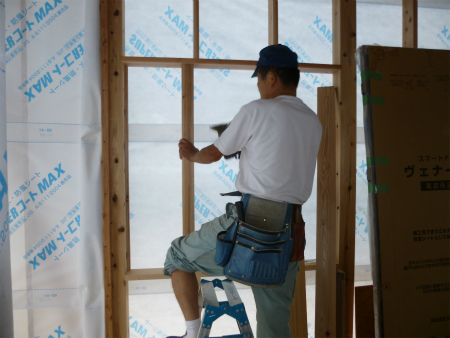

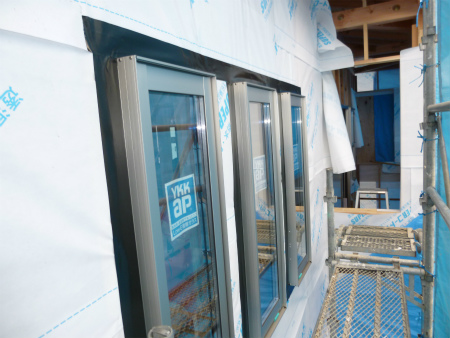

高橋棟梁と狩野大工さん二人掛かりでサッシをはめ込んでいます。
サッシはYKKのアルミ 樹脂サッシです。
狩野大工さんの作業の様子。
玄関廻りを施工しサッシのはめ込みに入ります。
内部配線工事も始まりました。
天井裏の配線の通り道の段取りをしております。見えない部分配線もしっかりまとめます。

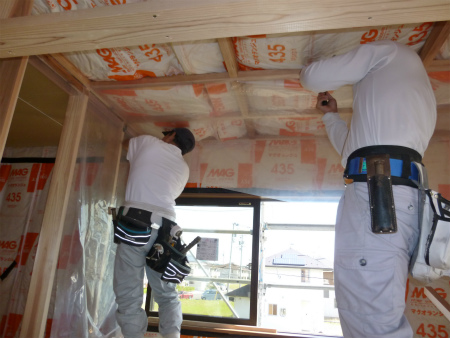

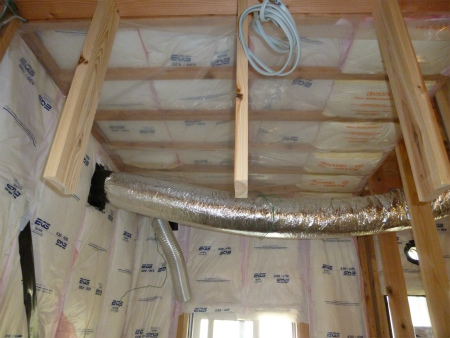

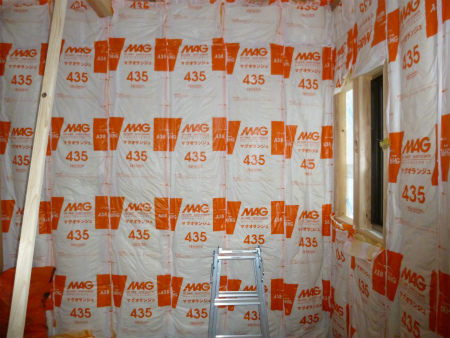

2階では壁断熱材が入りました。
隙間をなくす耳出し施工し高性能グラスウール16Kです。
2階床下全体に遮音マットを敷き詰めていきます。弊社標準仕様です。

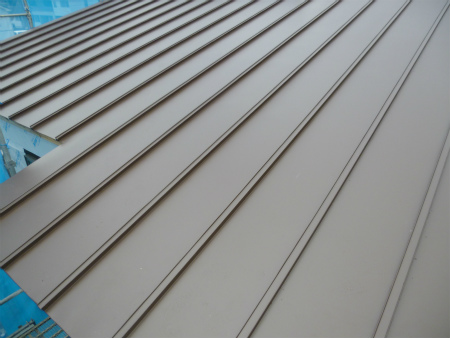

屋根はガルバリュウム鋼板です。

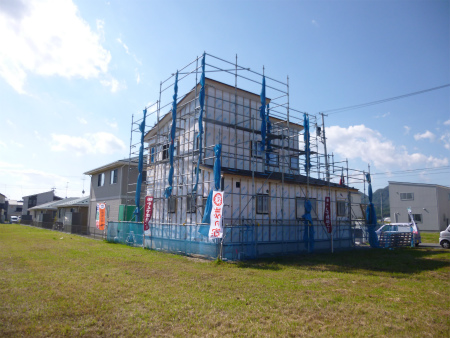

外部透湿・防水シート完了しました。
サッシ廻りの隙間を埋めるため気密テープで密封します。

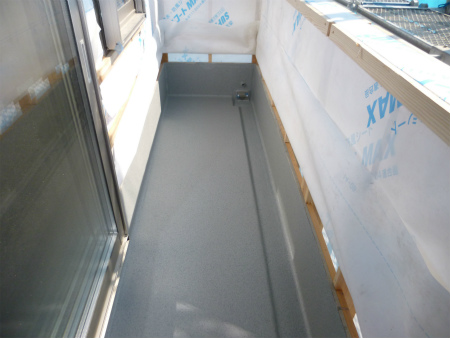

バルコニーのFRP防水完成しました。
2,014/09/19
バルコニー床下地完成しました。

現場には700㎏の炭が到着しました。

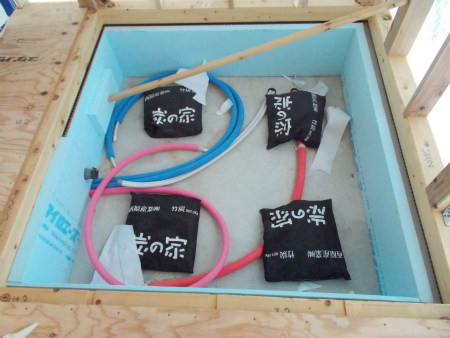

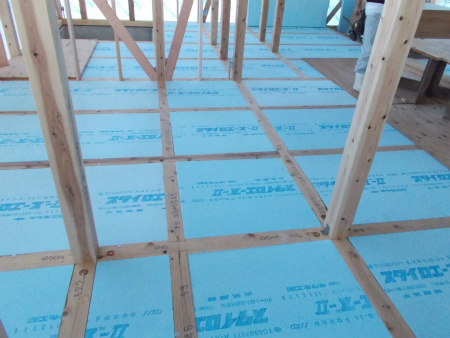

1階床下には厚さ50ミリもある断熱材を敷き込んでいきます。
初お披露目になります。
1階床下には、300㎏の炭と1階天井には700㎏、合わせて1トンの炭を使用します。
24時間空気を浄化。吸着力と抗菌力に優れた炭が、空気の浄化と調湿に最大に効果を発揮
されます。
2014/09/17

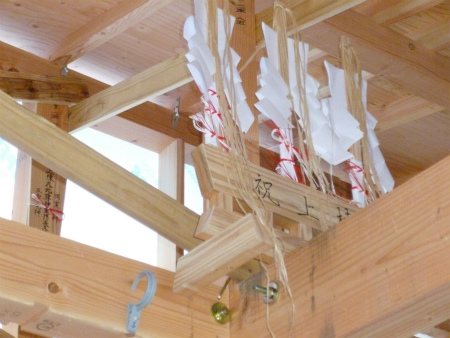

女性の神様を記した棟札。上棟式の祭壇に祀られます。

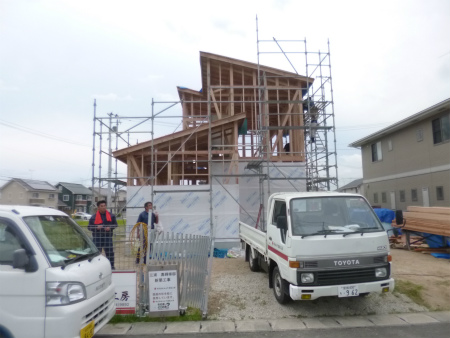

オンライン ブラックジャック wp-image-11222″ title=”001″ src=”http://www.kaede-k.co.jp/wp-content/uploads/2014/08/001.jpg” alt=”" width=”450″ height=”338″ />現場では金物締めに入りました。
筋交い入れも終わり、上棟式がありますので早めに作業中断しました。
いよいよ上棟式です。

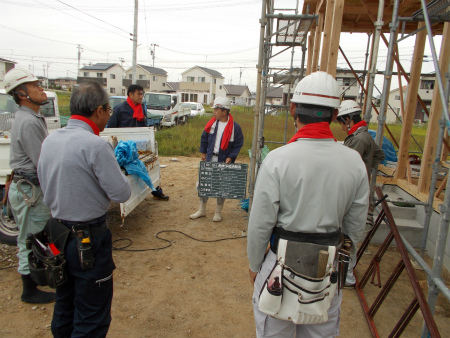

祭壇の準備が整いました。

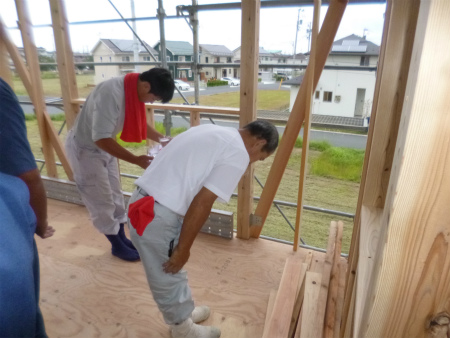

四方清め払いをする高橋棟梁と釜房大工。
この後なおらいの席もご用意していただきました。
本当におめでとうございます。そして今後とも宜しくお願い致します。
2014/09/17

建て方2日目。
施主様のご厚意により、5時から上棟、お清め式を致します。

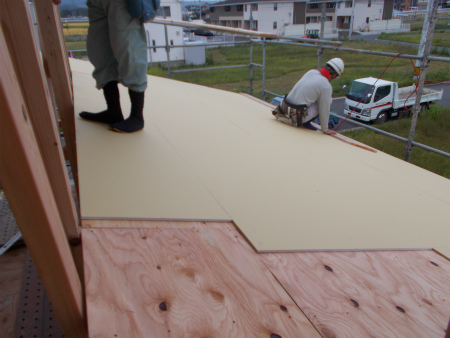

屋根にはPBボードを敷き込みルーフィングを施工します。
こちらは北側の様子。建物原型が完成しました。
2014/09/16

本日から建て方1日目です。いつも通りKY確認し作業開始します。
胴差しをはめ込んでいきます。
安全のためにネットを取り付けました。
夕方には、屋根の野地板まで完了しました。
2014/09/13

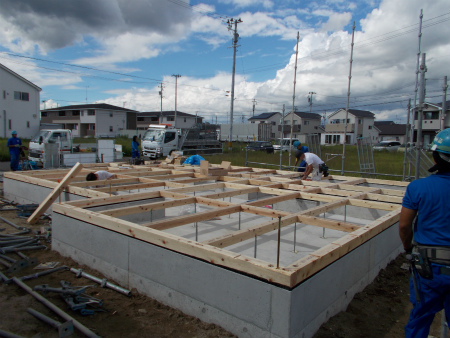

本日晴天。今日から高橋棟梁と釜房大工が現場に入り、土台敷きに
はいりました。
基礎上部に通気基礎パッキンを敷き込んでいきます。
土台に穴開けをする釜房大工さん。
午後には敷き込み完了し鋼製束を施工しました。

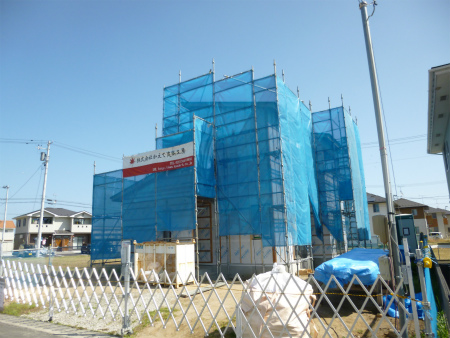

足場掛けも始まり、連休明けに建て方工事に取り掛かります。
2014/09/10

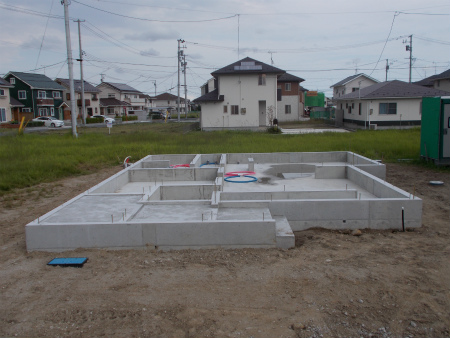

本日、基礎工事が完了しました。
13日から大工さんが現場に乗り込みます。
2014/09/04
本日基礎工事最終日です。

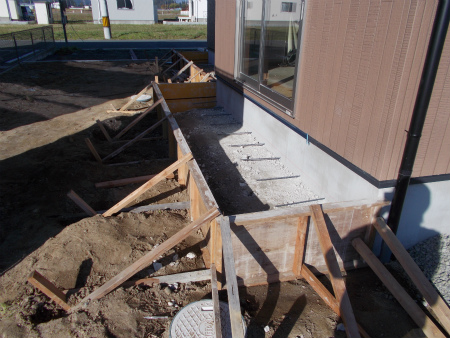

玄関 土間収納に床下断熱とメッシュを敷き込みました。
こちらは土間収納部分です。

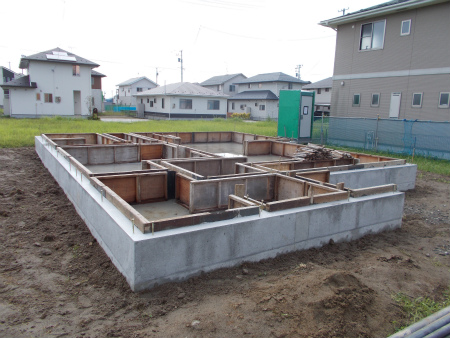

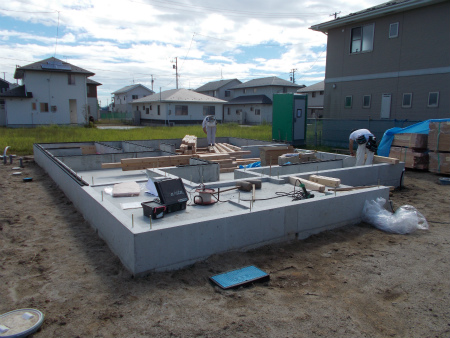

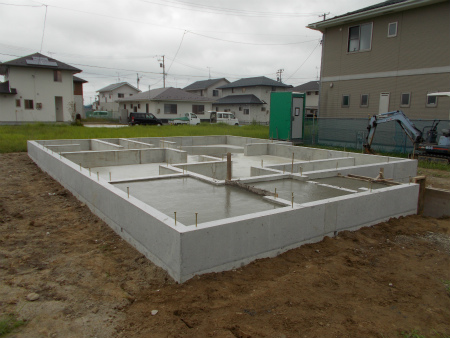

打ち込みが終わり無事に基礎工事が完了しました。
これから木工事に入ります。
2014/09/02
外枠が外れ中枠も外していきます。
2014/08/30
いよいよ立ち上がり打ち込みです。

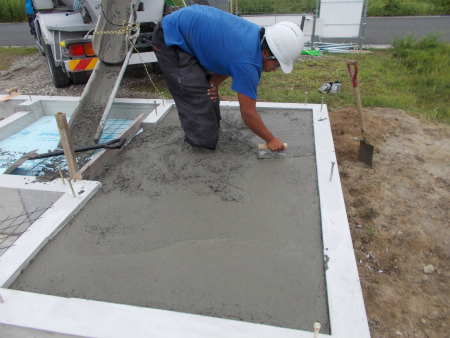

雨模様が心配されました無事に打ち込み完了しました。
施工状況です。
2014/08/29
現場進歩状況です。

本日の基礎工事は立ち上がり打設の準備です。立ち上がりの枠の施工と
ホールダウン金物の設置をしていきます。

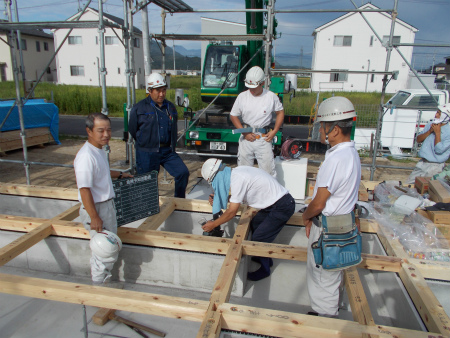

寸法を確認し金物を設置する基礎屋さんです。
建物の構造の重要になる部分ですので慎重に作業しています。
2014/08/27
本日は第3者機関JIOによる配筋検査がありました。

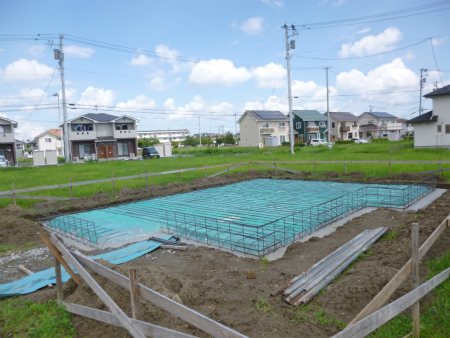

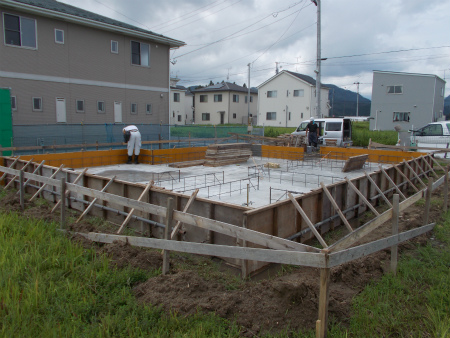

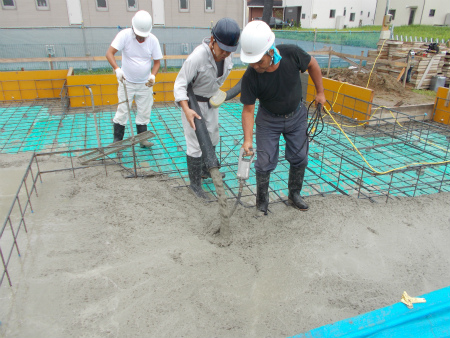

無事合格をいただき午後よりベース打ち込みをします。

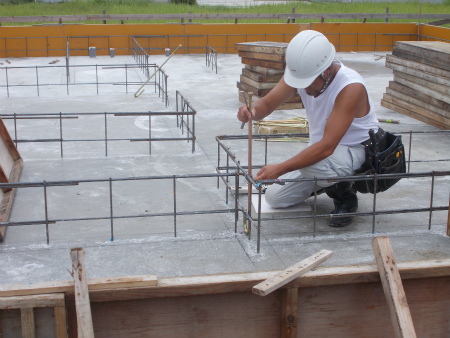

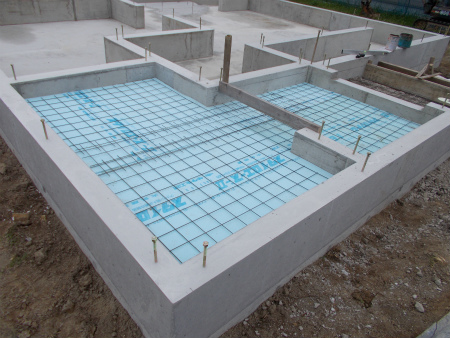

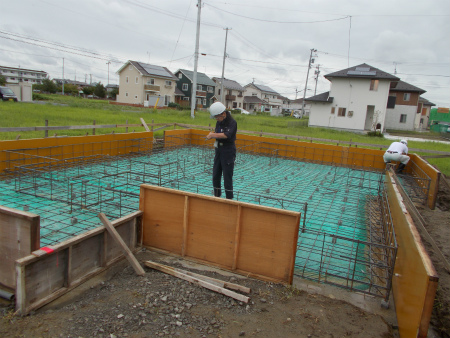

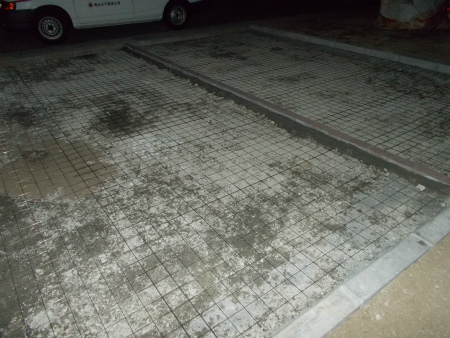

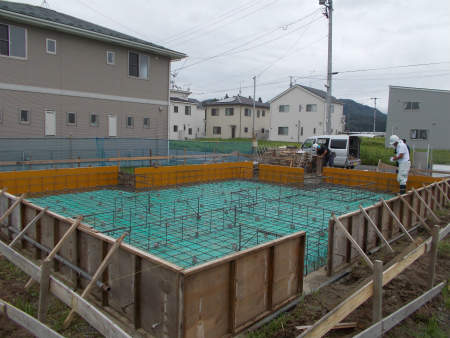

配筋状況です。
四方枠で囲いコンクリート打設に備えます。

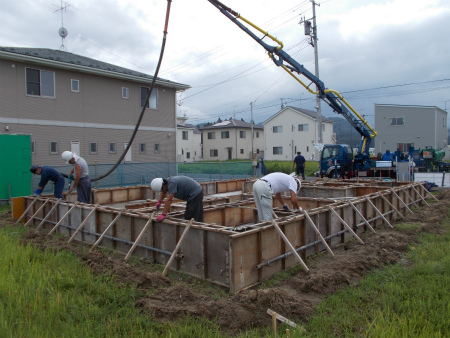

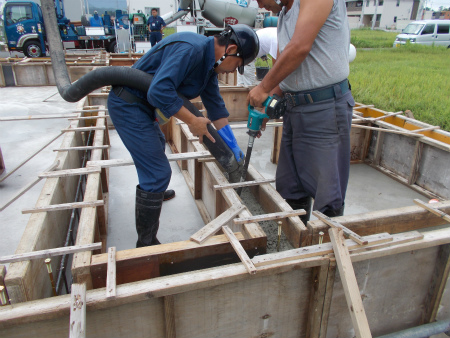

圧送者が到着し打設が始まりました。
バイブで空気層をなくし流し込みます。
打設完了しました。

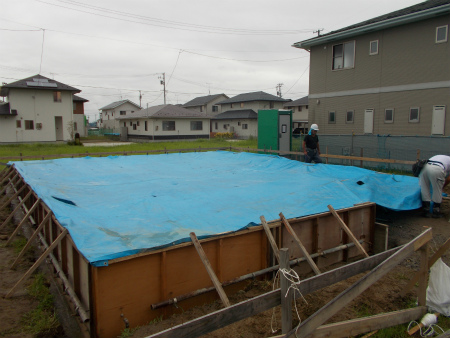

しっかり養生シートで被いし完了です。
2014/08/23
現場進歩状況です。
道路面にバリケードを施工しました。ご近所に小さなお子様が多いので
安心して作業できます。
鉄筋の組立に入りました。
27日に配筋検査を行い、コンクリート打設します。
2014/08/22

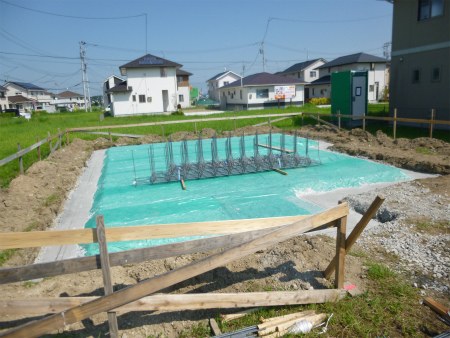

根切り工事が終わり、防湿シートと捨コン打設完了しました。
配筋も現場いりし、配筋工事が始まります。
2014/08/11
本日、遣り方架け作業を致しました。
お盆明け18日より根切り工事に入ります。
2014/08/08
本日正午にご契約いただきまして、午後から地鎮祭を行いました。
雨の心配がありましたが無事に完了しました。
お盆明けより着工予定となっております。
2014/07/08

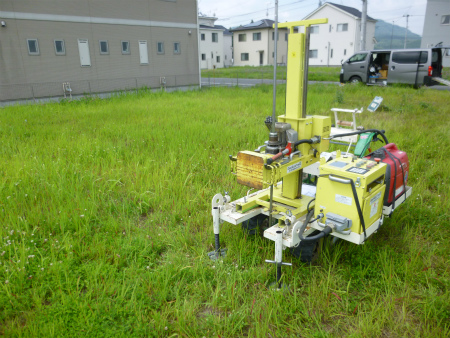

本日、SS試験地盤調査の立ち会いしました。
計画図から建物5点を調査しました。若干深い所もありましたが
全体のバランスがよく良いデータを得られました。
