完成写真
外観南面です。
コンパクトな玄関ですが、鏡付きコ型下駄箱装備です。
LDKの様子です。
出入り口は全てバリアフリー対応の引戸にて納めています。
明るいホワイトキッチンが、床材とほど良いコントラストを演出しています。
リビングと繋がる洋室6畳。
リビングとは2枚の引き込み戸で仕切られています。
洋室には押入れと地袋付き仏間が設けられいます。
トイレにはL型を設けました。
清潔感のある洗面所。
ユニットバスは一般的な大きさの一坪タイプです。
2階の納戸2帖です。
きちんと換気用の小窓を設けているのがポイントです。
2階洋室6帖は収納が豊富です。
それぞれ1間づつの押入とクローク、収納力抜群です。
工事写真
2015/10/04

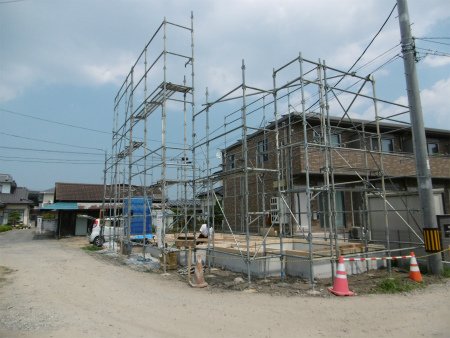

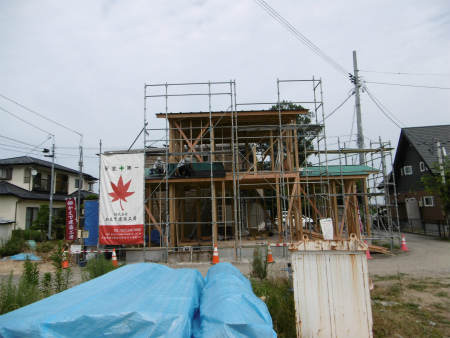

外部足場が外れ外観のお披露目となりました。

内部では内装クロス工事が完了致しました。
クロスが貼り終わった洋室の様子です。
2015/09/14
現場進捗状況です。

外装サイディング貼り工事が急ピッチで進んでいす。
木工事が完了、住器関係が据え付けられました。
こちらは2階洋室の様子です。
2015/08/28

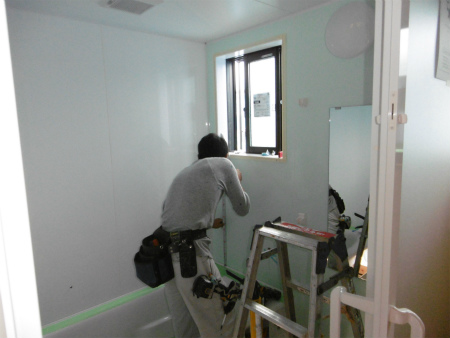

本日はユニットバス組立、作業も仕上段階の様子です。

階段も組み上がり、2階への上り下りも楽になりました。

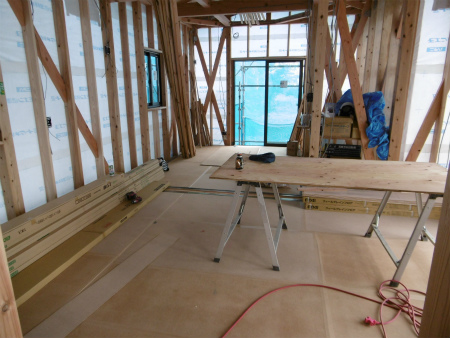

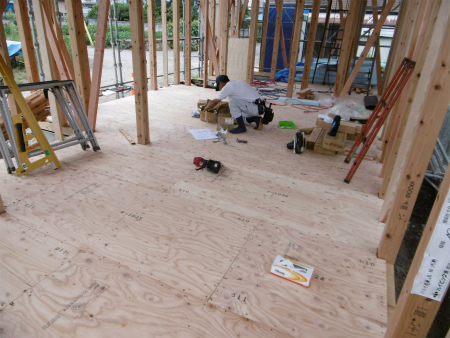

1階洋室では、壁・天井のPB貼り工事が着々と進んでいます。
2015/08/22
現場進捗状況です。
外回りはサッシが取り付き透湿シート、外装下地の胴縁が貼られた状態まで進んでいます。
1階の様子、床フロアー材が貼られ養生されています。
こちらは2階の様子、1階同様床材が貼られ養生されています。
2015/08/10
現場進捗状況です。
床下地は構造用合板24㎜、この上にフロアー材12㎜を重ね貼り、合計36㎜の床厚になります。

外部では板金屋さんがガルバリュウム鋼板貼り作業の真っ最中です。
本日は曇り空、いくらか涼しいので、作業がはかどりそうです。
2015/08/08

本日はいよいよ建て方作業です。
朝一番朝礼での作業内容の確認とKY活動の様子です。
曇りがちの天気で、昨日までに比べて大分しのぎ易い中での作業となりました。
作業も順調に進み、夕方には屋根下地まで終了致しました。
2015/08/07
現場には先行足場が架けられています。

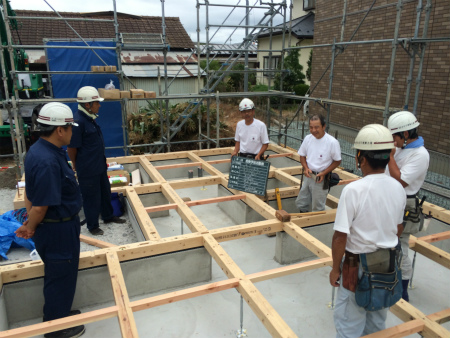

いよいよ現場に大工さんが乗り込み土台敷き作業です。
本日も猛暑日、炎天下での作業、大江田棟梁一人で黙々と土台を敷き込んでいきます。
お昼前には土台敷き作業はほぼ終了の予定です。
明日からいよいよ建て方作業が始まります。
2015/08/06

基礎工事が完成致しました。

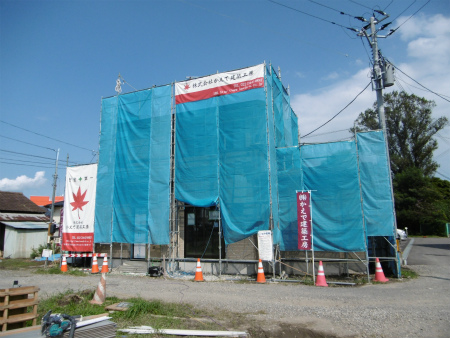

建て方作業に向けて先行足場架け作業が始まりました。
2015/08/04

本日は基礎立上りコンクリート打設作業、連日の炎天下での作業、本当にご苦労様です。
2015/08/03

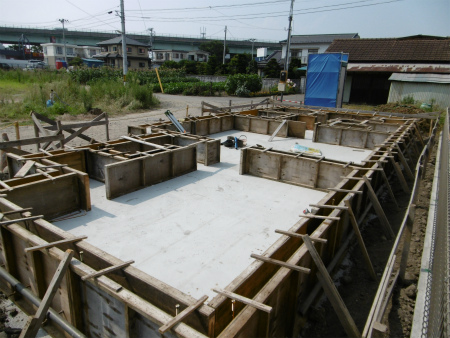

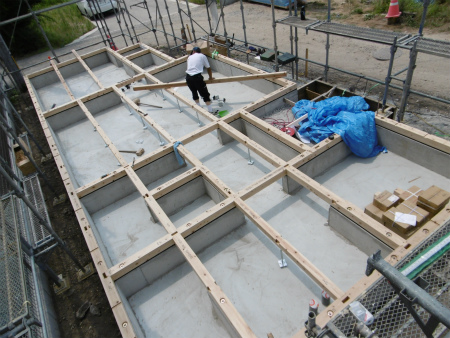

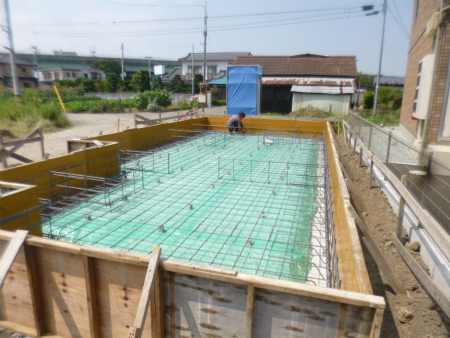

基礎立上り型枠建て込み完了致しました。
明日はコンクリート打設です。
2015/08/01

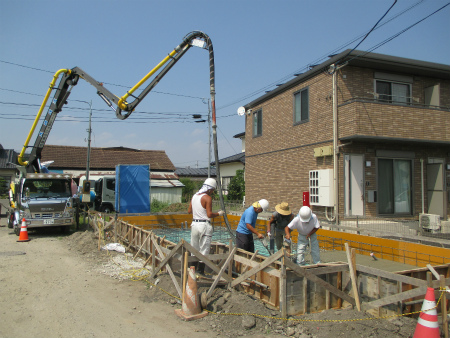

本日は基礎底板コンクリート打設作業、炎天下の下での作業ご苦労様でした。
2015/07/31

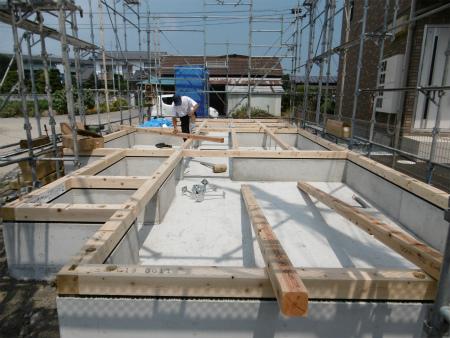

基礎配筋工事の様子です。
本日夕方に配筋検査があります。
2015/07/27

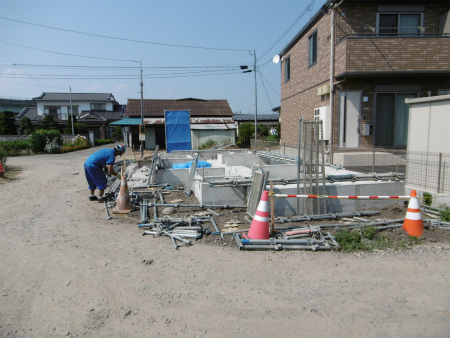

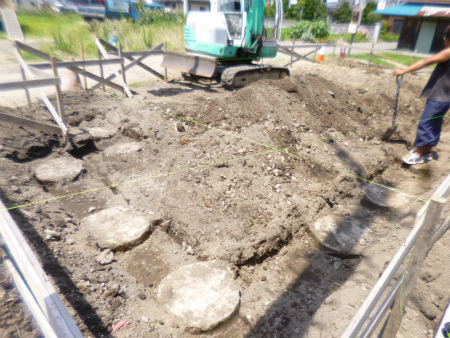

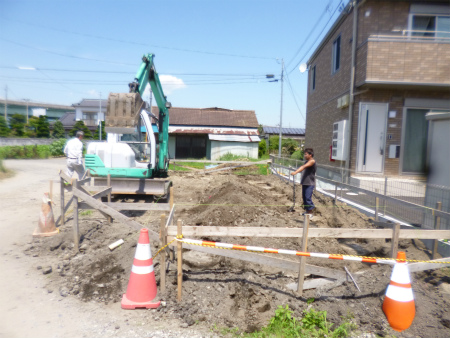

基礎工事の掘削作業が始まりました。
根切り床付けの様子、地盤補強ソイルコラムが見て取れます。
2015/07/15

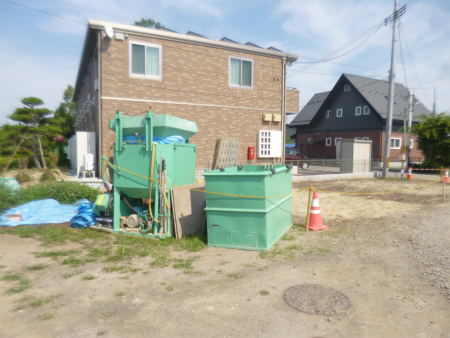

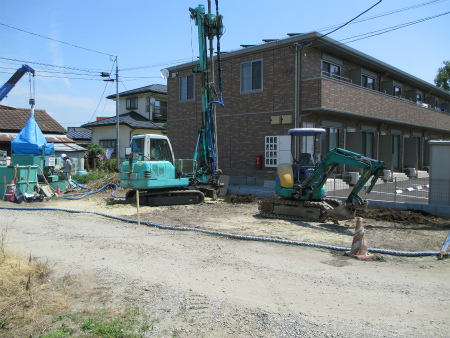

本日は地盤補強ソイルコラムの工事を行いました。
Φ500mm×4.0M×27本の改良工事施工を行いました。
現場全景です。
約25坪の敷地に約20坪の2階建てが建ちます。
明日は地盤補強ソイルコラム工事です。
現場にはコンクリートのミニプラントが設置され、準備万端の様子です。
