2016/04/20

完成写真です。

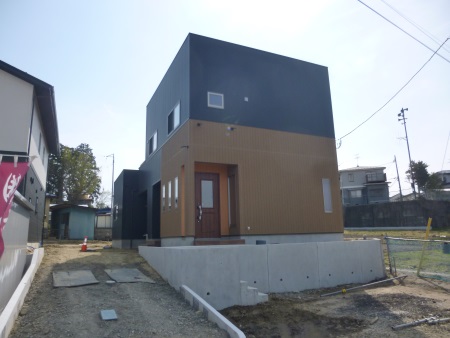

玄関(外観)の様子です。

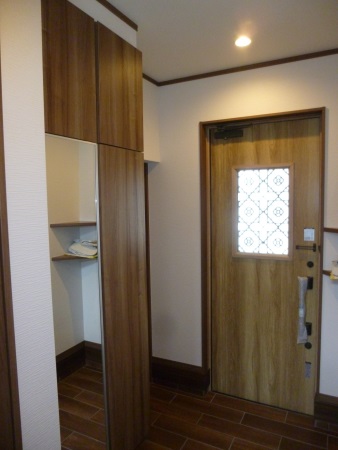

玄関(内観)の様子です。

美容室を営む店舗内の様子です。

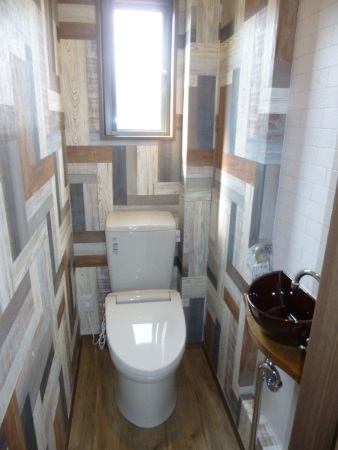

店舗内のトイレの様子です。
1階リビングの様子です。壁1面をタイル調のクロスで仕上げました。

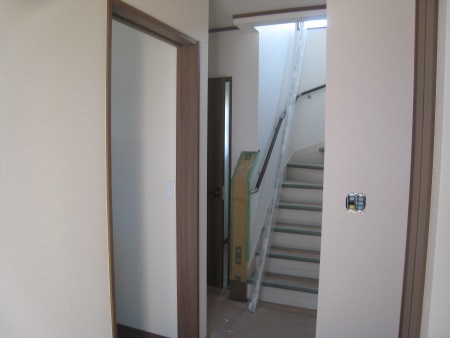

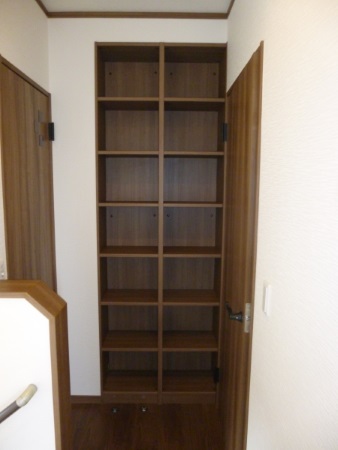

2階ホールには大容量の可動棚が設置されました。

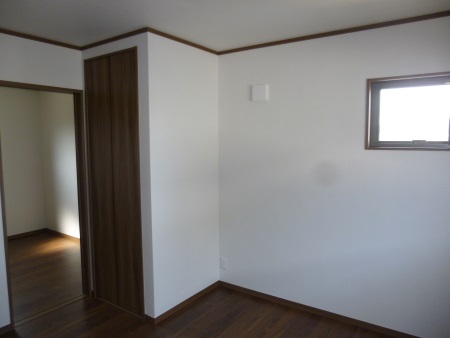

2階寝室の様子です。奥には大容量のウォークインクローゼットも配置されました。

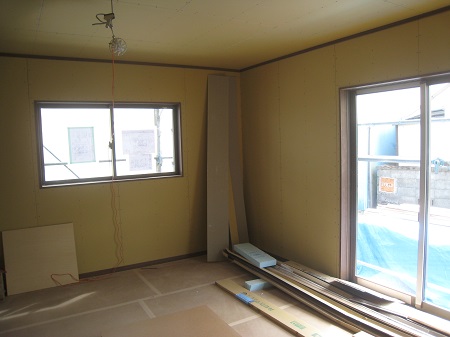

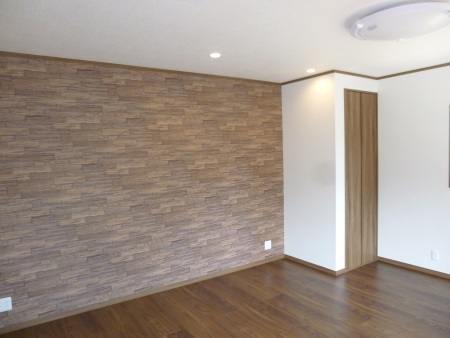

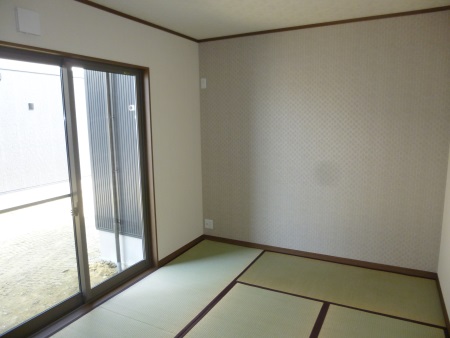

2階洋室の様子です。写真では分かりにくいですが、壁1面を木目調のクロスで仕上げました。

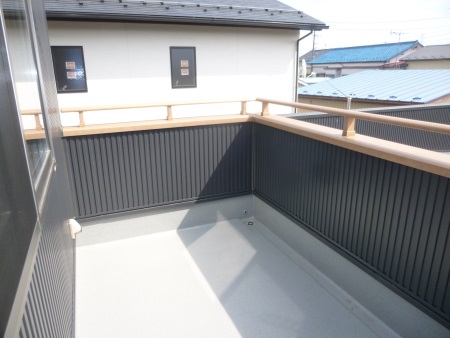

2階には奥行1間のバルコニーが配置されております。
2016/04/01
現場進捗状況です。
住居部分のクロス・床の内装工事は完了しております。

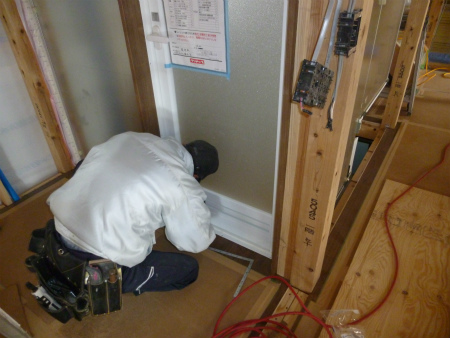

設備機器も殆ど取り付け済みです。

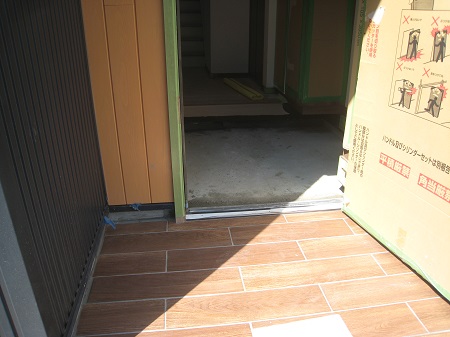

外部では外構工事が始まっており、玄関ポーチに木目調のタイルが貼られております。木目調の外壁や木目調の玄関ドアとの相性も良さそうです。

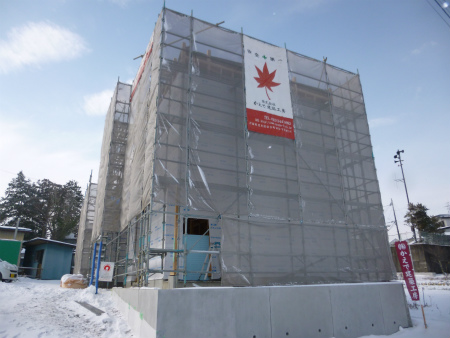

2016/03/21

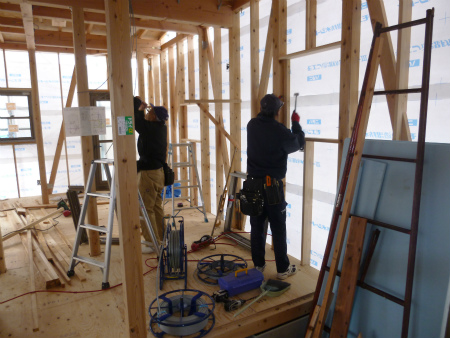

木工事が完了し、クロス屋さんの工事が始まっています。

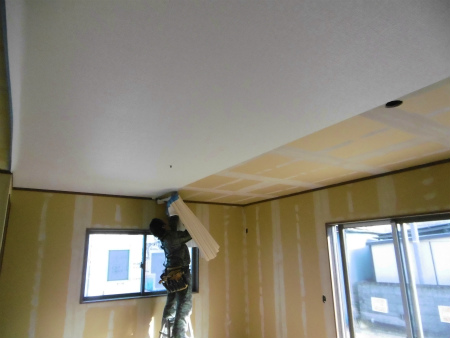

リビングの天井クロスを施工中の内装屋さんの様子です。
2016/03/17
現場進捗状況です。

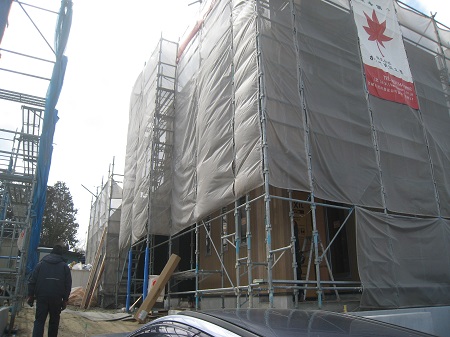

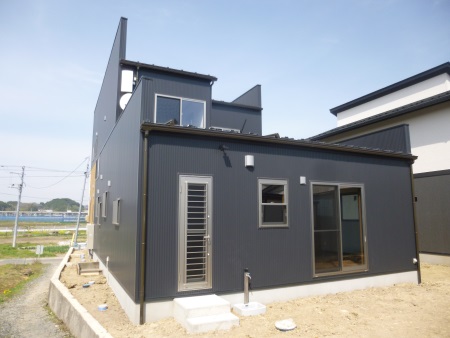

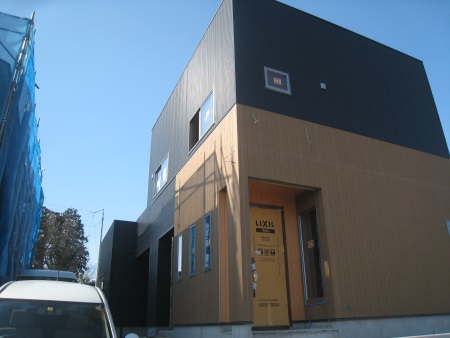

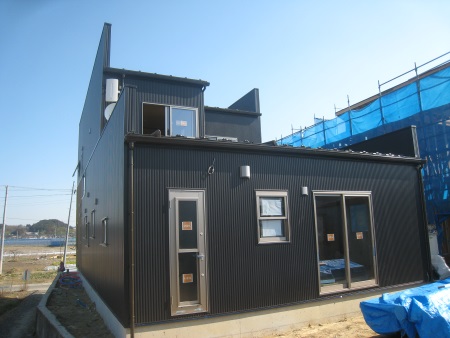

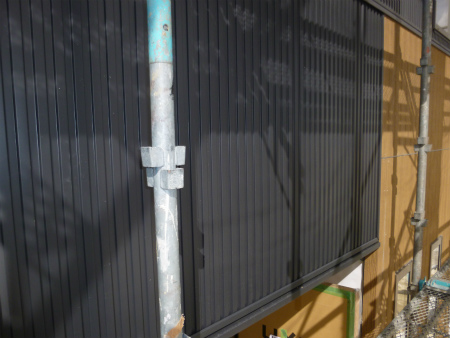

足場が外されました。外壁はきれいに仕上がってます。黒のガルバの外壁に店舗部分の木目調サイディングがアクセントになって、とても印象的です。
南側の様子です。
外壁の色とサッシの色のバランスもとても良い感じです。
中では大江田棟梁が建具の取り付けを丁寧に行っております。
2016/03/10
現場進捗状況です。
外壁工事は完了しております。

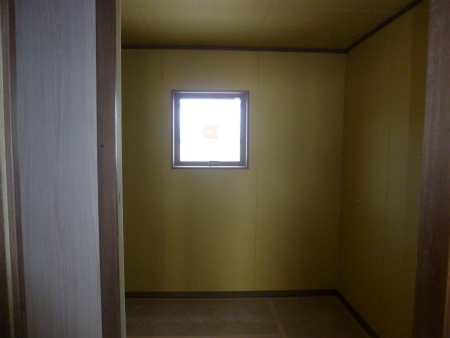

大江田棟梁が1階店舗部分の断熱材施工をしております。

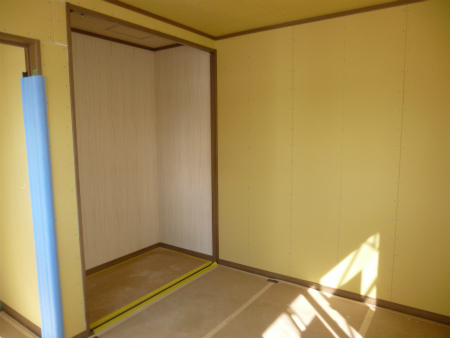

1階各部屋のボード貼りは完了してます。

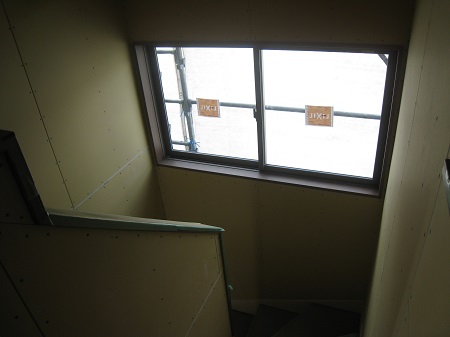

階段廻りもボード貼りは完了してます。

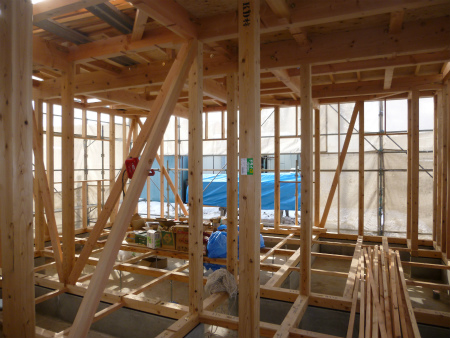

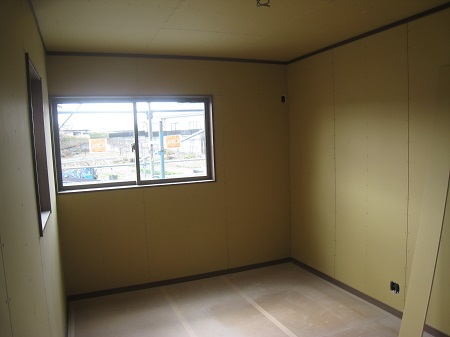

2階各部屋のボード貼りも完了してます。
2016/02/25
現場進歩状況です。
外壁工事もいよいよ大詰め。ガルバとサイディングの外観になります。

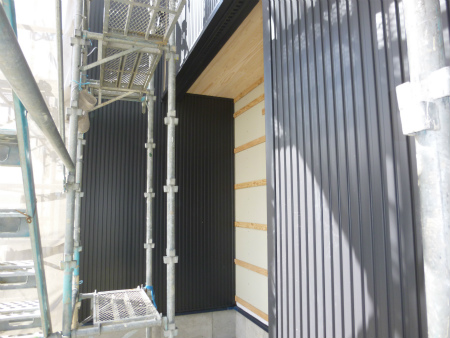

軒天はすべて杉板を施工。
玄関入り口正面にも杉板を施工します。

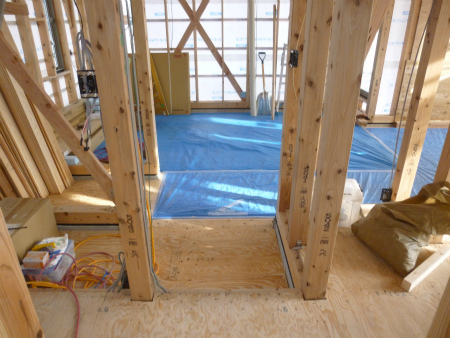

内部では、大江田棟梁がユニットの枠組みをしています。

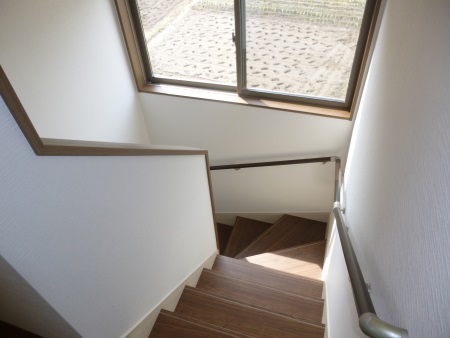

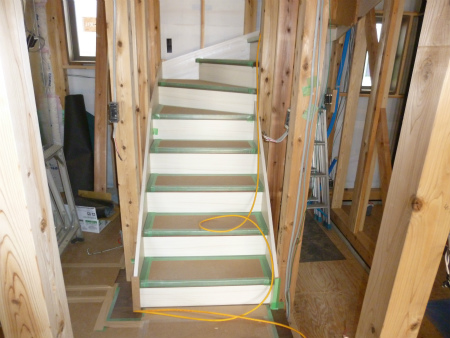

階段完了。
蹴上はホワイトでツートンカラーです。
2階の様子です。
こちらは寝室でボード貼り全て完了しています。
こちらは広いWICです。
洋室1の様子です。
2015/02/12
現場進歩状況です。

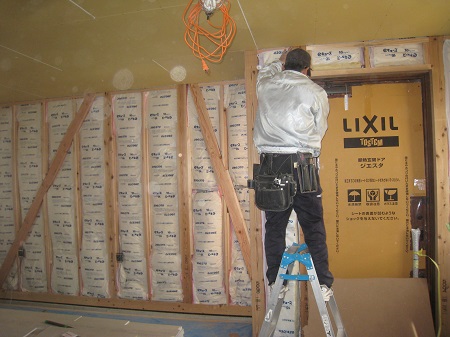

大江田棟梁が軒天の下地組をしています。外壁正面には秋田杉を施工するため防火版で下地を組みました。

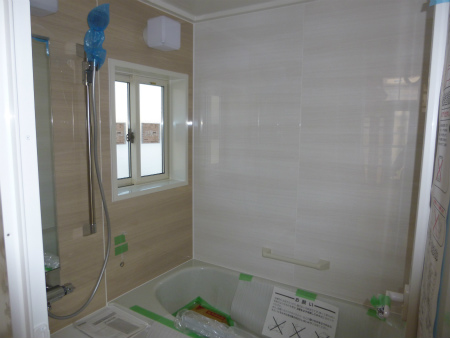

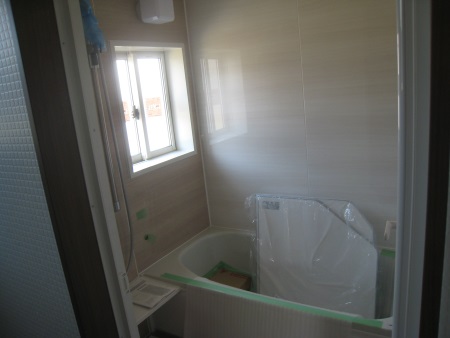

ユニットバス施工完了。
クリナップ製品の1坪タイプです。
2015/02/09

本日現場では、フローリングの加工に入りました。
店舗スペースの床下地完了しました。
2015/02/07
現場進歩状況です。

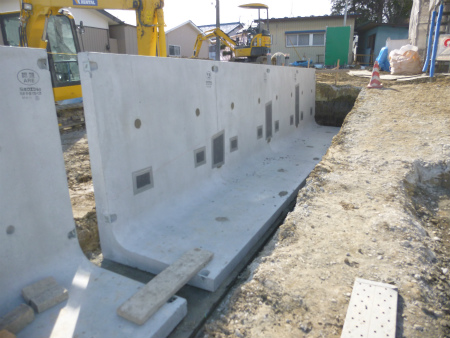

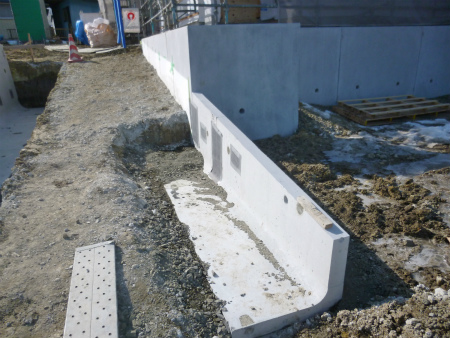

東側のプレキャスト施工しました。
スロープの傾斜に沿ってこちらも施工しました。
外部は外壁下地胴縁組完了しました。
2015/02/04
本日大江田棟梁は、パラペットの下地組をしています。
建物の3方向すべてパラペットで納めます。

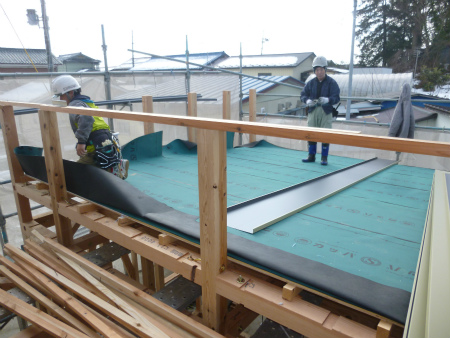

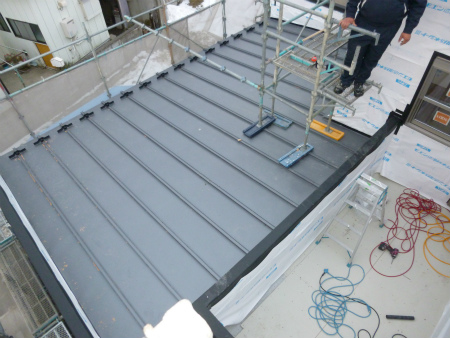

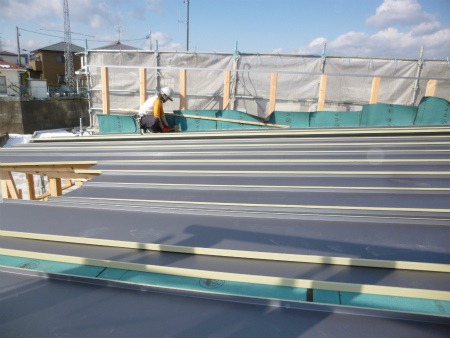

屋根施工完了しました。

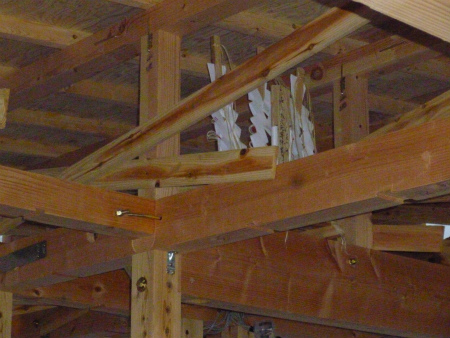

先日の上棟式でお世話になりました神具は、無事小屋裏にお納めしました。
2016/2/2

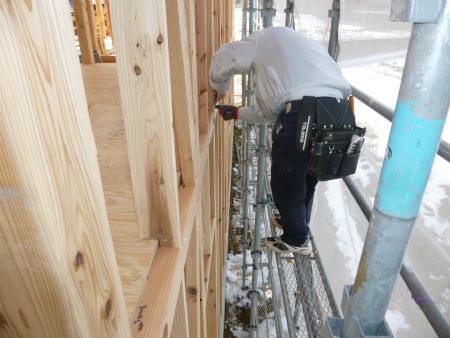

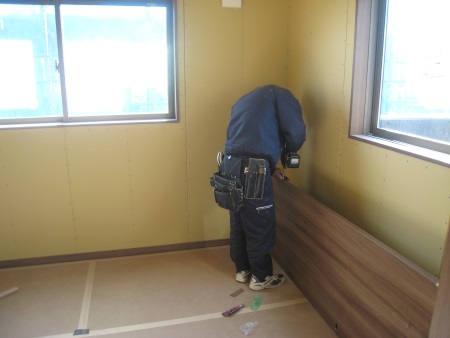

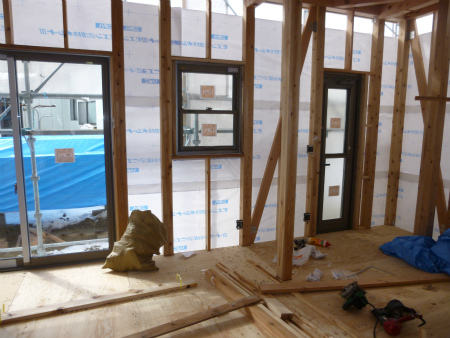

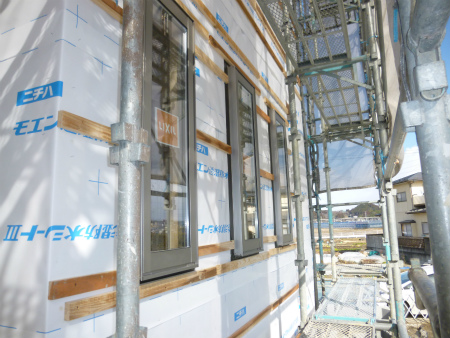

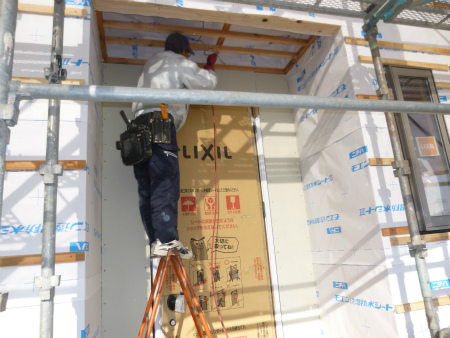

現場では大江田棟梁が窓枠施工中です。
本日、施主様と電気配線の打ち合わせを行いました。
一部サッシの取り付け完了しました。
2016/1/30
本日お清め式を行いました。
施主のT様には、式後にご祝儀もいただきました。心遣いいただきまして
有難うございました。
今後とも、どうぞ宜しくお願い致します。
締めくくりは大江田棟梁の祭主拝礼でお清め式無事終了しました。
現場進歩状況です。

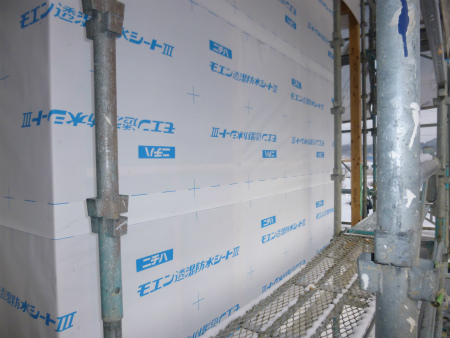

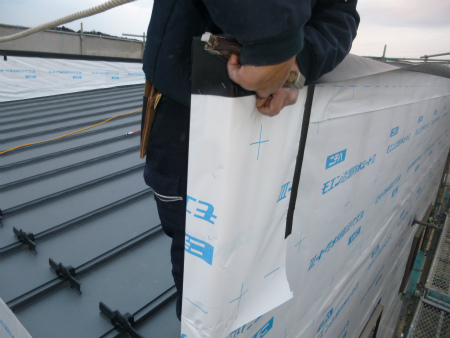

透湿シートの施工完了。
2016/1/28
30日に施主様のご厚意により、上棟お清め式を行います。
棟梁に三瓶、棟札を作っていただきました。
現場進歩状況です。

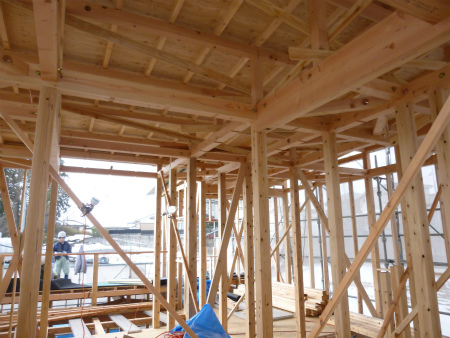

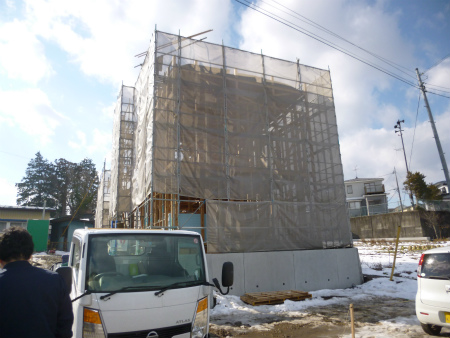

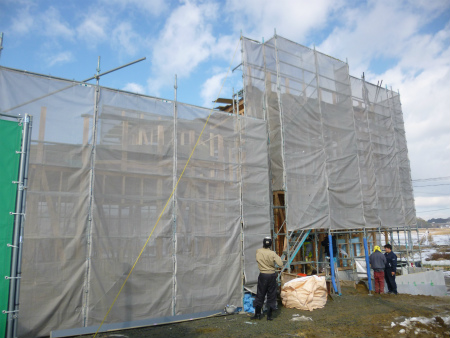

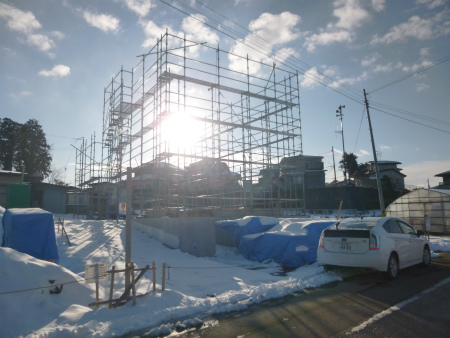

雪の影響が心配されましたが、無事上棟しました。
こちらは北側の様子です。
東側の様子です。
本日、大江田棟梁は外部金物を取り付け中。
JIOの中間検査を2日に行いますが、間に合いそうです。
屋根は、ガルバリュウム銅板の瓦棒葺きです。
サイドはパラペットを立ち上げます。
こちらは南側下屋部分です。こちらもパラペットで納めます。
2階の様子です。
こちらは1階の様子です。
2016/1/24
現場には足場の設置を終え、来週に建て方作業に入ります。
土台敷きが完了。
土台は桧で、しっかり養生して完了。今月は建て方工事が別現場でも続きますので
早めの段取りで工程チェックはかかせません。
2016/01/17

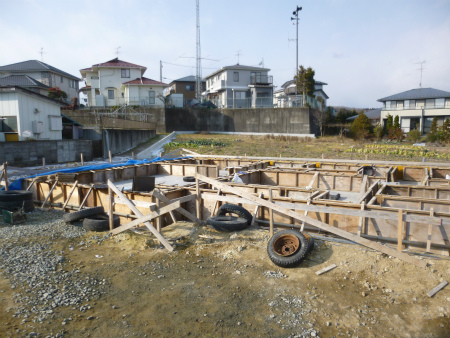

本日現場では基礎の型枠組の作業中です。
明日の打設には間に合いそうです。
2016/01/12
現場進歩状況です。

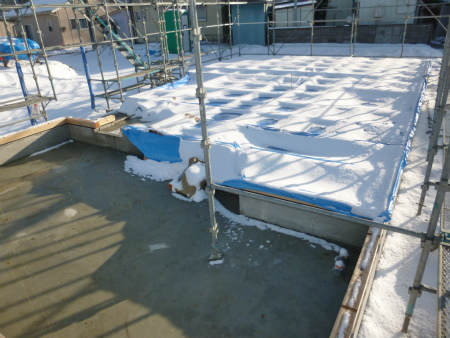

ベース打設後の養生の様子です。雪も降らず順調に進んでおります。
2015/12/28

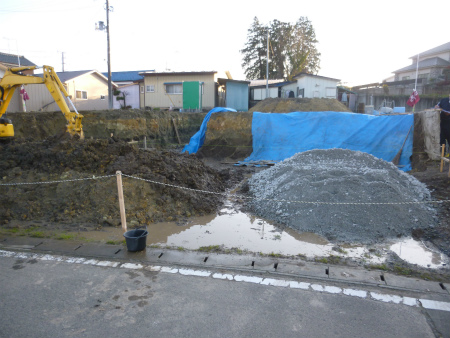

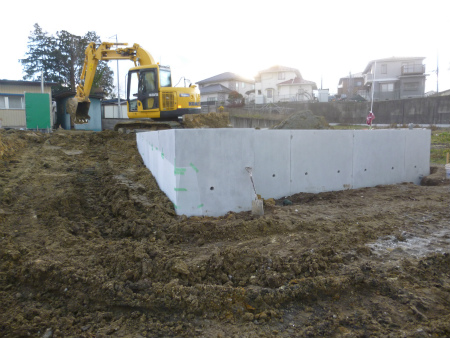

地盤改良工事を完了し、基礎工事がはじまりました。

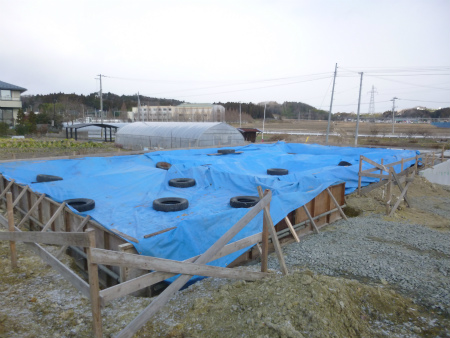

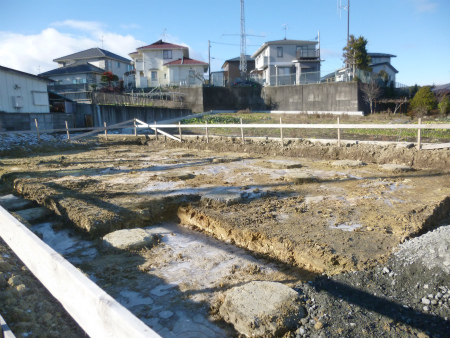

今年は根切り工事し砕石敷きにて完了となります。
2015/12/21
左面はスロープを作り、本日造成工事完了しました。
2015/12/18
現場進歩状況です。

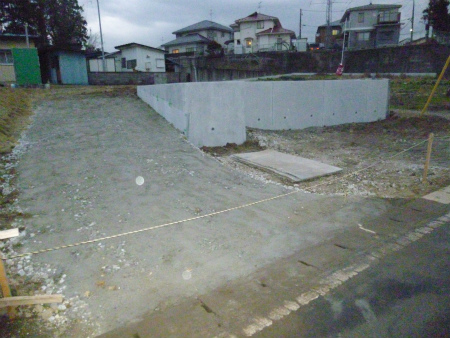

プレキャストの設置完了しました。
2015/12/12
土地の造成工事着手しました。
土を漉き取っていきます。
2015/12/7
本日、T様邸の地鎮祭を執り行いました。
四方清め払いをする神主様。
2015/10/27

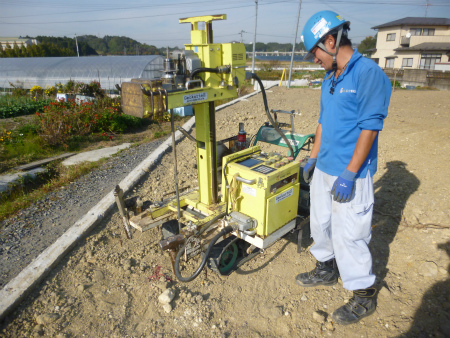

本日、SS試験による地盤調査を行いました。
建物の四隅4ポイントと中心1ポイントの計5ポイントを調査します。
