完成写真
外構舗装工事も終わり、外回りも綺麗にまとまりました。

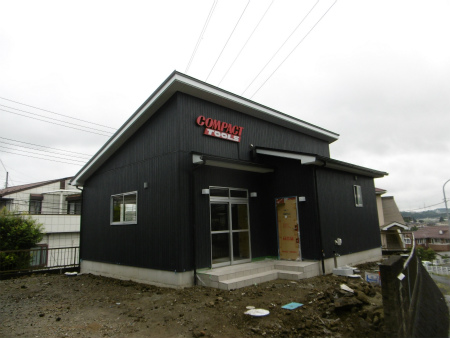

看板とドアの赤色がアクセントになっています。

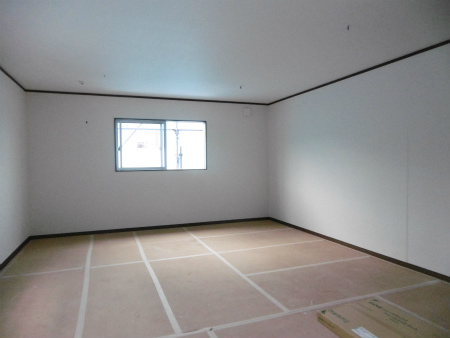

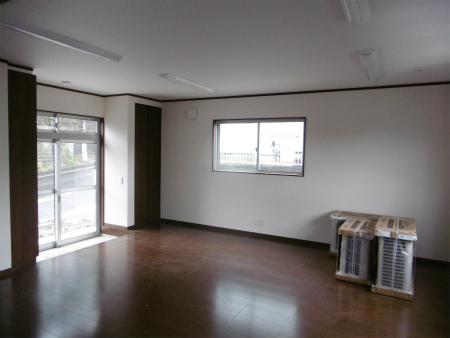

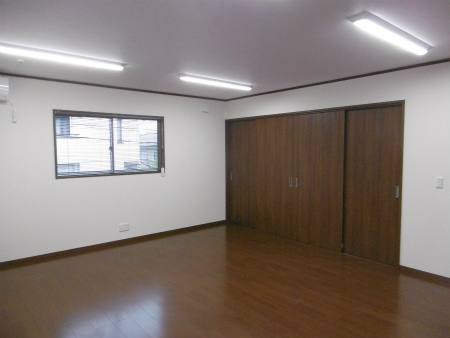

約16帖の事務所スペースです。
事務所スペース玄関側から。

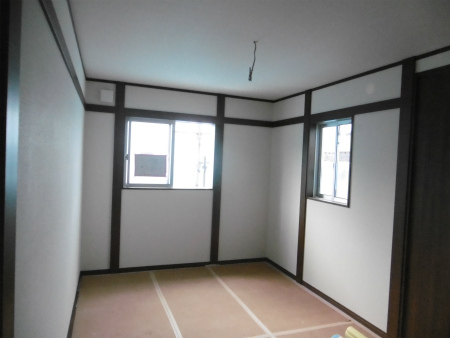

化粧付け柱をあしらった洋室7帖、応接室兼休憩室になる予定です。

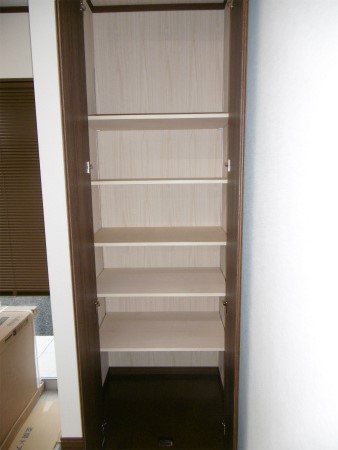

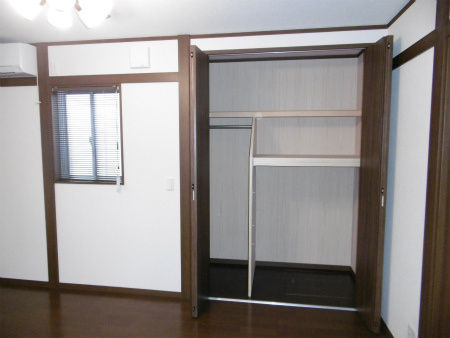

収納は内部で仕切り、クロークと可動棚の納まりです。
こちらも書類入れの可動棚です。

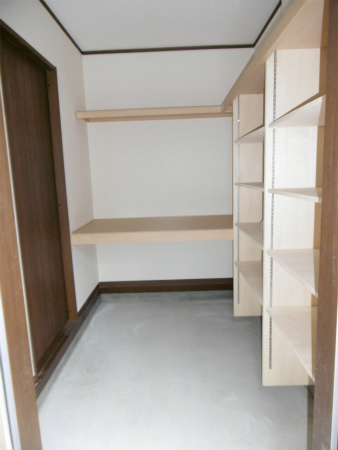

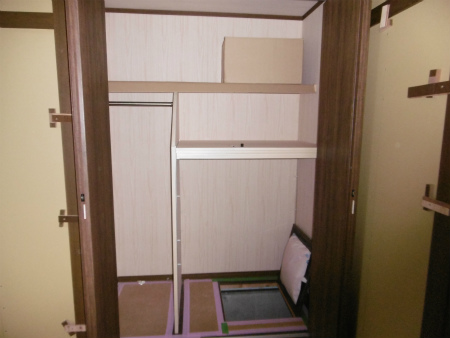

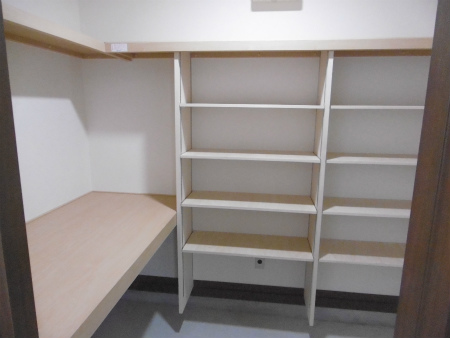

納戸3帖、どんな用途にも対応できる様に可動棚仕様です。
水回りスペース、エアコンも完備しています。

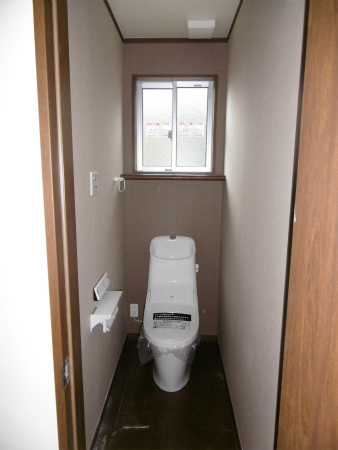

トイレは正面の壁クロスの色を変え、アクセントにしています。

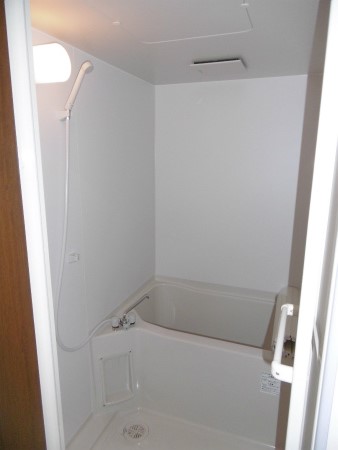

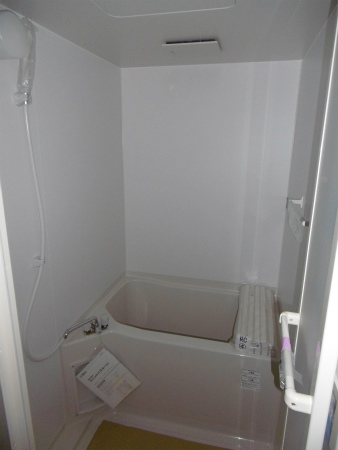

簡易ユニットバス完備です。
工事進捗状況
2016/09/13
現場進捗状況です。
玄関ポーチタイル貼りが完了、あとは基礎巾木仕上げと舗装工事です。
床の養生が外され、いよいよ完成間近。

広々事務所室の様子、玄関側から。
事務室の様子、洋室側から。
洋室の様子。
水回りの様子。

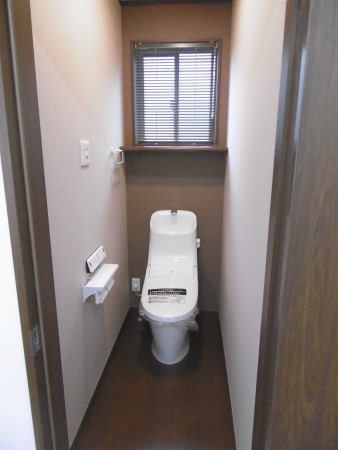

トイレです。
収納力たっぷり、土間収納です。
2016/09/09

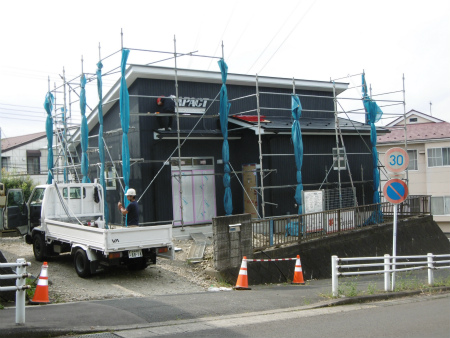

外部足場が外れ外観のお披露目となりました。
来週から外構工事が始まります。
2016/09/07
外装工事が終わり、破風や雨樋が取り付きました。

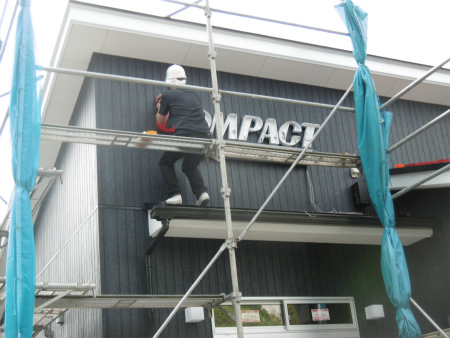

本日は会社名の看板取り付け工事です。

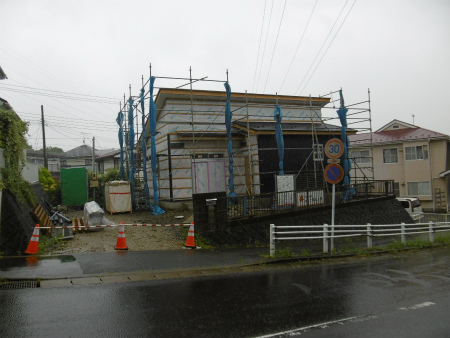

2016/08/30
台風接近の為、風対策として足場の養生ネットをまるめて固定しました。

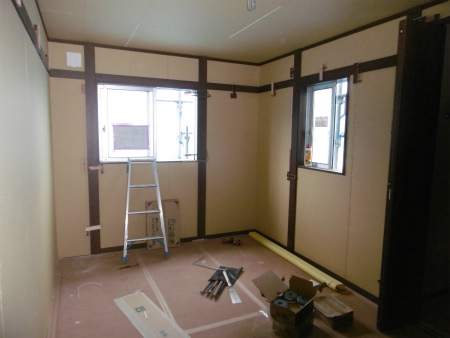

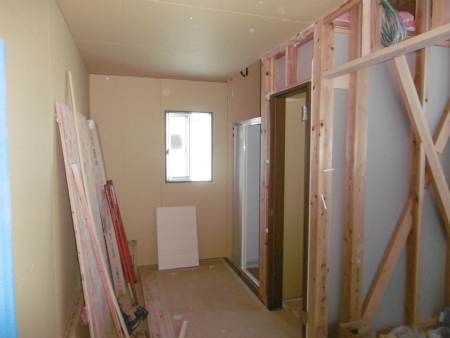

内部事務所の様子。

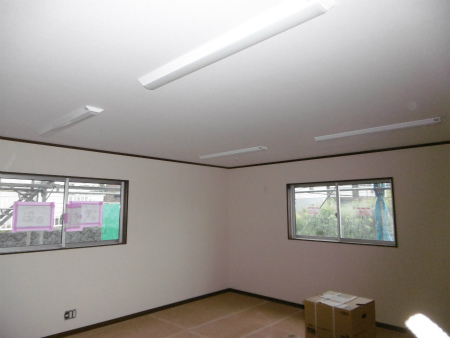

照明器具が取り付きました。

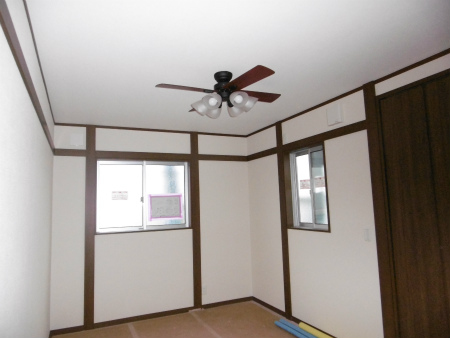

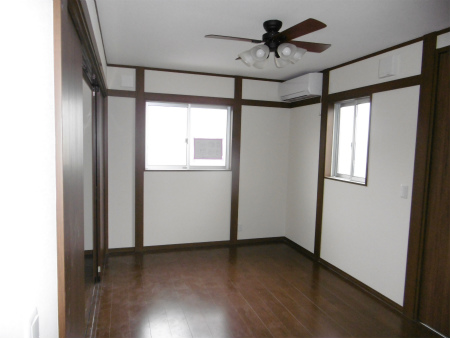

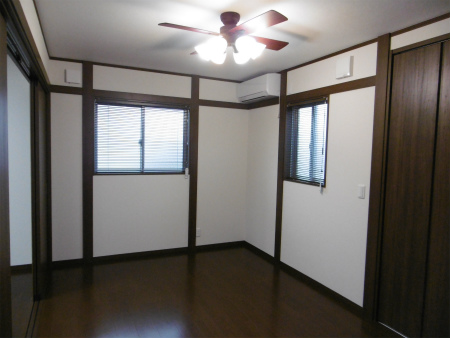

洋室にもシーリングファンが取り付きました。
2016/08/25
内装クロス工事が完了致しました。
光が反射して明るい事務室の様子です。
こちらは洋室も様子、化粧付け柱がいい感じです。

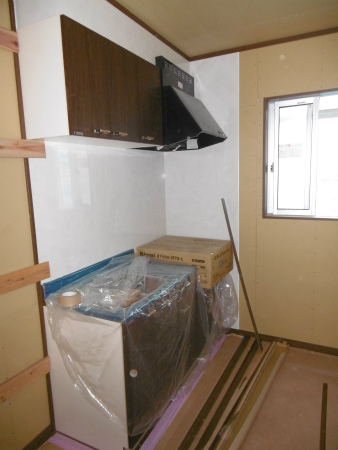

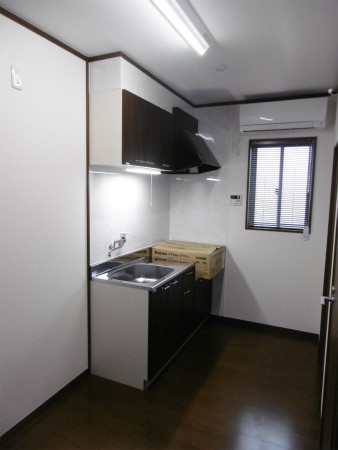

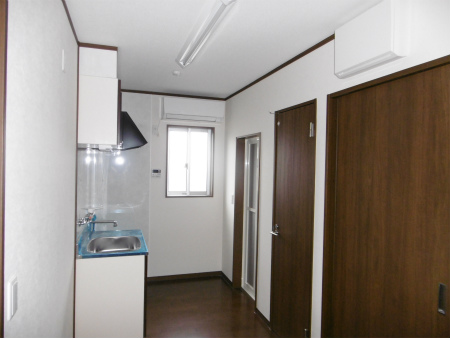

キッチンの様子。
2016/08/20

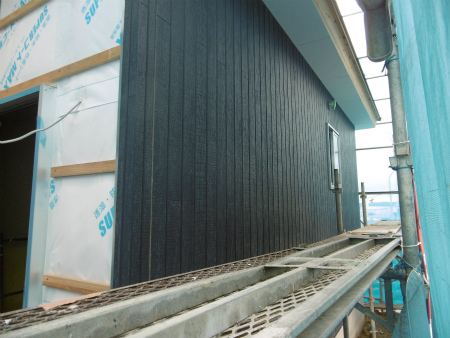

外装サイディング貼り工事が始まりました。

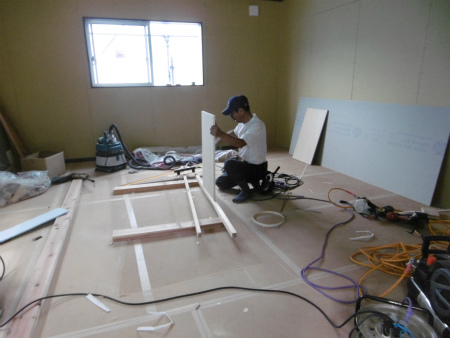

内部では木工事の追い込みです。
収納の可動棚関係を仕上ている大江田棟梁。
棚板一枚一枚を丁寧にやすり掛けを行い仕上ていきます。
洋室の様子です。
化粧柱型や付け長押がアクセント。
キッチンも据え付け完了です。
収納棚造作の様子です。
2016/08/09
進捗状況です。
事務所室の様子です。

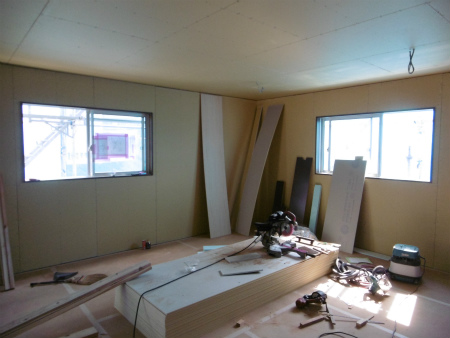

壁・天井のPB貼りがほぼ完了の状態です。
キッチン廻りも着々と進んでいます。
ユニットバス設置完了致しました。
2016/08/02
木工事造作作業が始まっています。
2016/07/25

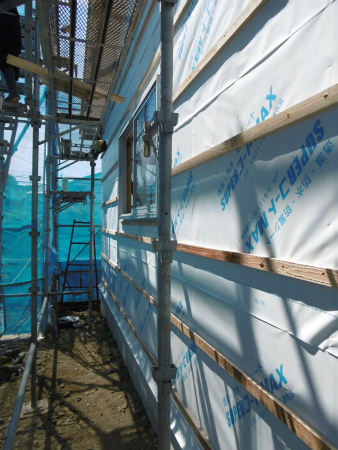

外回りは防水透湿シートで覆われ、外装財用の胴縁が打ち付けられた状態です。
この胴縁の隙間が通気層になります。

内部は剛床の構造用合板が敷き込まれた状態です。
サッシも取り付き、次は床貼りの段取りになります。
2016/07/22

外部足場の養生ネットと共に、かえでの看板シートも張られました。

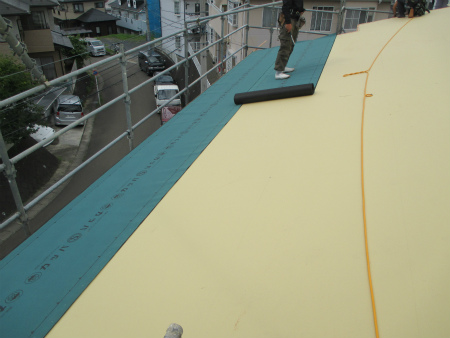

屋根防水ルーフィング300mm立ち上げの様子です。
2016/07/21

床下断熱材施工の様子です。
2014/07/20

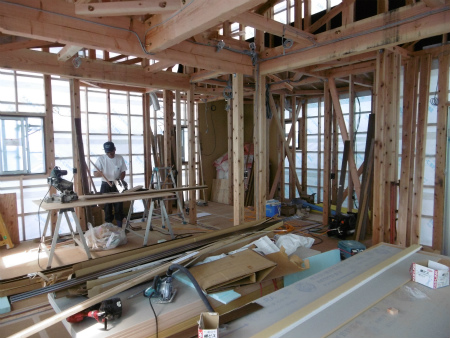

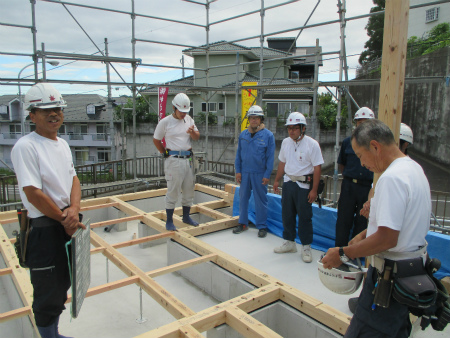

本日は建て方作業です。
いつもの通り作業開始前の朝礼で、作業内容と安全作業の確認を行います。

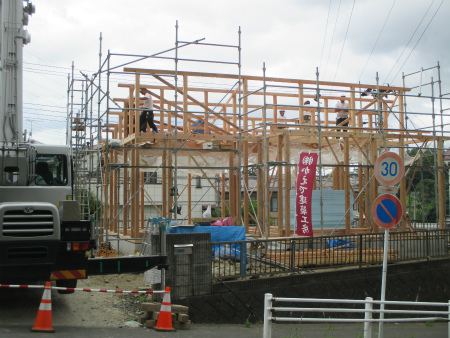

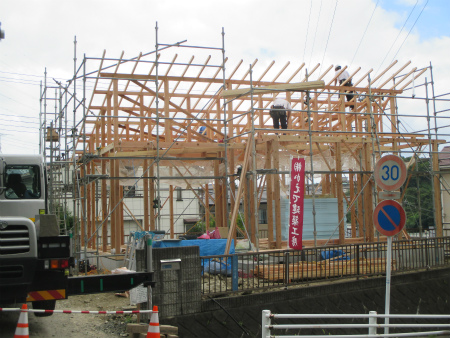

建て方作業の様子です。
小屋組みの束が立ち、母屋が架かりました。
母屋の上に垂木が架かり、屋根の形状が見えてきました。

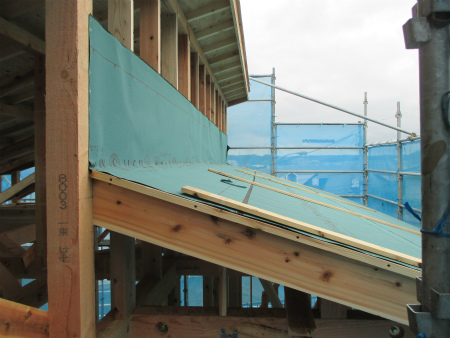

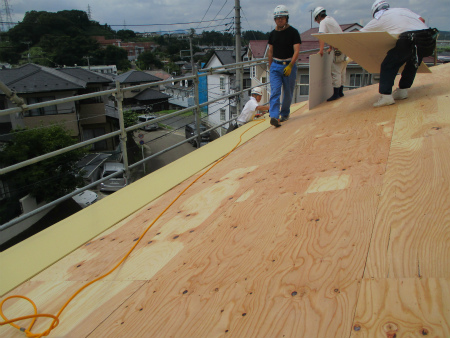

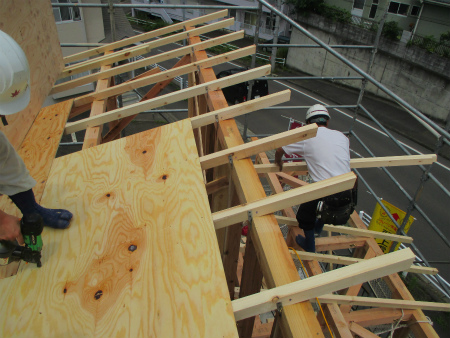

垂木の上に野地合板貼り作業です。
野地合板の上にPBを貼っていきます。
重ね貼りすることによって、遮音・遮熱効果があります。
PBの上に今度は防水紙を敷き込みます。
ここまでくれば一安心、雨が降っても大丈夫です。
2016/07/19
先行足場が架かり、土台敷き込みが終了致しました。
いよいよ明日から建て方作業です。
2016/07/08

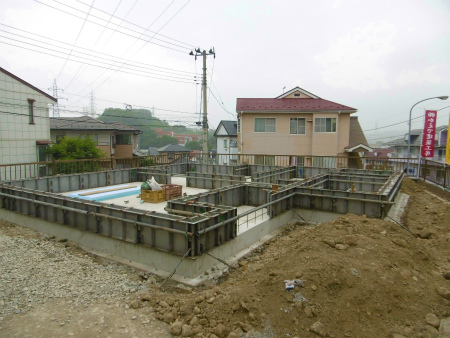

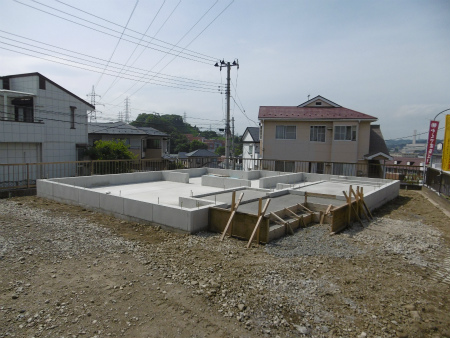

基礎型枠が外し、玄関周りの土間コンを打設致しました。

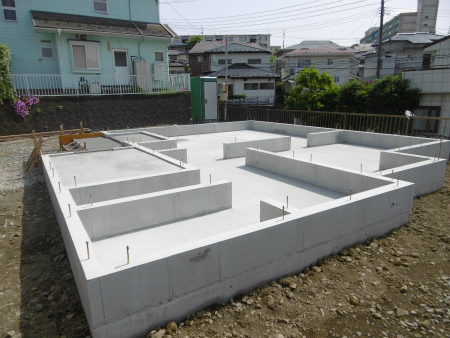

きれいに打ち上がった基礎コンクリート。
2016/07/02

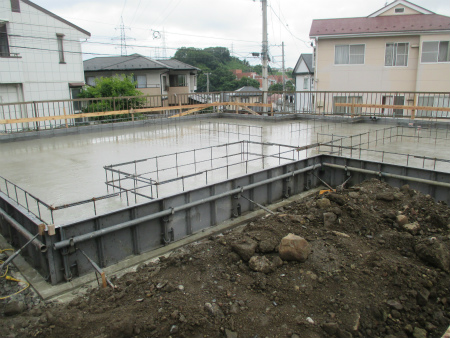

基礎立上りコンクリートを打設完了、養生期間中です。
2016/07/01

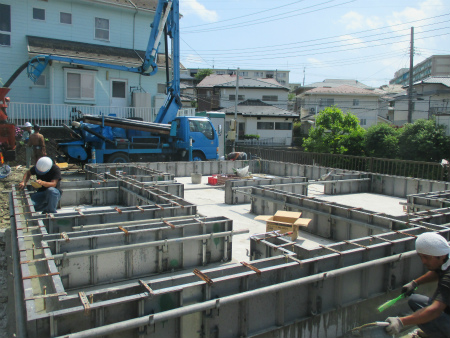

本日は基礎立上りコンクリート打設作業です。

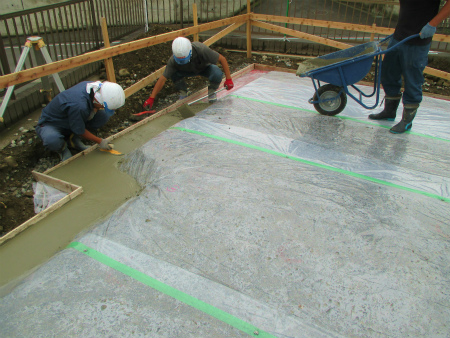

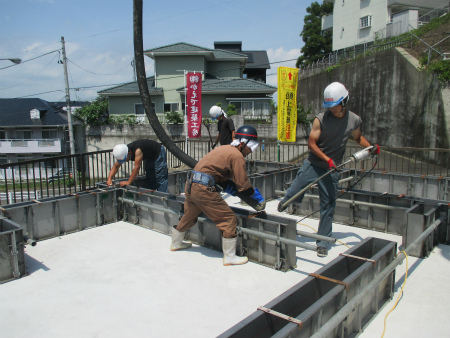

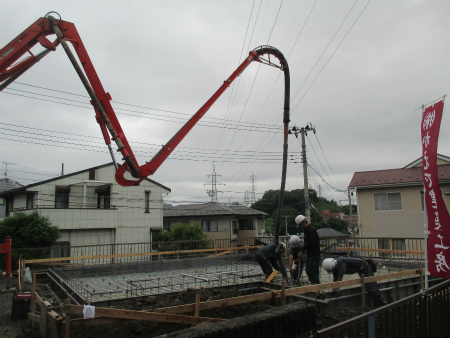

コンクリート打設の様子です。
3人一組での作業、筒先担当・バイブレーター担当・均し担当で、持ち分作業を手際よく進めて行きます。
2016/06/28

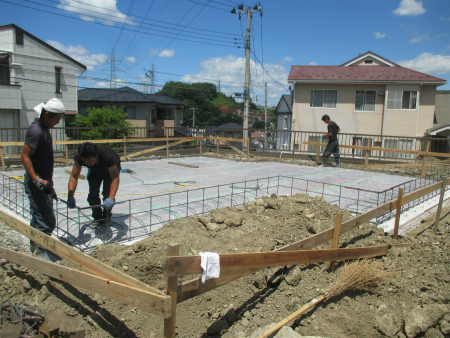

基礎底板コンクリートの打設です。
コンクリート打設、均し作業もきれいに終わりました。
2016/06/27
お天気に恵まれて作業が順調に進んでいます。

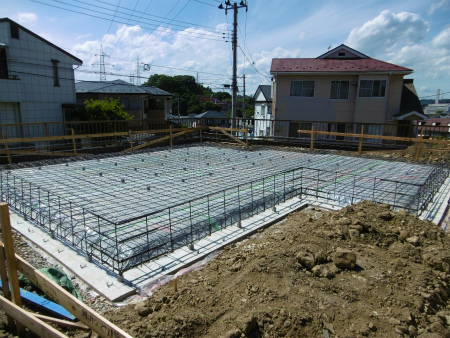

基礎配筋の様子です。
これから内部立上り部の配筋作業に取り掛かります。
2016/06/25
現場進捗状況です。
基礎工事が順調に進んでいる様子です。

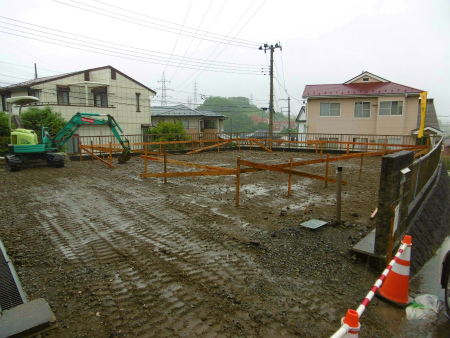

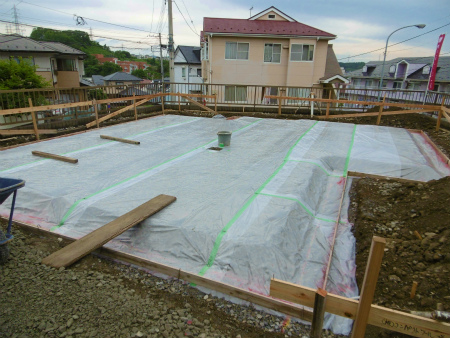

採石の上に防湿シートを敷き込んだ状態です。
建物外周部をステコンクリートで押えていきます。
2016/06/23
本日はあいにくの雨模様。
計画建物の位置と高さを示す遣り方が掛かり、基礎工事着手待ちの状態です。
2016/06/21
本日は地盤調査SS試験です。

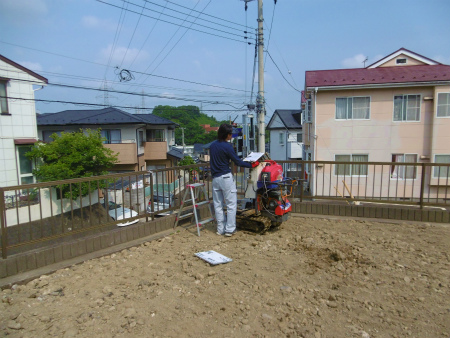

いつもの様に計画建物の4隅と中心部の計5カ所調査致しました。

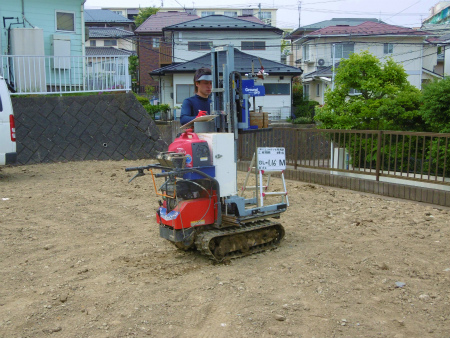

SS試験の様子です。
2016/06/18

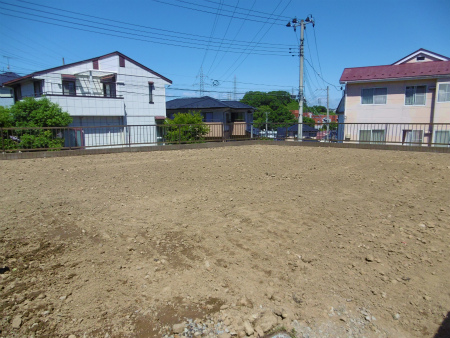

既存建物の解体工事が終わり、きれいな更地状態になりました。
いよいよ新築に向けての工事が始まります。
