2018/12/04
外部足場が外れました。
2018/11/27

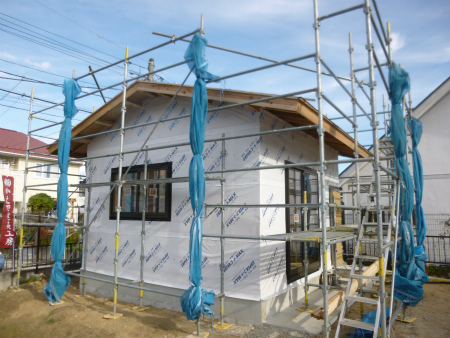

外部作業は外装サイディング貼り工事が完了し、
これからガルバ破風包みと雨樋取付作業が始まります。
内部では内装クロス屋さんが作業を始めています。

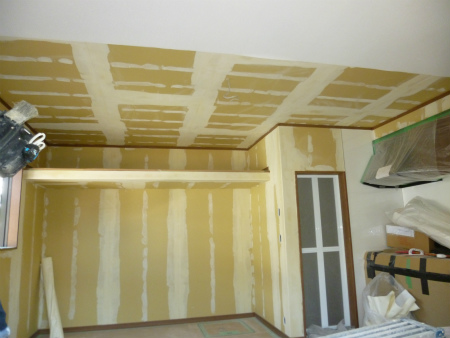

パテ掛け作業1日、クロス貼り作業1日の計2日工程になります。

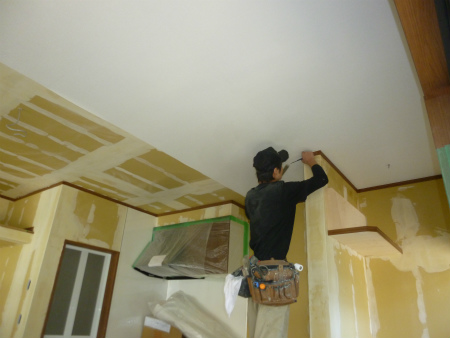

クロス屋さん作業の様子です。
天井の細かいところをカッターにて切り込みを入れ納めています。
2018/11/23

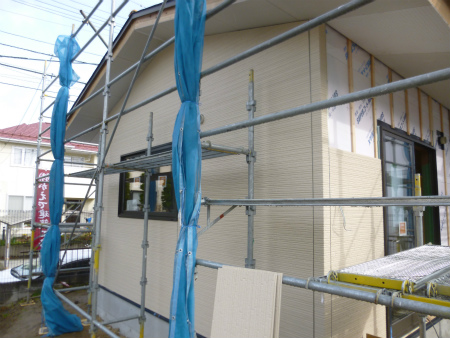

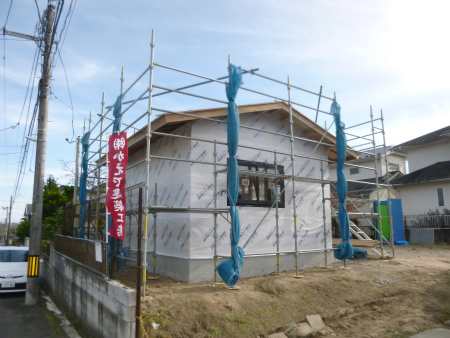

外装サイディング貼り工事が始まりました。

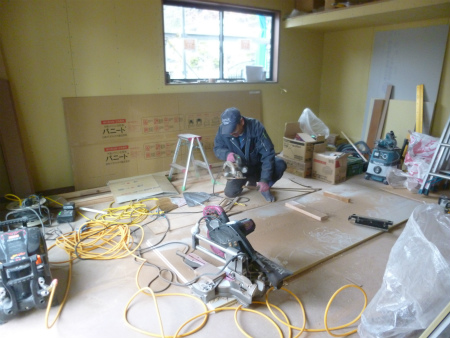

木工事は完了に向け追い込みです。
2018/11/19
外装サイデイング下地の胴縁取付け作業完了。
胴縁の厚さ分が外壁の通気層になります。
2018/11/16

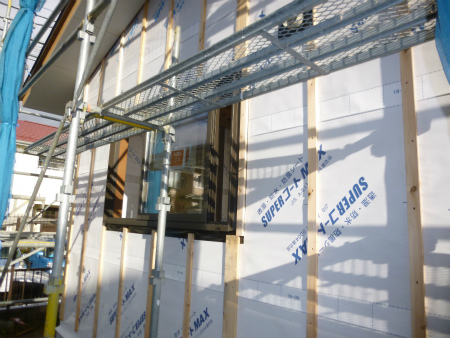

外回りのサッシが取り付き、防水紙も張られました。
本日は第三者機関の中間検査です。

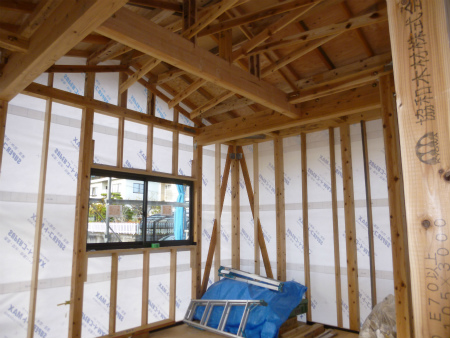

外部西南面の様子です。
内部の様子。
第三者機関の中間検査の様子、問題なく無事に合格致しました。
2018/11/14

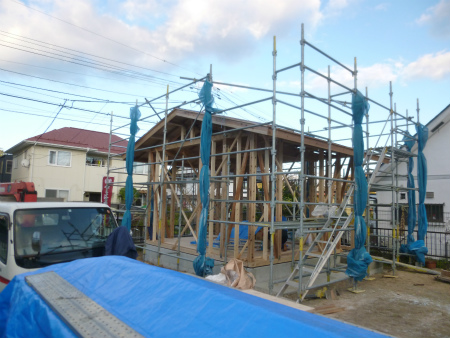

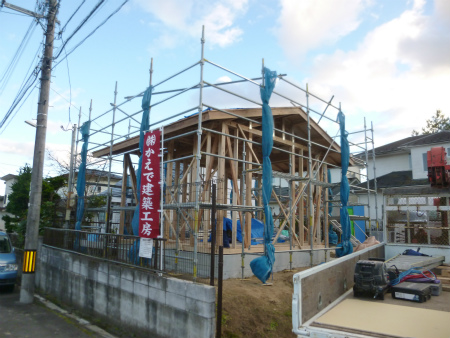

本日は朝から建て方作業、夕方には屋根下地まで完了致しました。
北西面からの様子。
南西面からの様子。
夕方、四方清め払いを行いました。

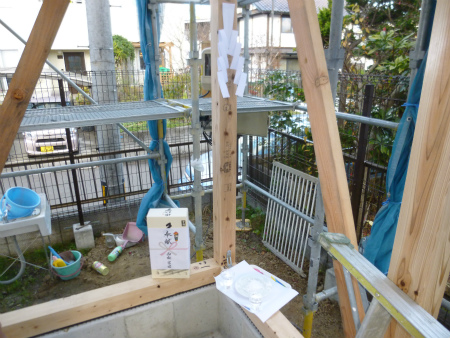

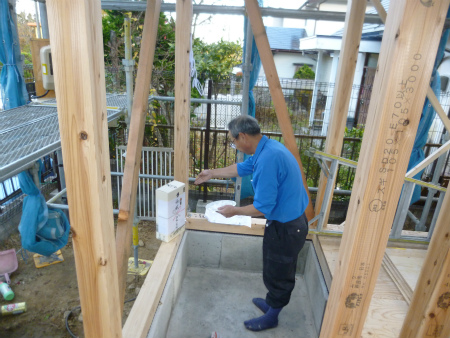

塩にて四方を清め祓う大江田棟梁。
2018/11/13

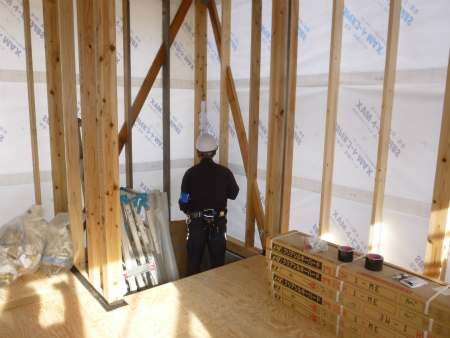

本日から大工さんが現場作業に取り掛かりました。

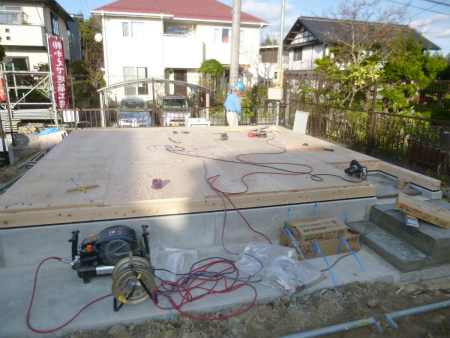

床下地の剛床施工の様子です。
2018/11/08

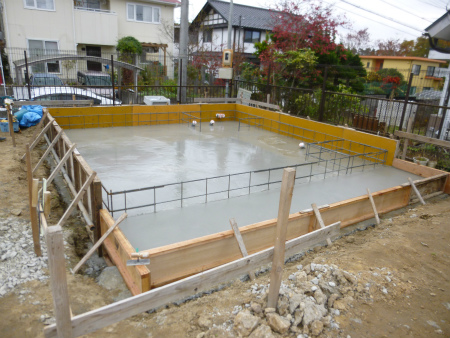

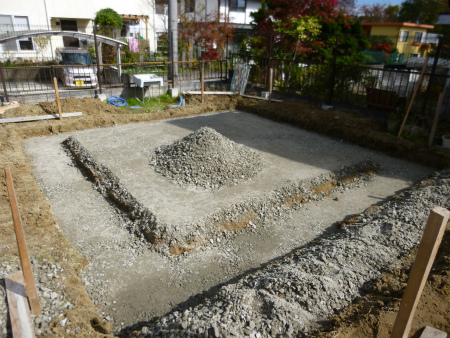

基礎底板コンクリートを打設致しました。
表面の水が引いたら二回目のコテ押え作業を行います。
2018/11/06

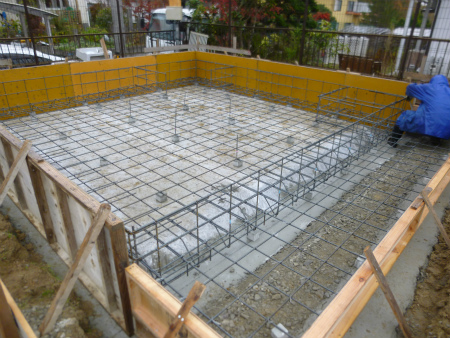

基礎配筋工事が終了致しました。
2018/11/02
基礎工事が始まりました。
根伐、砕石事業転圧の様子です。
2018/10/26
午前中に地鎮祭を執り行いました。
穏やかな秋晴れの下、心も晴れ晴れ気持ち良くお納めすることができました。
四方を清め祓う神主様の様子。
2018/10/23

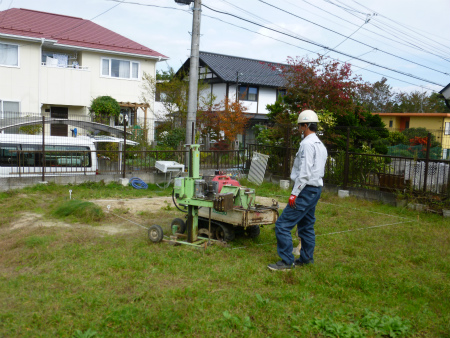

本日は地盤調査SS試験です。
小さい建物でも、計画建物の4隅部と中心部の計5ポイントを調査致します。
2018/10/19

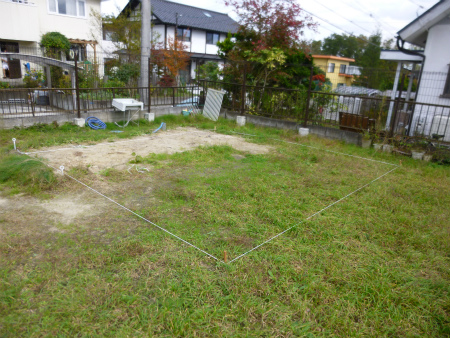

建物の位置を表す地縄張りを行いました。
2018/07/07
プレファブユニットハウスを撤去して、住宅の新築です。
