2012/08/23
車庫コンクリート、カーポートも完了し工事が全完了致しました。
道路面。
2012/08/03
建物全景、北東面。
貼り分けした外装材がモダンな印象の外観。
ポストも取り付きアプローチもいい感じです。
ニッチが印象的な玄関。

リビングダイニング。

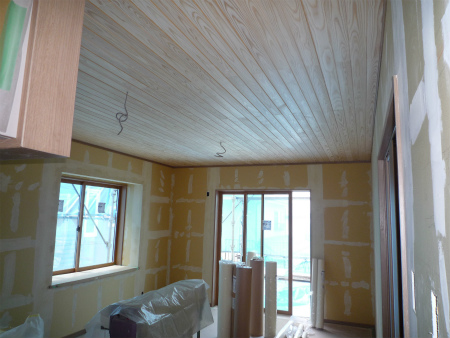

天井の無垢杉板がナチュラルなアクセントになっています。
キッチンからリビングを望む。
最新の設備を備えたキッチン。

プライベートルーム①。
プライベートルーム②。
プライベートルーム③。
プライベートルーム④。
プライベートルーム⑤。

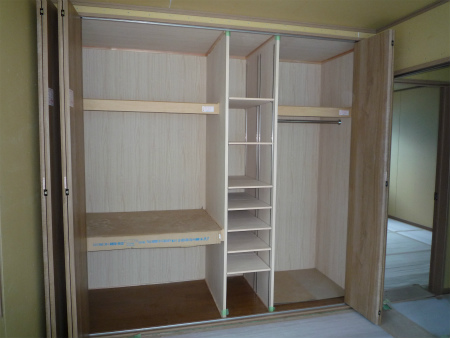

シャツ等が整理しやすい様に考えられた収納。

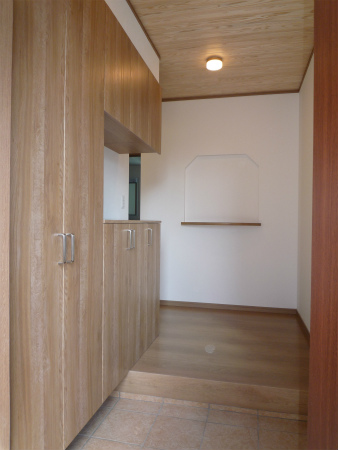

2階廊下、階段室。

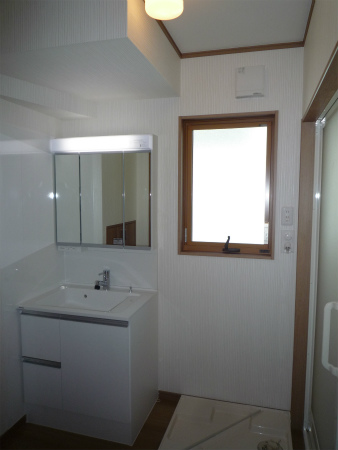

洗面所。
浴室ユニットバス。
2012/07/31

外構工事も工程通り順調に進んでいます。
今日は猛暑の中、塀工事ベースコンクリート打設でした。
2012/07/28
外構工事が始まりました。
塀の基礎掘削工事です。
テラス土間コン部分の漉き取り作業。
重機が入らないので、暑いのに手掘り作業です。
2012/07/25
現場全景です。
玄関部分の目隠し格子がほど良いアクセントになりました。
2012/07/14

先週末に外部足場が外れ、外観のお披露目となりました。
アクセントラインが特徴のシャープな外観です。
2012/07/06
現場全です。
写ってはいませんが、板金屋さんが雨樋の取り付け作業中です。
リビングの様子。

クロス工事完了し、明るい感じになりました。
2階洋室もクロス貼り完了。

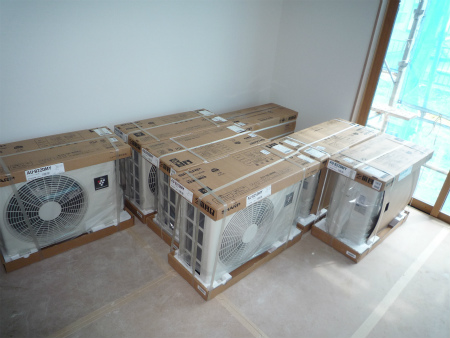

部屋に仮置きされているのはエアコンの屋外機。
すごい台数、全部で6台です。
2012/06/29
リビングの様子。
クロスのパテ作業が終了。
乾燥を待ってクロス貼り作業に掛かります。
2012/06/21
本日、社内木工事完了検査が行われました。
社長、棟梁を含め総勢5人にて厳しく検査。
クローク枠の納まりを社長から指摘。
棟梁もなるほどと納得の様子です。
使い易そうな9尺巾のクローク。
2012/06/08

2階洋室まわりのPB貼り作業もほぼ終了しました。
2012/06/07
リビング天井の下地組み墨出し作業中。
大江田棟梁から指導を受けているのは、赤いシャツがトレードマークの習い大工の其浦(そのうら)君です。
2012/05/31

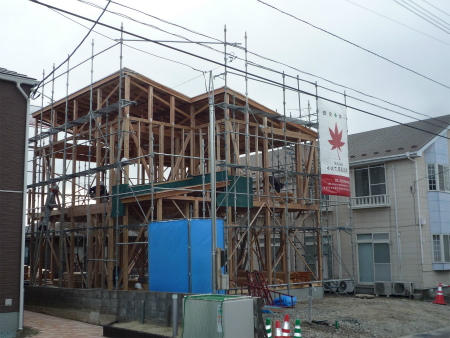

現場全景です。
2階洋室の様子。
大江田棟梁は枠材の加工作業。
相棒の渡辺大工さん。
2階を任されています。

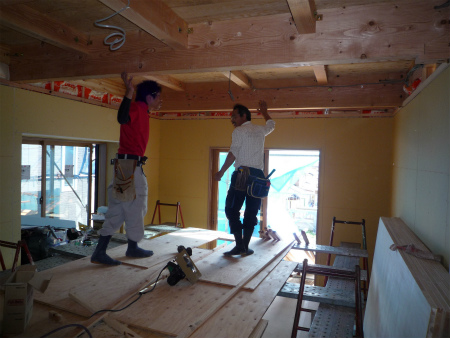

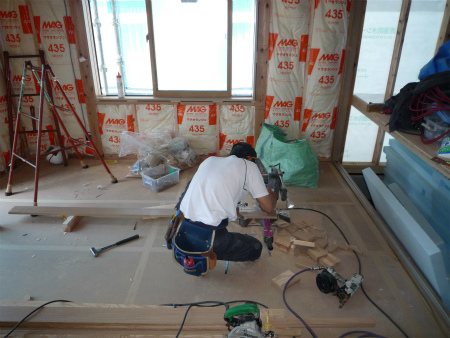

天井のボード貼り作業中。
2012/05/19

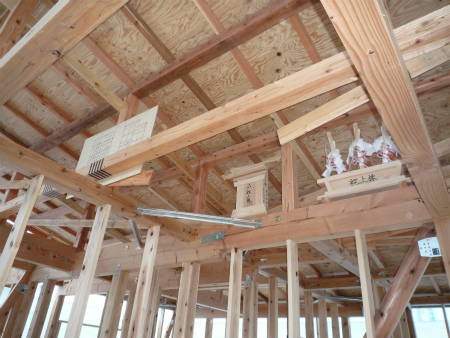

上棟式でお世話になりました神具を、小屋裏にお納め致しました。
手板、棟札、雛箱、三瓶、梵天、これからもどうぞお守り下さい。
2012/05/18
本日は公的機関の中間検査、無事合格致しました。
2012/05/17

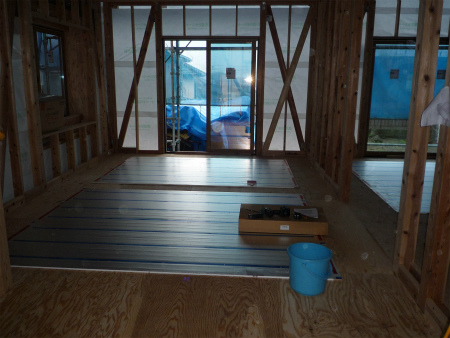

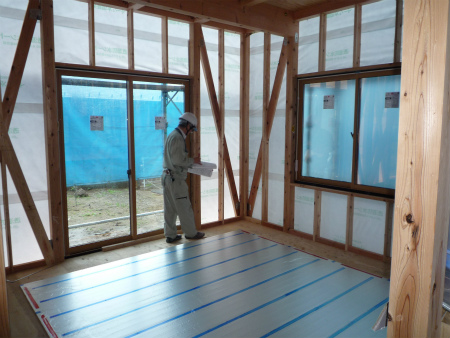

温水床暖房パネルの施工が始まりました。
2012/05/13
本日はお昼から上棟式。
棟梁が心を込めて造った神具一式です。
五色の旗を揚げる準備に追われる棟梁。
梵天に雛箱をセットしています。
上棟の神様は女性。
雛箱の中には祝詞の他に雛人形やお化粧道などが納められます。
五色の旗も無事に揚がりました。
少し強めの風が五色の旗をほど良くたなびかせていました。
祭壇も整い上棟式がおごそかに始まります。
大江田棟梁と脇棟梁を務める渡辺大工さん2人一組で、丁寧に四方清め払いを行いました。
上棟式も滞りなく終了。
お餅撒きには大勢の方々にお越しいただきました。
2012/05/12

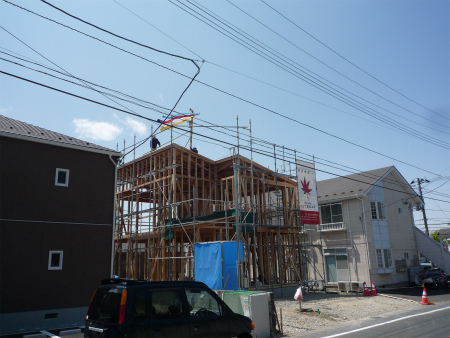

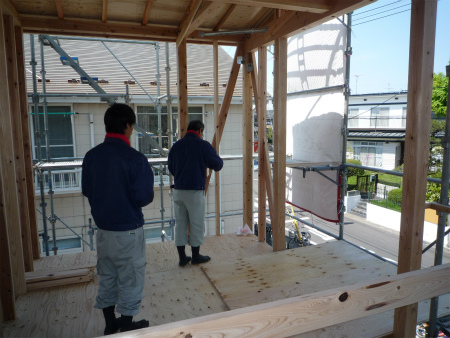

建て方作業も予定通り順調に進み、明日はいよいよ上棟式です。
2012/05/09
外部足場も架かり、いよいよ建て方作業が始まります。
2012/05/09
土台敷き込み作業の様子です。
2012/05/07

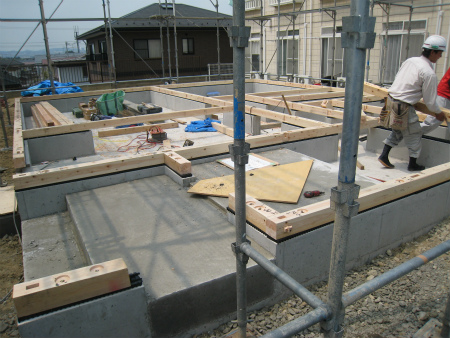

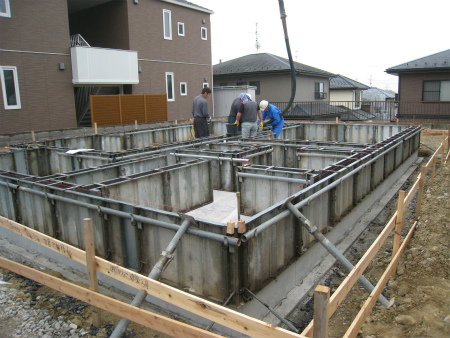

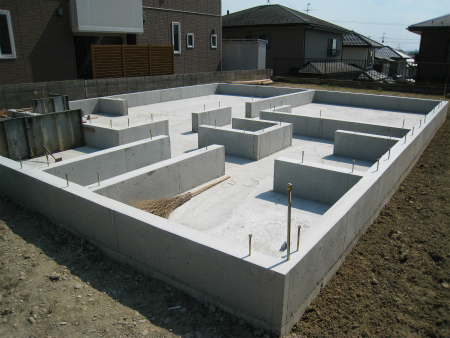

基礎型枠も外れ、きれいに打ち上がりました。
今週末の上棟に向かって、いよいよ大工さんが現場に乗り込んできます。
2012/05/02

基礎立ち上がり部コンクリート打設の様子。
コンクリート打設後は雨に備えてシート養生。
2012/04/26

本日、べた基礎底板のコンクリートを打ち込みました。
2012/04/24

配筋工事が完了しました。
2012/04/23

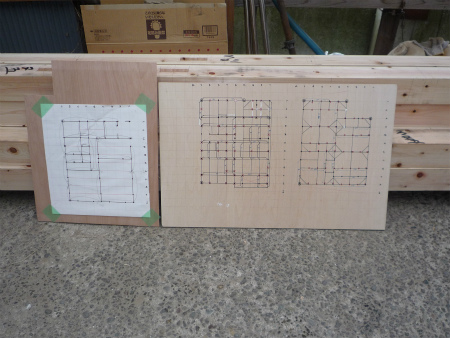

富谷第二加工場では、墨付け刻み作業が始まっています。
担当させて頂きます棟梁は大江田大工さんです。
検査を終えた手板です。
2012/04/23
砕石地業を終え、防湿シート敷き込み完了。
これから配筋工事です。
2012/04/18

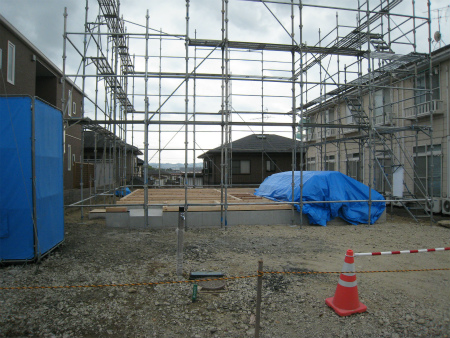

現場作業開始。

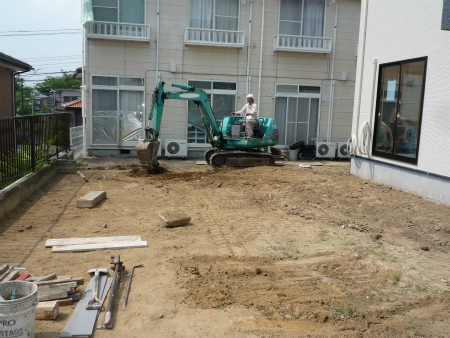

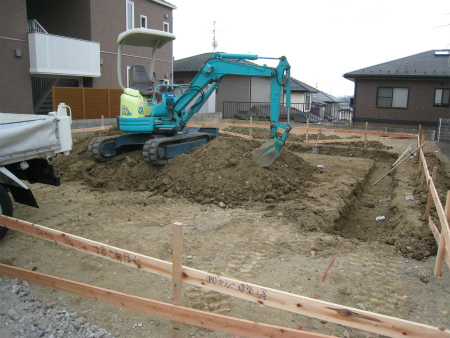

根切り状況です。
2012/04/17
本日、地鎮祭を執り行いました。
春風の気持ち良い中、滞りなくお納め致しました。
2012/3/6
解体工事ようやく完了致しました。
