外観南東面。

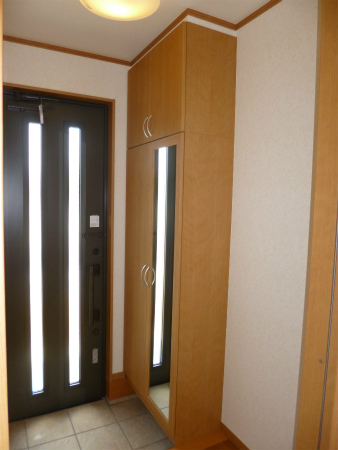

コンパクトな玄関。
下駄箱は収納力のあるトールタイプ。

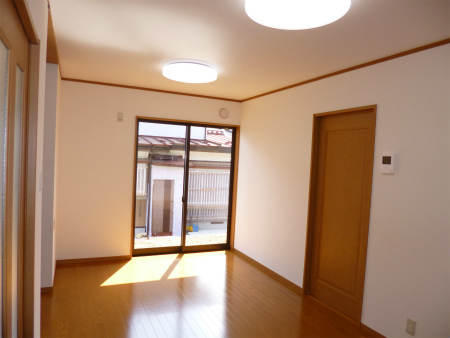

建物の中心にあるリビングは7.5帖。

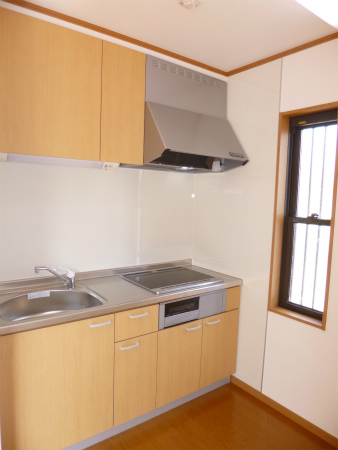

電化システムキッチンL=1650mmです。

和室6帖、畳は藁床の本畳、1間の押入れ付きです。
洋室6帖、1間のクローク付きです。

1坪の洗面所、洗髪化粧台、防水パン付きです。

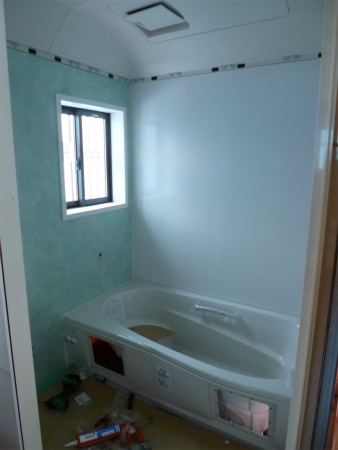

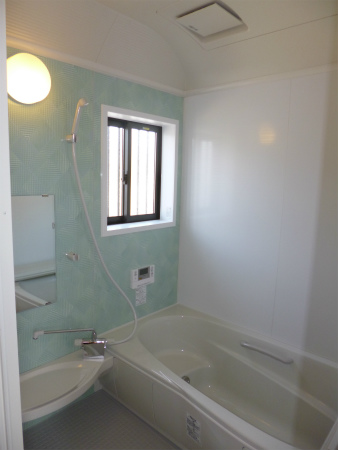

淡いグリーンがアクセントカラーのユニットバス、広々1坪タイプです。

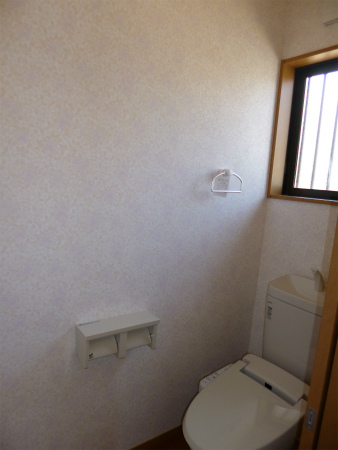

トイレはウォッシュレット付きで抗菌タイプの洋風便器。
2013/03/23
足場もはずれ外観のお披露目、すっきりとした切り妻屋根のコンパクトな造りです。

内部では、内装屋さんがクロス貼り工事の追い込みです。

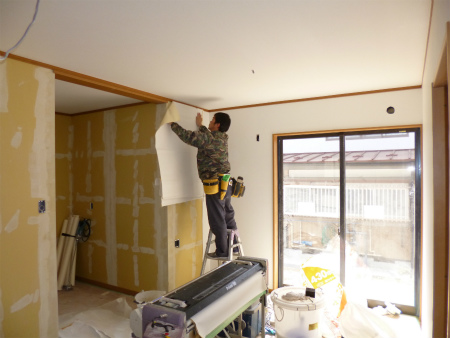

各部屋のクロスが仕上がり、部屋全体が明るくなりました。
2013/03/16
内部では、クロス下地のパテ掛け作業中です。
2013/03/07

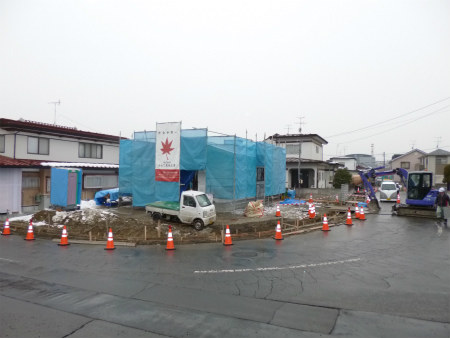

現場状況です。
道路工事も順調に進んでいます。

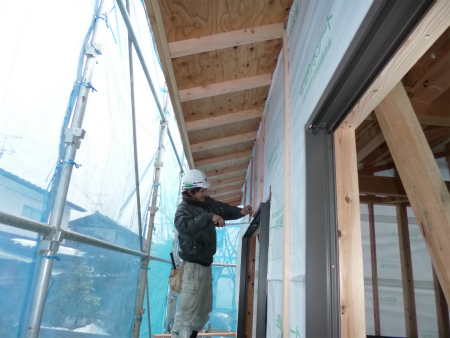

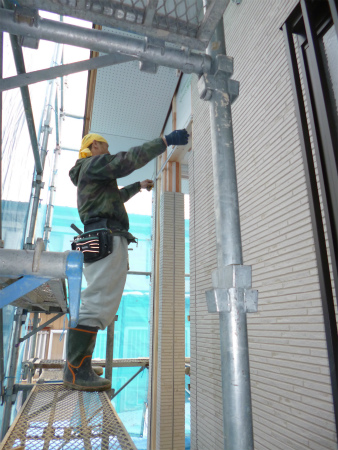

外壁貼り工事をしているのは油井棟梁です。
近年まで外装材は大工さんが貼っていました。
高身長で力持ちの油井棟梁は、外装貼り作業は得意とのことです。

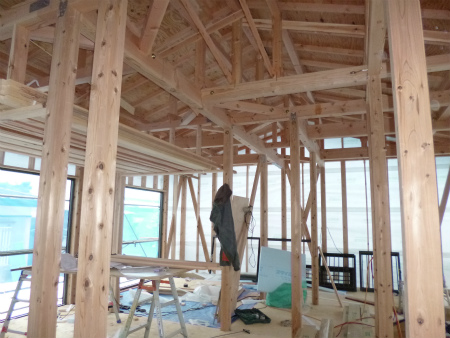

内部では流しセットも取り付き、木工事はほぼ完了です。
2013/02/26
木工事も順調に進んでいます。

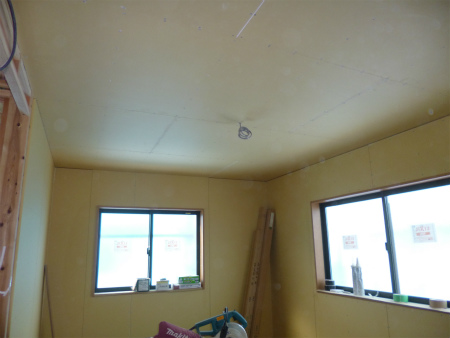

洋室は壁天井ともPB貼りがほぼ完了です。
浴室UB組立工事の様子。
現在午後2時、朝からの作業開始でこの状態まで進んでいます。
2013/02/18
現場全体の様子です。
隣接する市道では、震災で傷んだ側溝の入れ替え工事の真っ最中。
お互い様ですので、互いに協力し合いながら作業を進めています。
現場内部の様子。
中間検査も無事合格致しました。

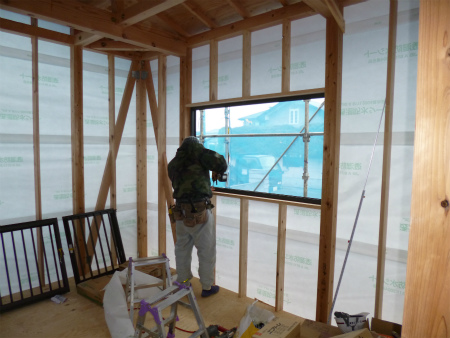

油井棟梁はサッシ窓の下地材となるまぐさ材入れ作業中。
渡辺大工さんは外部で外装材下地の胴縁入れ作業中です。
2013/02/15

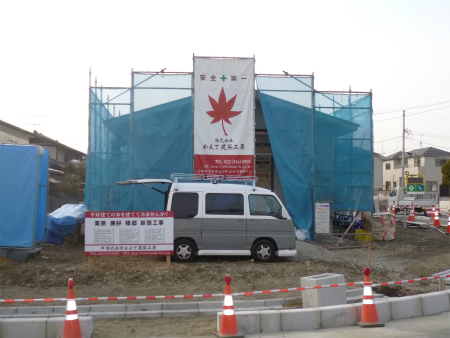

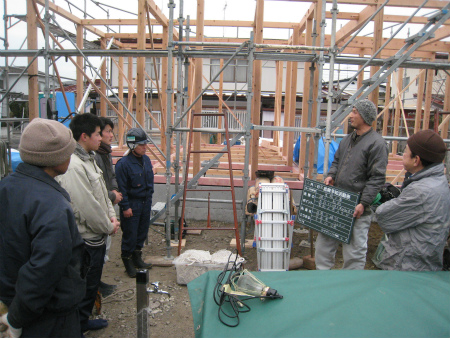

本日は上棟日です。
現場での朝礼KYの様子。
本日の作業内容や危険個所を改めて確認します。
建て方作業の様子。
お天気も何とか持ちこたえそうです。

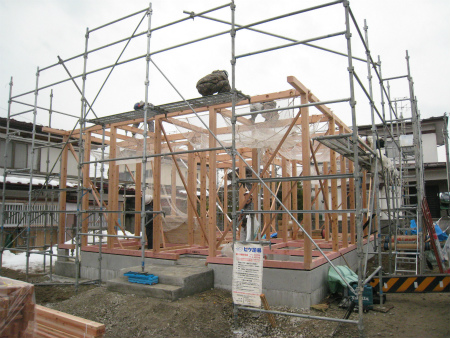

無事上棟致し、四方清め払いを行いました。
塩、お神酒、水にて四方を清め払う油井棟梁。
2013/02/14

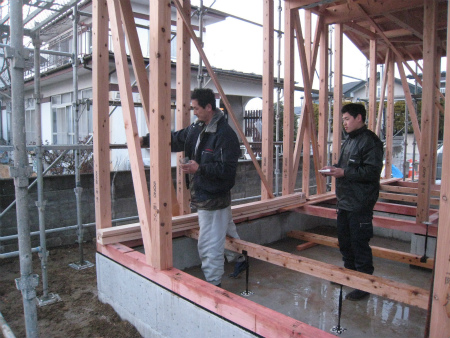

本日より、いよいよ大工さんが現場乗り込みです。
基礎パッキンの上に土台を敷き込んでいこます。
2013/01/15

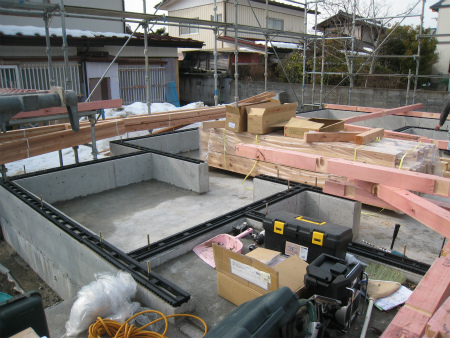

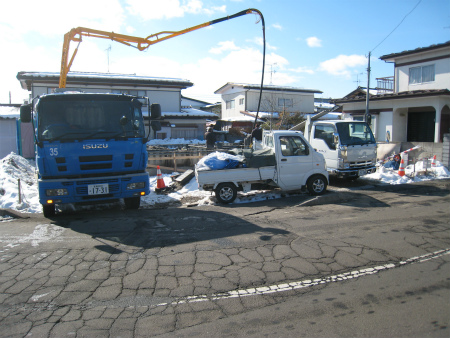

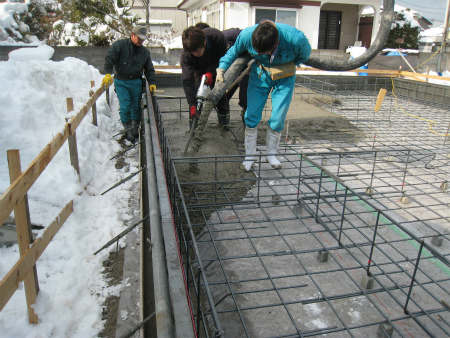

基礎立上りコンクリート打設の様子です。
お天気に恵まれ、無事完了致しまた。
2012/01/18

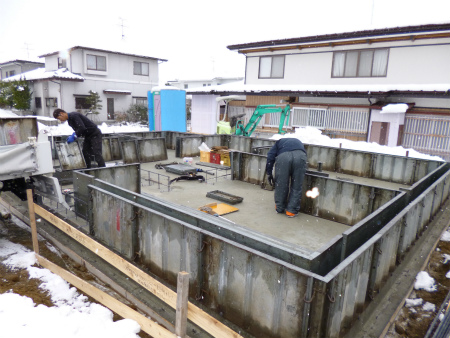

基礎立上り部分の型枠組み作業の様子。
鋼製型枠を段取り良く並べながら組み上げていきます。
2012/01/16
基礎底板コンクリートの打設状況です。
2012/1/15

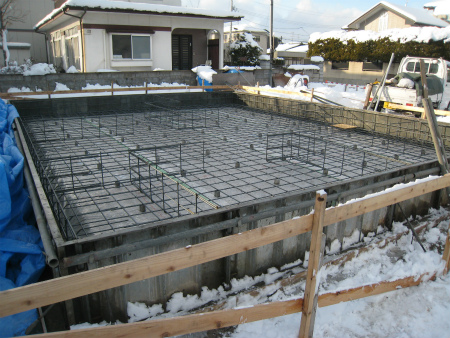

配筋工事完了、これから配筋検査です。
2013/01/11
捨てコンクリートを打設。
凍害を防ぐためにしっかりと養生です。
2012/12/28
土の不足部分を砕石を転圧しながら盛土し宅盤を整備。
本格的な基礎工事は来年からになります。
2012/12/18

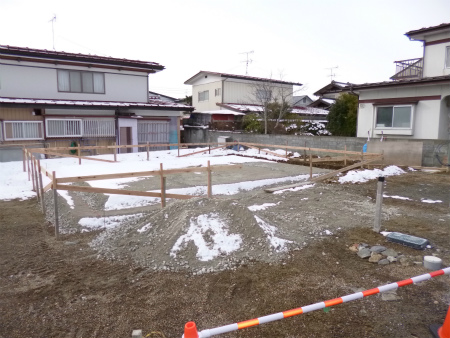

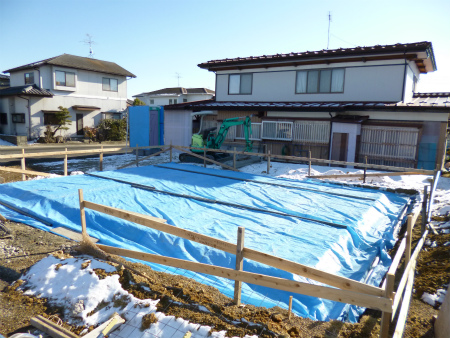

建物の位置と高さを決める遣り方出し完了、いよいよ基礎工事着手です。
2012/12/04

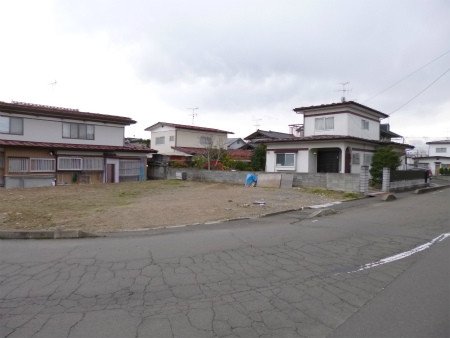

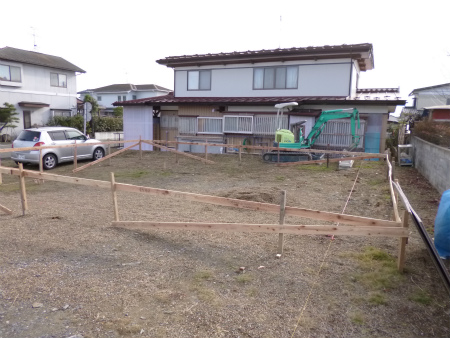

工事着手前の敷地の様子です。
いよいよこれから工事が始まります。

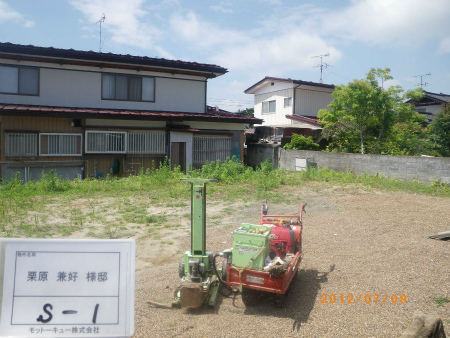

SS試験、地盤調査の様子です。
