完成写真

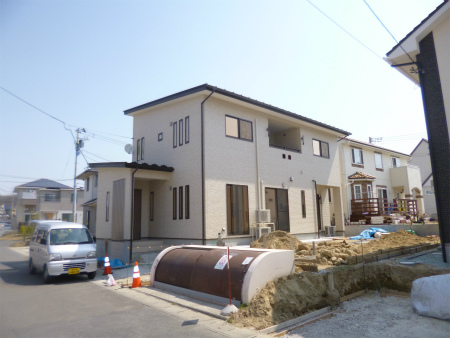

外観、南西面。
シンプルな片流れ屋根が印象的な外観。
外観、北西面。
玄関アプローチ。
北側車庫周り。
車庫は縦列駐車で普通車3台駐車できます。

玄関ポーチ。
軟らかい色合いの外装材とタイル、木目調の玄関戸が優しい感じです。

玄関はあえてシンプルに、下駄箱も吊戸棚なしにしています。

明るく開放的なリビングルーム。
リビング脇には洋室が続いています。
洋室3.7帖は、小さいお部屋ながらしっかりと収納は完備しています。

食器戸棚は大型で長さ2700mmタイプです。
1階にはもう一部屋の洋室6帖、東南の角部屋で日差しもたっぷりです。

3箇所あるうちの1つ目のWIC。

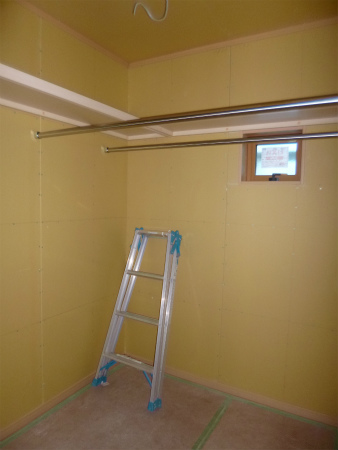

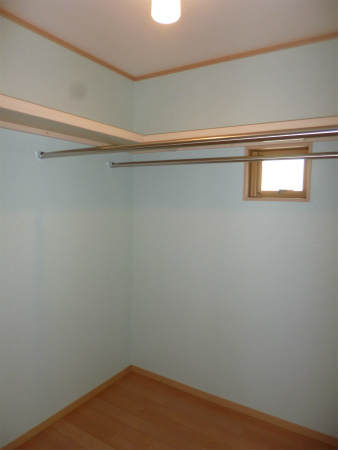

タンスを置かれるので中だなはなく、枕棚とハンガーパイプを完備。
水回り前室です。
ここでワンクッションおいて、右側がトイレ、左側が洗面所になります。

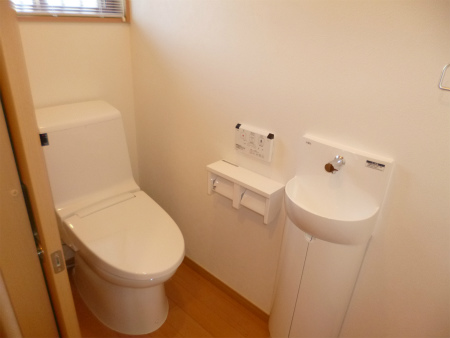

手洗い器を備えた1階トイレ。

洗面所の様子。

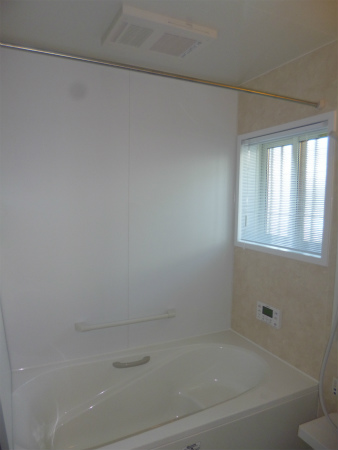

清潔感のあるホワイト色を基調としたユニットバス。

階段登り口には階段下を利用した収納があります。

2階ホールは玄関吹抜けからの明かりが差し込みます。
2階ホールの一角には洗面コーナー完備。
水はね汚れ防止用のパネルを幅広く仕上ています。
2階廊下の様子。

壁と天井を杉板で仕上た洋室6帖。
杉板が柔らかさを醸し出しています。

2つ目のWICは、中棚・枕棚・ハンガーパイプ2本を完備。

奥行き1間の屋根付きバルコニー。

洋室4.5帖。

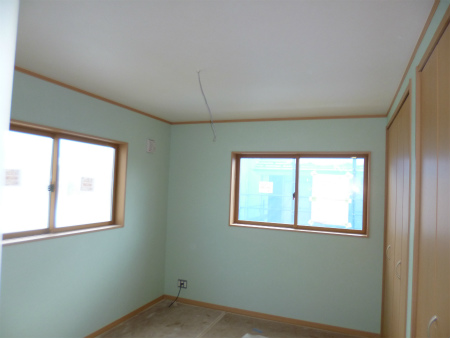

洋室7.5帖、グリーンの壁紙がアクセント。
3つ目のWICは枕棚とハンガーパイプ2本完備。
施工写真
2014/04/24

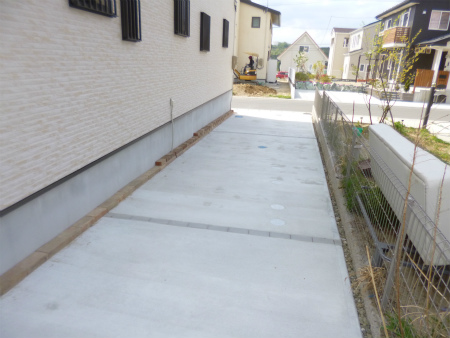

車庫周りの土間コンクリートです。
一度に全部打設すると、コンクリート硬化速度に金鏝仕上げが追い付かなくなるので、数回に分けて打設します。

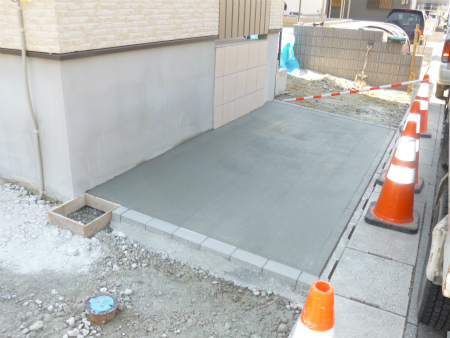

1回目は車庫の奥側と道路取り合い部です。
道路取り合い部の土間コンです。
2014/04/22
車庫のブロック積みは、道路が見える様に段違い積みです。

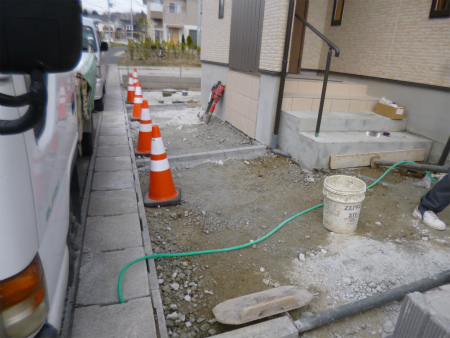

玄関アプローチ周りも土間コン打設の段取りです。
2014/04/19

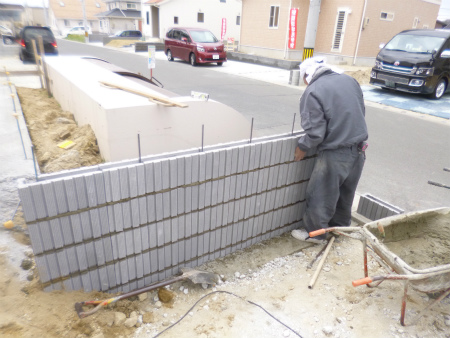

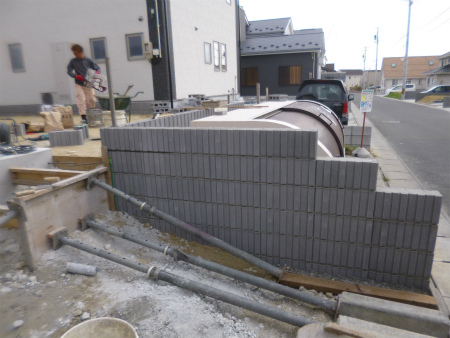

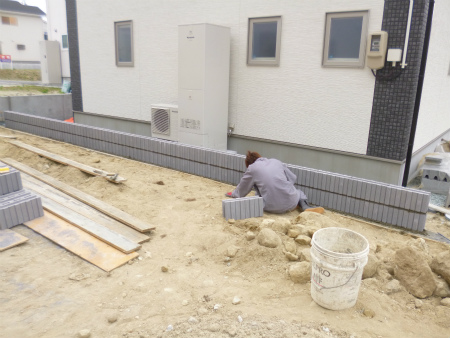

隣地境界ブロック積みの様子。
こちらはゴミステーション周りブロック積みの様子。
2014/04/18

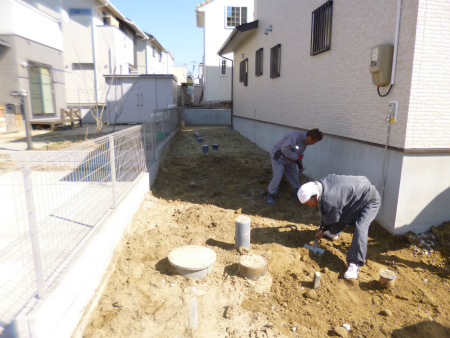

外構工事の進捗状況です。

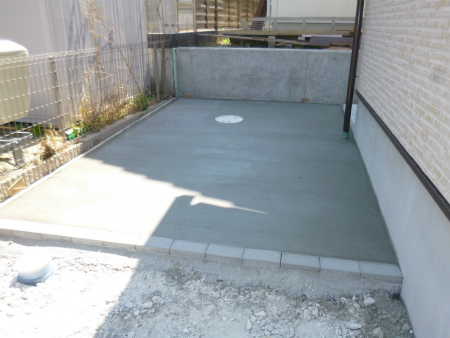

車庫周りの枡関係も土間コンのレベルに切り下げられ、砕石転圧も完了しています。
ブロック塀ベースコン打ちの段取りです。
2014/04/14
本日より本格的に外構工事が始まりました。
車庫部分の根切り床付けを、手スコップにて仕上げる外構屋さん。

車庫掘削土を庭全体に敷均し、整えていきます。

2014/03/27

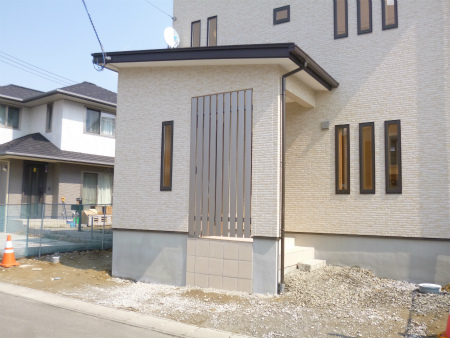

玄関ポーチにアルミ製の目隠しが取り付きました。
目線を遮り、ほど良く光を通し、風当たりを和らげます。
2014/03/24

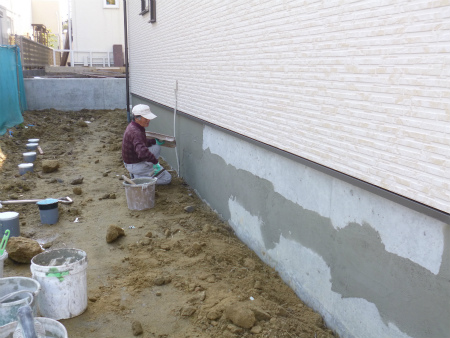

基礎巾木左官仕上げの様子。
深基礎部分なので通常の2倍の高さがあり、塗りごたえがありそうです。
2014/03/04

電気屋さんがスイッチカバー取り付け作業、クロスが仕上っているので慎重です
内装クロスが終了すると、設備関係の業者さんが続々と器具取り付け作業に入ります。
2014/03/03
内装クロス貼り工事が完了、光が反射して予想定通りに明るく仕上りました。
2014/02/28

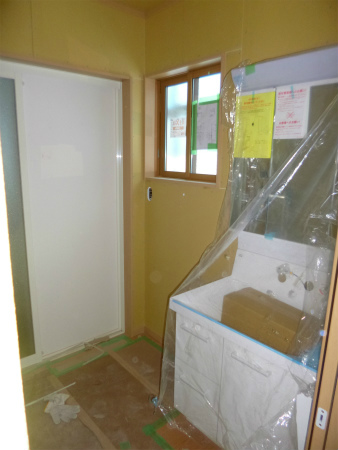

1階洋室の壁内装クロス貼り作業の様子。
こちらはトイレのクロス貼りの様子です。
2階洋室B、クロス貼り作業完了。
2階洋室Cも内装工事完了致しました。
2014/02/25

内装クロス下地のパテ掛け作業も終盤の様子。
乾燥したパテをやすりで平滑にして終了です。
ウォークインクロークも部屋と同様に、丁寧にパテ掛けを行います。
パテ掛けが終了した玄関吹抜けの様子。
2014/02/20

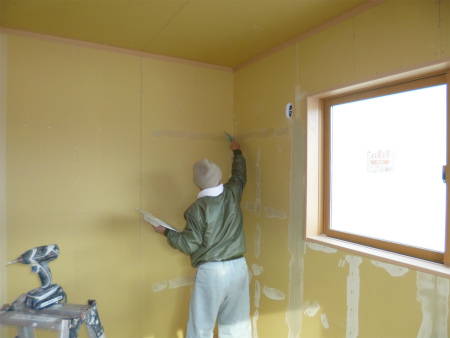

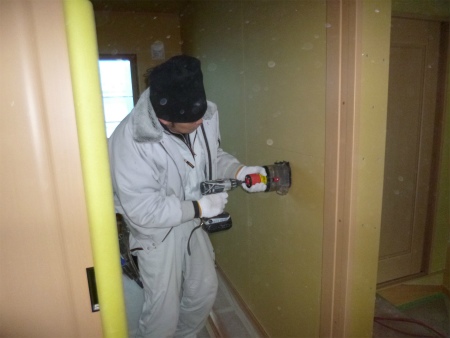

本日より内装屋さんが下地処理作業のパテ掛けを始めました。
2014/02/17

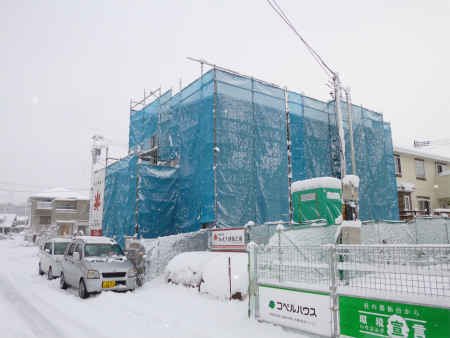

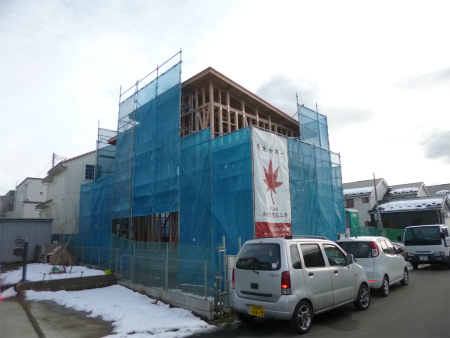

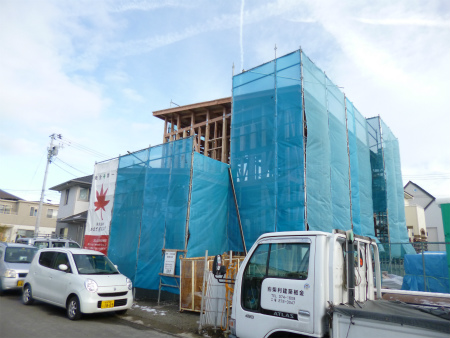

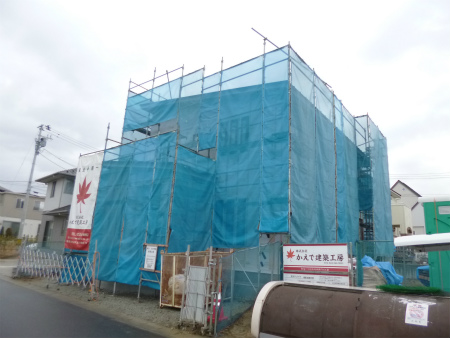

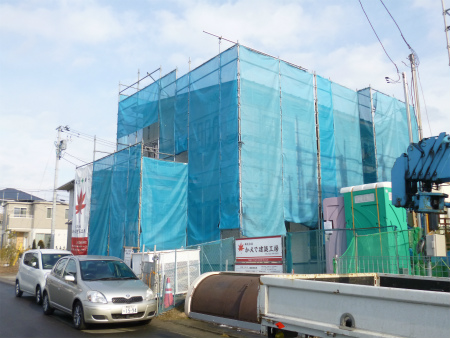

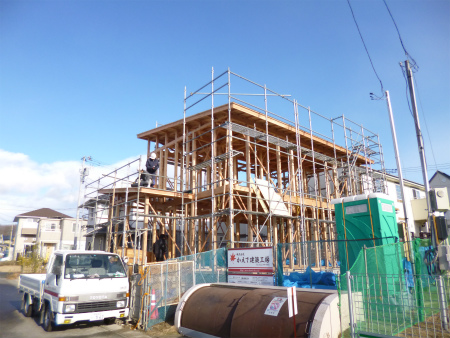

今朝までの雪が嘘の様に晴れ渡り、いよいよ外部足場が外れ外観のお披露目となりました。
雲一つない青空の下、スッキリとしたシャープな外観が映えます。
こちらは北西面。
2014/02/10

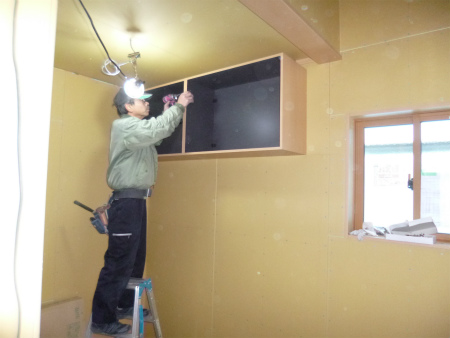

キッチン、食器戸棚取り付け完了致しました。
食器戸棚は大きめのL=2700タイプです。

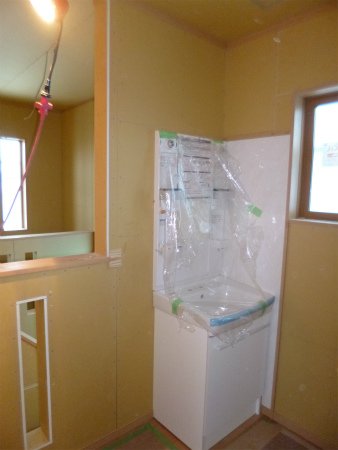

1階洗面所の化粧台も取り付きました。
2階廊下に洗面コーナーがあります。
2014/02/08
玄関から見上げた吹抜けの様子。
2階廊下から見た葺抜けの様子。

大江田棟梁の作業も追い込みです。
本日は下駄箱の取り付けや階段手すりなど備品関係の取り付け作業です。
台所では、システムキッチンや戸棚など流し台周りの機器を組み立てながら取り付けていく作業中です。

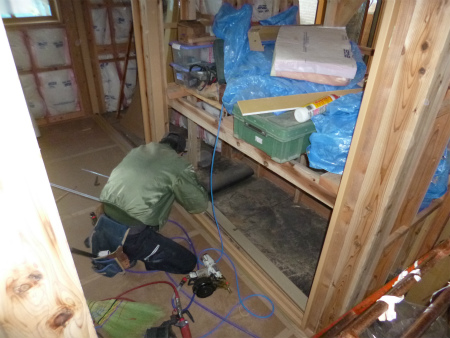

大工さんの作業を追いかける様に電気屋さんがスイッチやコンセントの位置のPBをくり抜いていきます。
2013/02/04

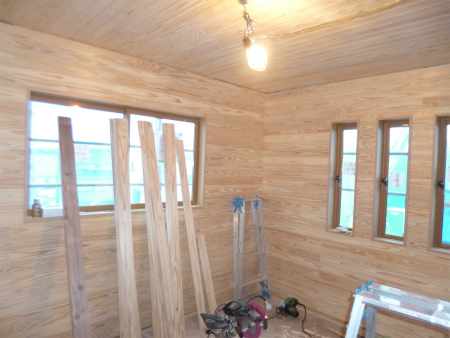

2階洋室一部屋の壁天井を、杉板貼りにて仕上げています。
大江田棟梁の作業の様子。
PB12.5mmの上に杉板10mmを重ねて貼っていきます。

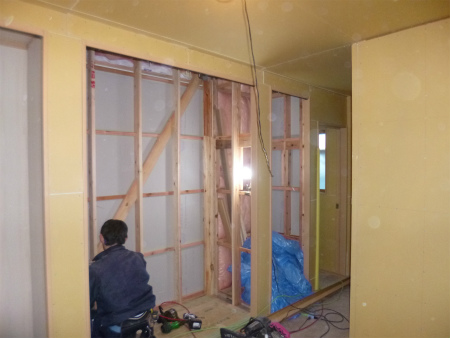

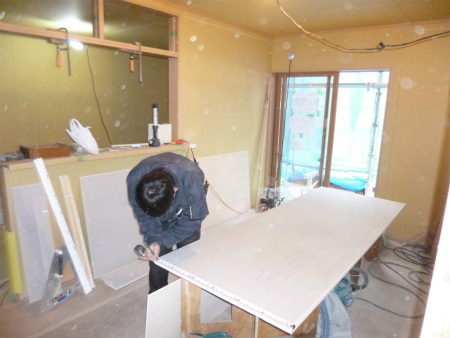

釜房大工さんは、1階の壁天井PB貼り作業の追い込みです。
2014/02/02

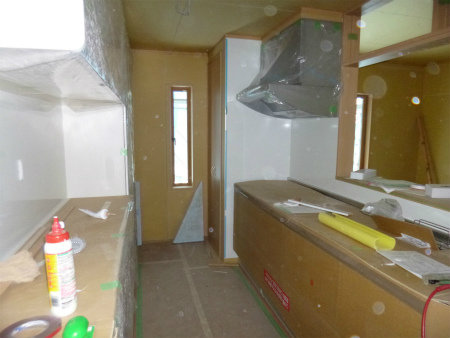

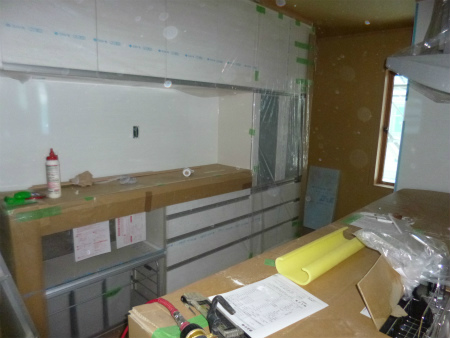

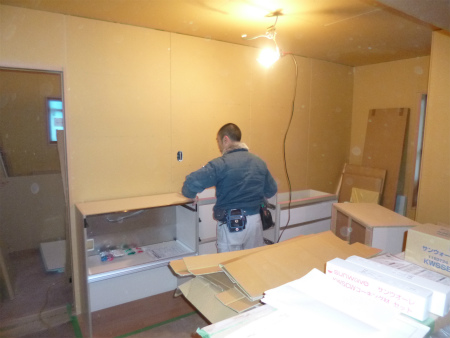

キッチン廻りも大分出来上がってきました。

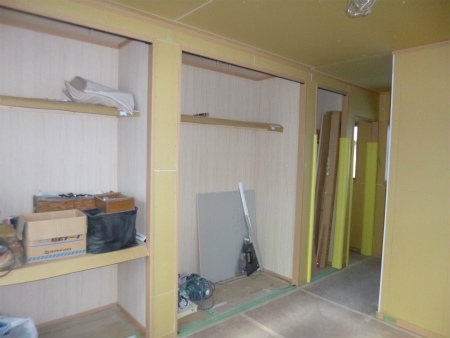

2階洋室収納も完成です。
ウォークインクロークは全部で3カ所あります。
こちらは2階洋室Cのクローク。
こちらは2階洋室Aのクロークです。
2014/01/30

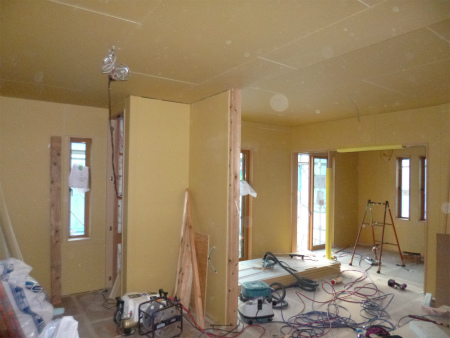

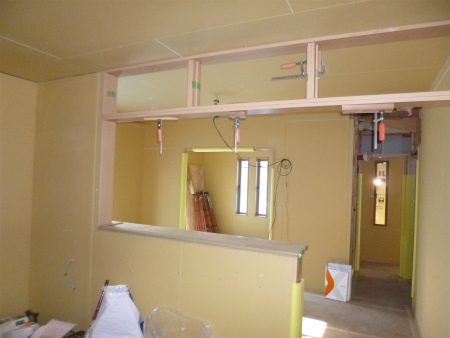

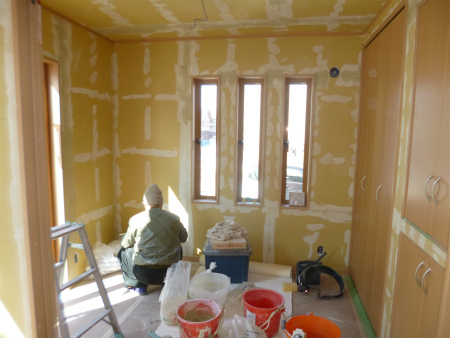

1階LDKの様子。
クロス下地のPBが貼り上がり、部屋のイメージが大分わかりやすくなってきました。
2014/01/25
現場進捗状況です。

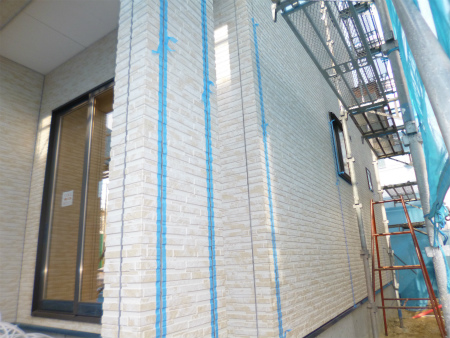

外装サイディングが貼り終わり、目地のシーリング工事が始まりました。
内部木工事も大分仕上ってきました。

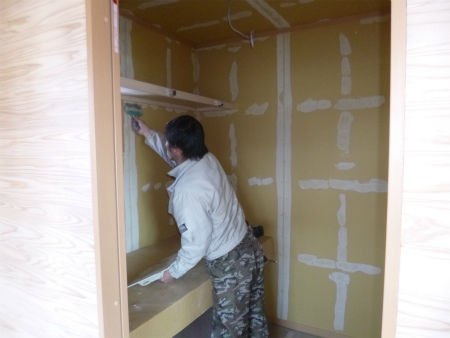

大江田棟梁はウォークインクロークの棚受け下地作業中です。
釜房大工さんは収納内部の壁下地胴縁組み作業です。
2014/01/20
現場進捗状況です。
内部では2階から天井下地のPB貼りが施工されています。
大江田棟梁はクローク扉の枠付け作業に取り掛っています。
釜房大工さん、天井下地の野縁組み作業の担当です。
2014/01/17

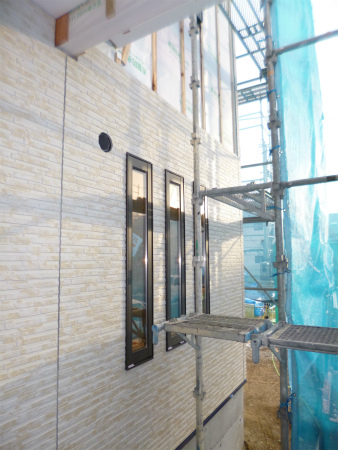

外装貼り工事、玄関周りが貼り終えています。
玄関周りの様子。
大江田棟梁作業の様子。
採寸法を入り口枠材に墨出し加工作業です。
2階担当の釜房大工さん作業の様子。
天井下地の野縁組み作業に取り掛かりました。

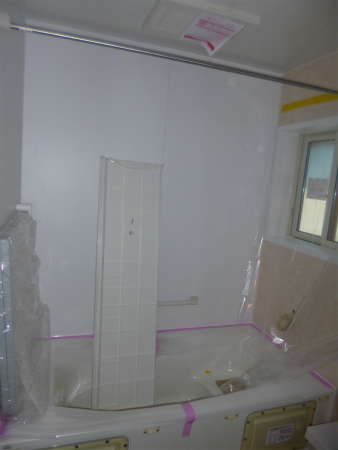

ユニットバスも据え付け完了致しました。
2014/01/10
現場進捗状況

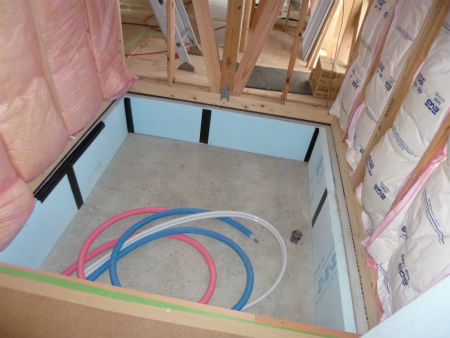

浴室ユニット周りの基礎は、省エネ基準に基づき断熱施工完了です。
ベランダは防火版下地が完了、FRP施工待ちの状態です。

大江田棟梁は2階へ移動し床貼り作業中です。
床材を貼り終えた部分を養生材にて丁寧に覆っていきます。
1階の様子。

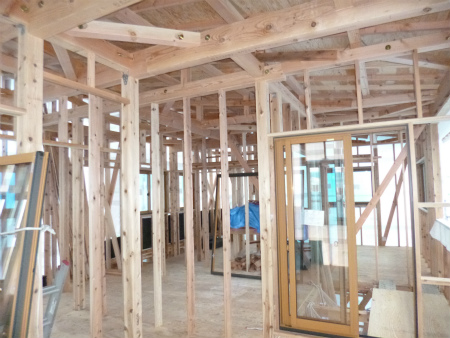

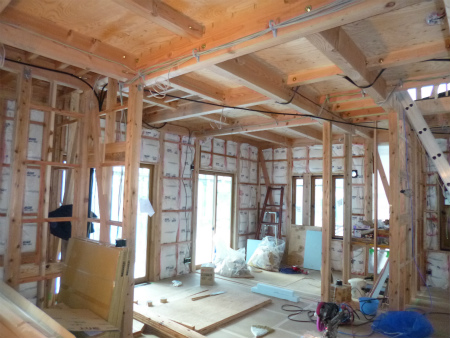

外回りはすっかり断熱材が充填されています。
2013/12/28
年内最終日、黒川郡は朝から大雪です。
1階内部の様子。

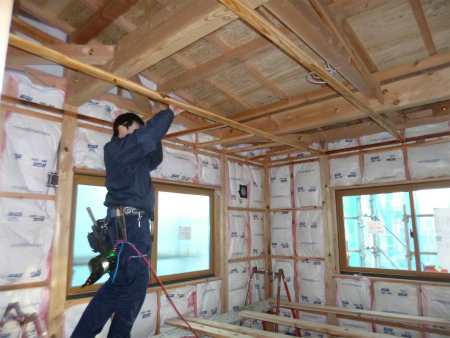

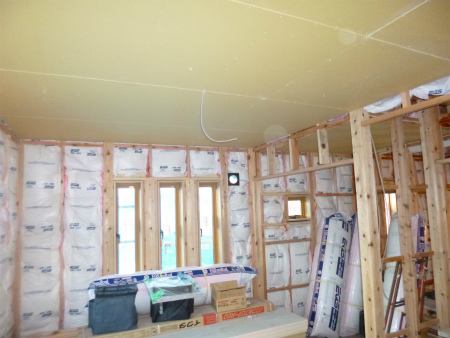

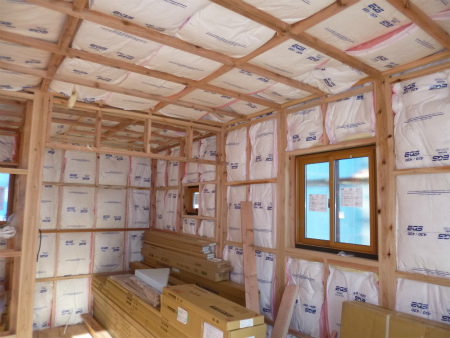

壁・天井にぎっしりと断熱材が充填されはじめました。

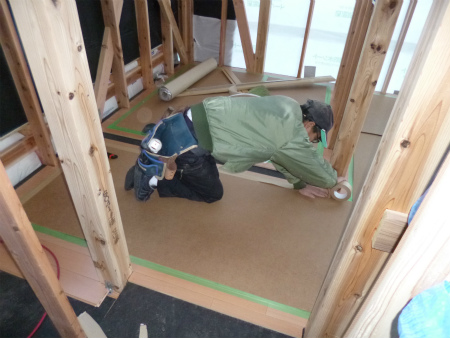

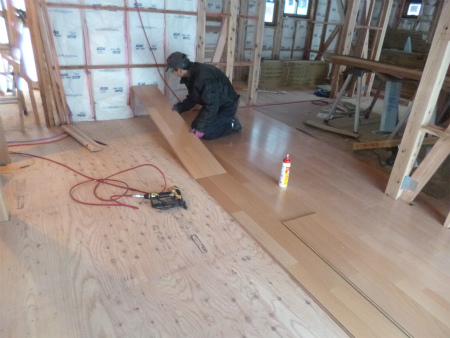

大江田棟梁、本年最終日の仕事はリビングの床材貼り作業。
構造用合板24mmの上に重ね貼りで仕上ていきます。

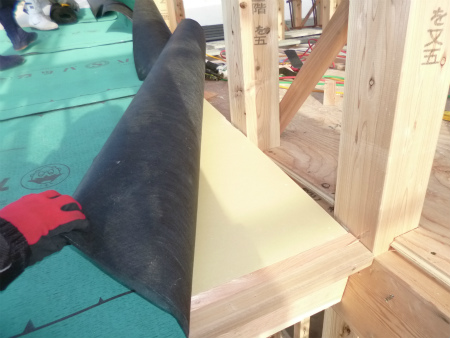

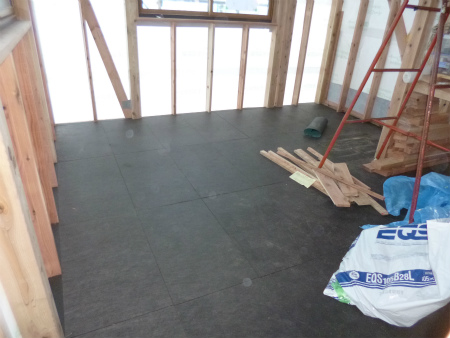

2階の床は黒い遮音マットが敷き込まれました。
構造用合板24mmの上に6mmの遮音マット、その上にフロアー材12mmを重ね貼りしていきます。
2013/12/23

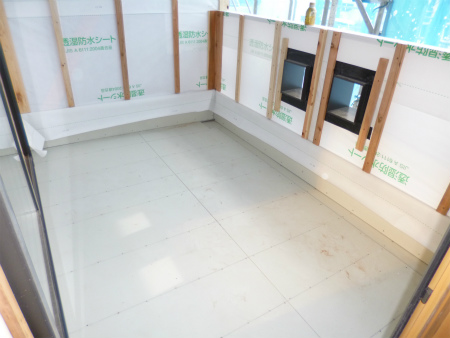

外回り工事はサッシが取り付き、透湿防水シートが貼られ、外装下地が完了しています。
1階内部の様子。
剛床が貼られ、サッシとシートで外回りが囲われ、これから床貼りや天井下地工事に取り掛る段取りです。
2階内部の様子。
こちらも剛床が貼られ、これから遮音マットを敷き込み床貼り工事の段取りです。
2013/12/21
現場の様子です。

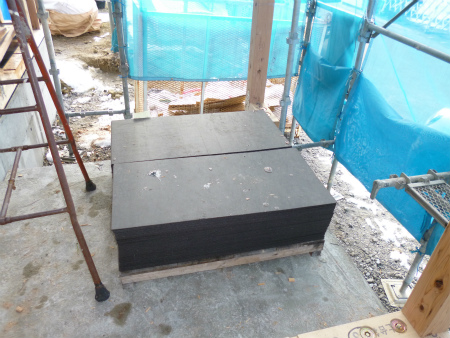

2階床下に敷き込む遮音マットが納品されました。
2013/12/18
現場全景です。
上棟式でお世話になりました神具は、小屋裏へお納め致しました。

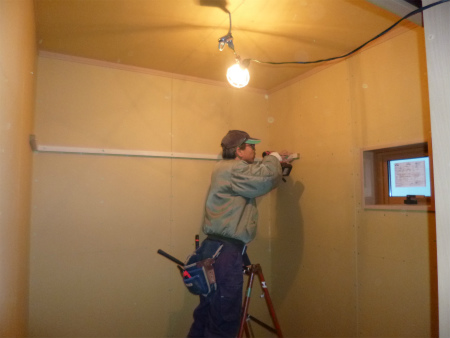

大江田棟梁は窓まぐさ取り付け作業中です。
サッシ取り付け下地のまぐさが取り付けば、サッシが取り付け可能になります。
釜房大工さんは棟梁の指示の基、まぐさ材を寸法通り切り落としとしていきます。
2013/12/13
本日は夕方から上棟式、祭壇に供えられる棟札です。
南面の様子です。
屋根下地も完了し、外観のイメージが見えてきました。
こちらは北面の様子。
片流れ屋根が印象的なイメージになりそうです。

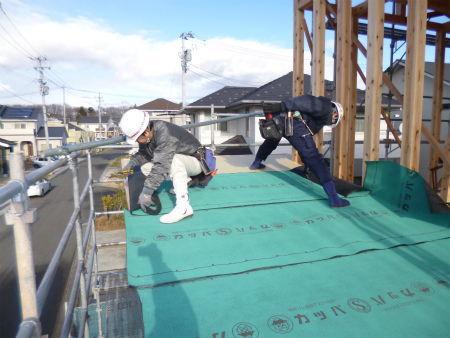

大工さん全員で屋根防水紙の敷き込み作業、防水紙敷き込み作業が終了すればひと安心です。
防水紙の下はプラスターボードが敷き込まれています。
これは屋根からの遮熱と雨音を建物内部に伝えずらくする為のかえで標準仕様です。
大江田棟梁が上棟式の準備に取り掛かりました。
心を込めて半紙で幣束を折り、仕上げていきます。

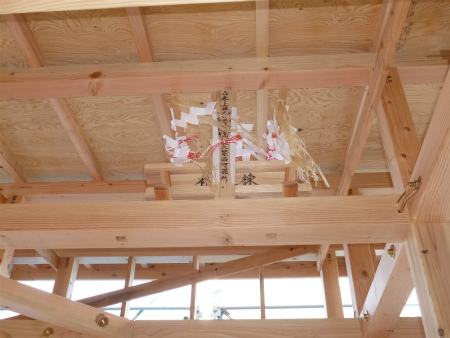

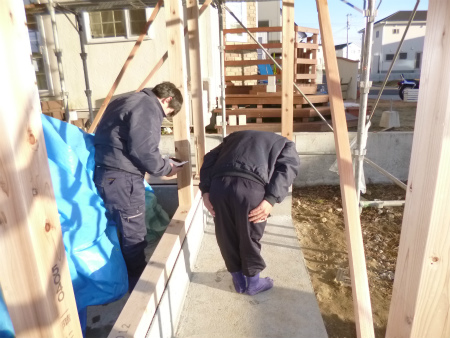

祭壇も整い、上棟式が定刻通り始まりました。
四方清め払いの儀。
深々と頭を下げる大江田棟梁、補佐するのは釜房大工さんです。
滞りなく上棟式が終了致しました。
2013/12/12

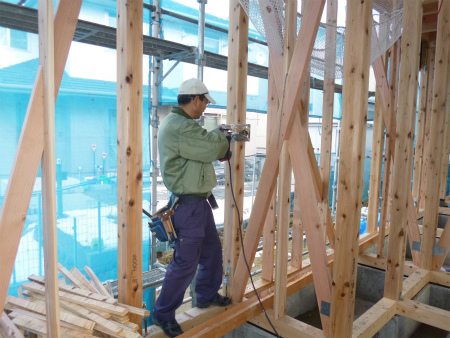

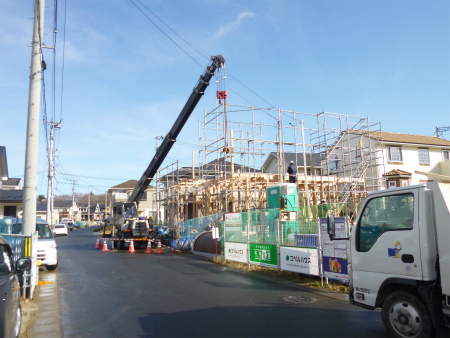

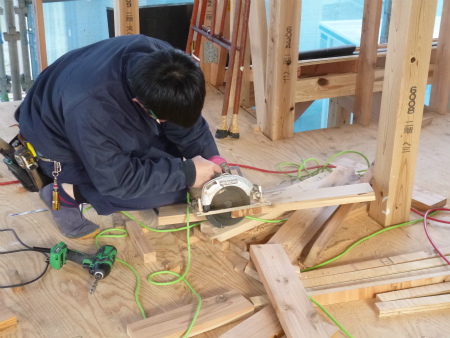

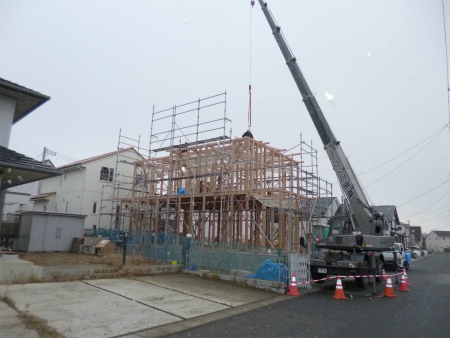

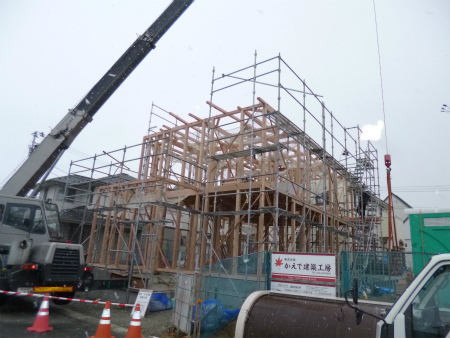

本日から建て方作業が始まりました。
午前10時頃の様子、1階部分がもう少しで組み終わります。

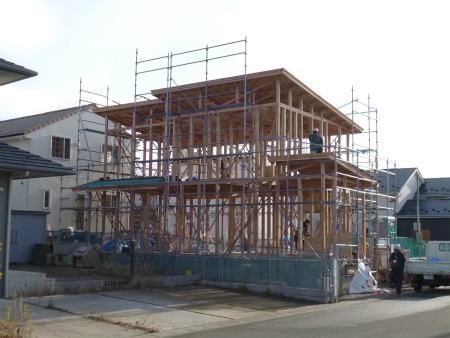

午後3時頃の様子、2階まで予定通り組み上がりました。
朝から小雨の降ったり止んだりの思わしくない天候の中でしたが、予定通り順調に作業が進みました。
2013/12/11

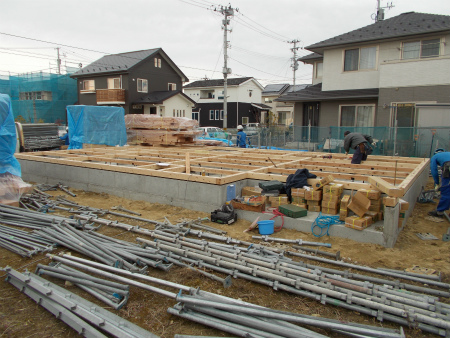

土台敷き込み作業の様子です。
いよいよ明日から建て方作業です。
2013/12/10
きれいにコンクリートが打ち上がった基礎が完成しました。
いよいよ明日から大工さんが乗り込み、土台敷き込み作業です。
2013/12/05

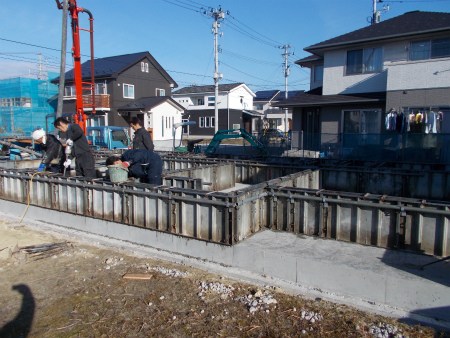

基礎立上りコンクリート打設状況です。
基礎立上りコンクリート打設を無事完了致しました。
2013/12/01

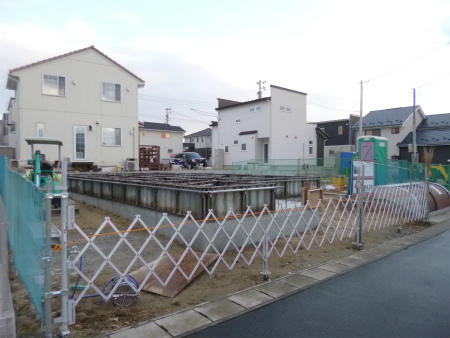

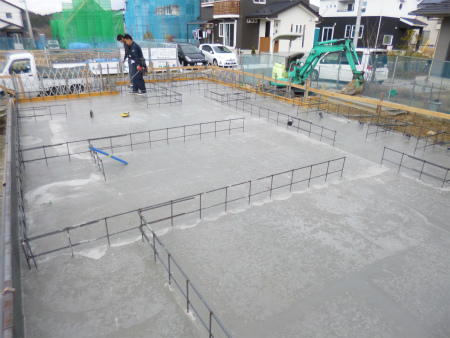

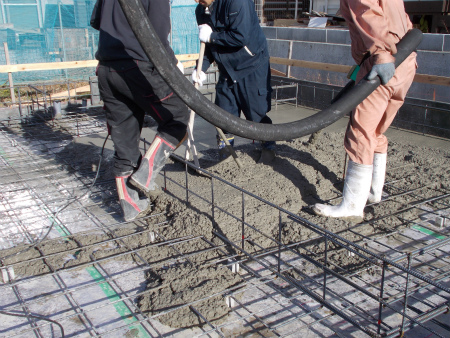

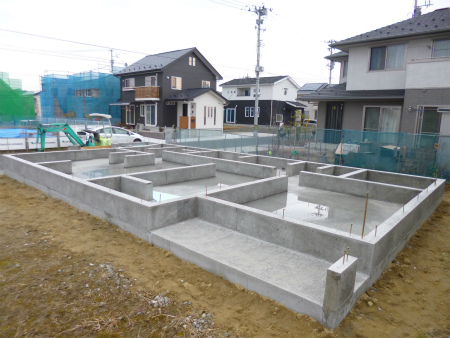

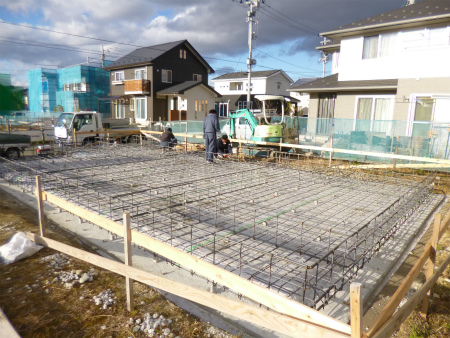

基礎底板コンクリート打設状況です。
圧送車にて、手際よく打設していきます。

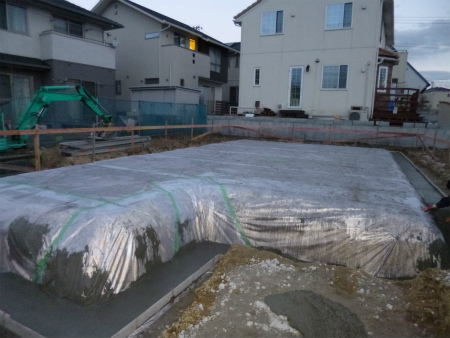

予定の時間に基礎底板コンクリート打設完了致しました。
2013/11/28
お天気に恵まれて基礎配筋工事が順調に進んでいます。

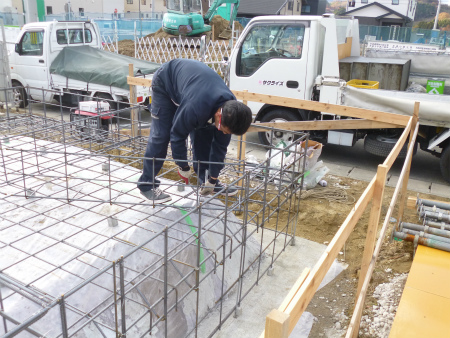

基礎底板の配筋を結束する基礎屋さんの社長様、
いつもきれいな仕事をして頂いております。
2013/11/22
基礎工事進捗状況。

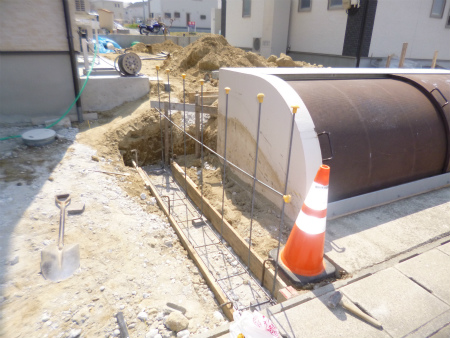

防湿フィルムを敷き込み、外周部のステコンクリート打設完了です。
2013/11/20
砕石敷き込み作業の様子です。
2013/11/18

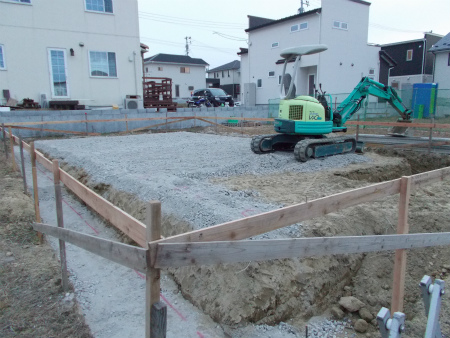

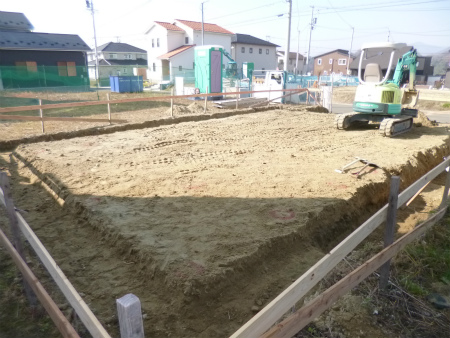

いよいよ基礎の根切り工事が始まりました。

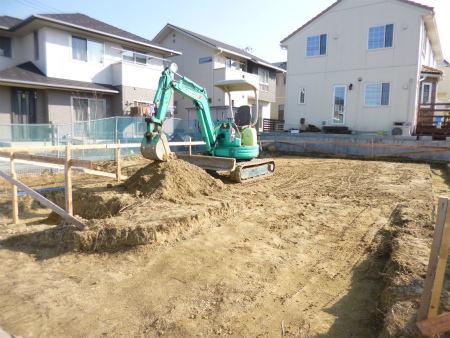

現場根切り工事状況。
2013/11/12
本日地鎮祭を執り行いました。
非常に寒い日でしたが、風はあまりなく無事にお納め致しました。
2013/10/23

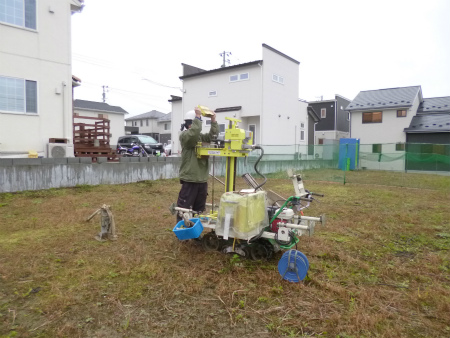

まずはいつもの通り地盤状況確認の為、SS試験を行いました。
計画建物4隅と中心部の計5ポイント共、非常に良いデータが得られました。

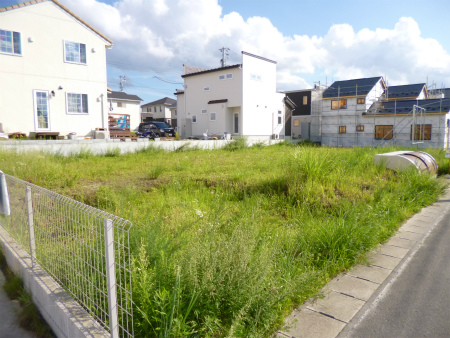

2013/07/07
振興住宅地ですので、工事中の建物や新しい建物が数多く見受けられます。
